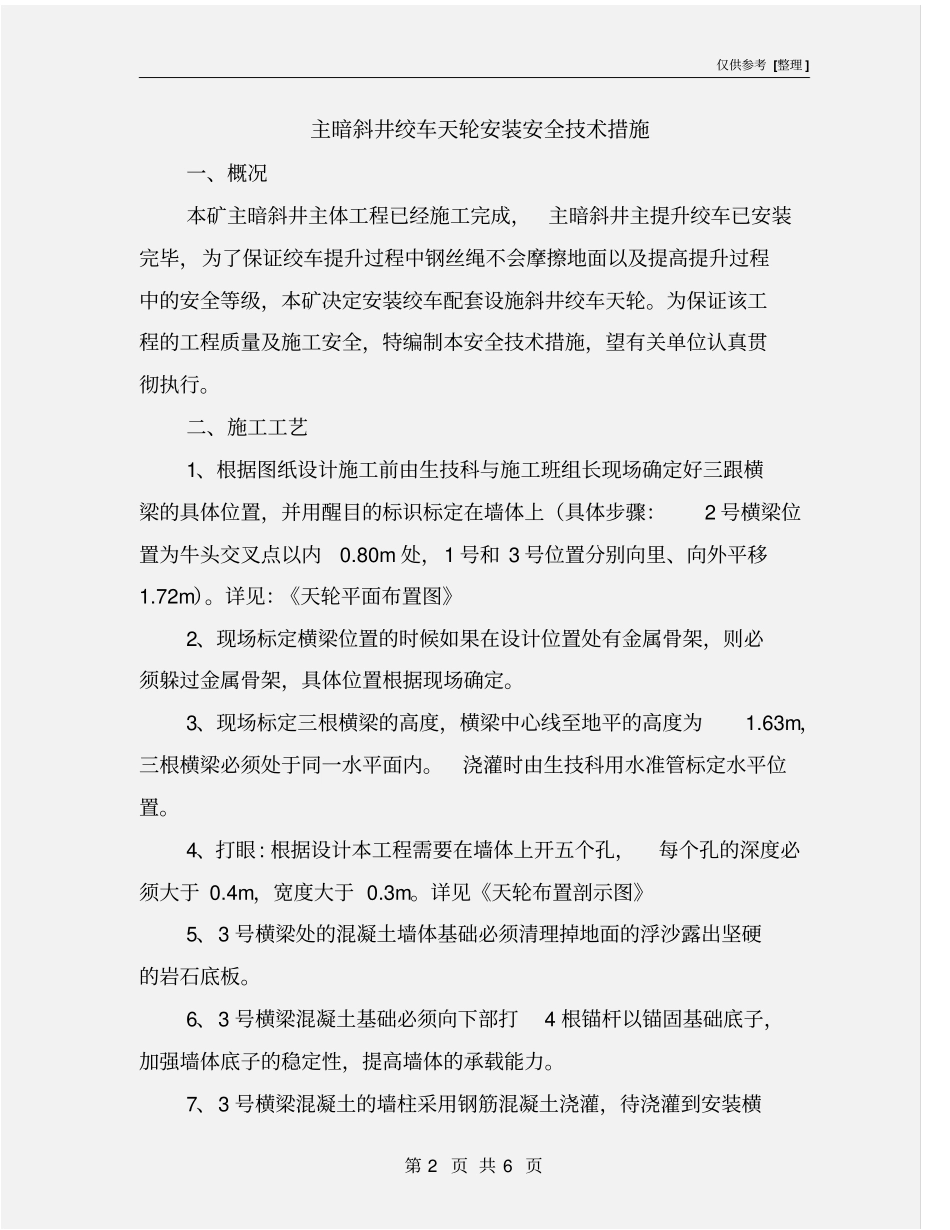

仅供参考[整理]第1页共6页安全管理文书主暗斜井绞车天轮安装安全技术措施日期:__________________单位:__________________仅供参考[整理]第2页共6页主暗斜井绞车天轮安装安全技术措施一、概况本矿主暗斜井主体工程已经施工完成,主暗斜井主提升绞车已安装完毕,为了保证绞车提升过程中钢丝绳不会摩擦地面以及提高提升过程中的安全等级,本矿决定安装绞车配套设施斜井绞车天轮
为保证该工程的工程质量及施工安全,特编制本安全技术措施,望有关单位认真贯彻执行
二、施工工艺1、根据图纸设计施工前由生技科与施工班组长现场确定好三跟横梁的具体位置,并用醒目的标识标定在墙体上(具体步骤:2号横梁位置为牛头交叉点以内0
80m处,1号和3号位置分别向里、向外平移1
详见:《天轮平面布置图》2、现场标定横梁位置的时候如果在设计位置处有金属骨架,则必须躲过金属骨架,具体位置根据现场确定
3、现场标定三根横梁的高度,横梁中心线至地平的高度为1
63m,三根横梁必须处于同一水平面内
浇灌时由生技科用水准管标定水平位置
4、打眼:根据设计本工程需要在墙体上开五个孔,每个孔的深度必须大于0
4m,宽度大于0
详见《天轮布置剖示图》5、3号横梁处的混凝土墙体基础必须清理掉地面的浮沙露出坚硬的岩石底板
6、3号横梁混凝土基础必须向下部打4根锚杆以锚固基础底子,加强墙体底子的稳定性,提高墙体的承载能力
7、3号横梁混凝土的墙柱采用钢筋混凝土浇灌,待浇灌到安装横仅供参考[整理]第3页共6页梁高度即暂时停止浇灌,待横梁安装到位后继续浇灌到设计高度
8、横梁的安装必须保证三根横梁处于同一水平位置,在安装过程中生技科人员必须现场指导安装,严格确保安装质量
9、三根横梁采用18号热扎工字钢,末端各焊接有一根长0
3m与横梁垂直的9号工字钢以保证横梁的稳固性
将横梁安装到位并校平固定后
