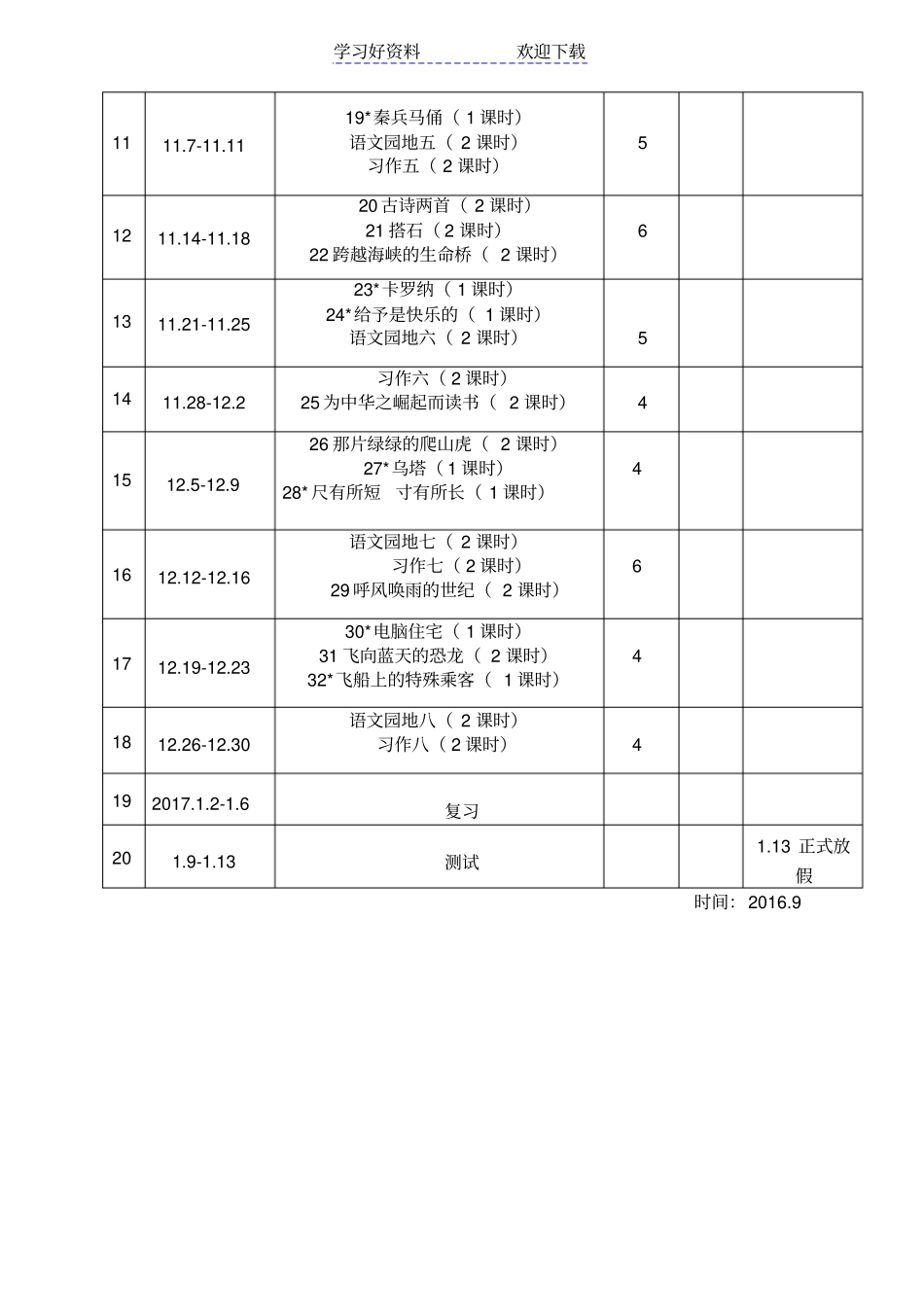

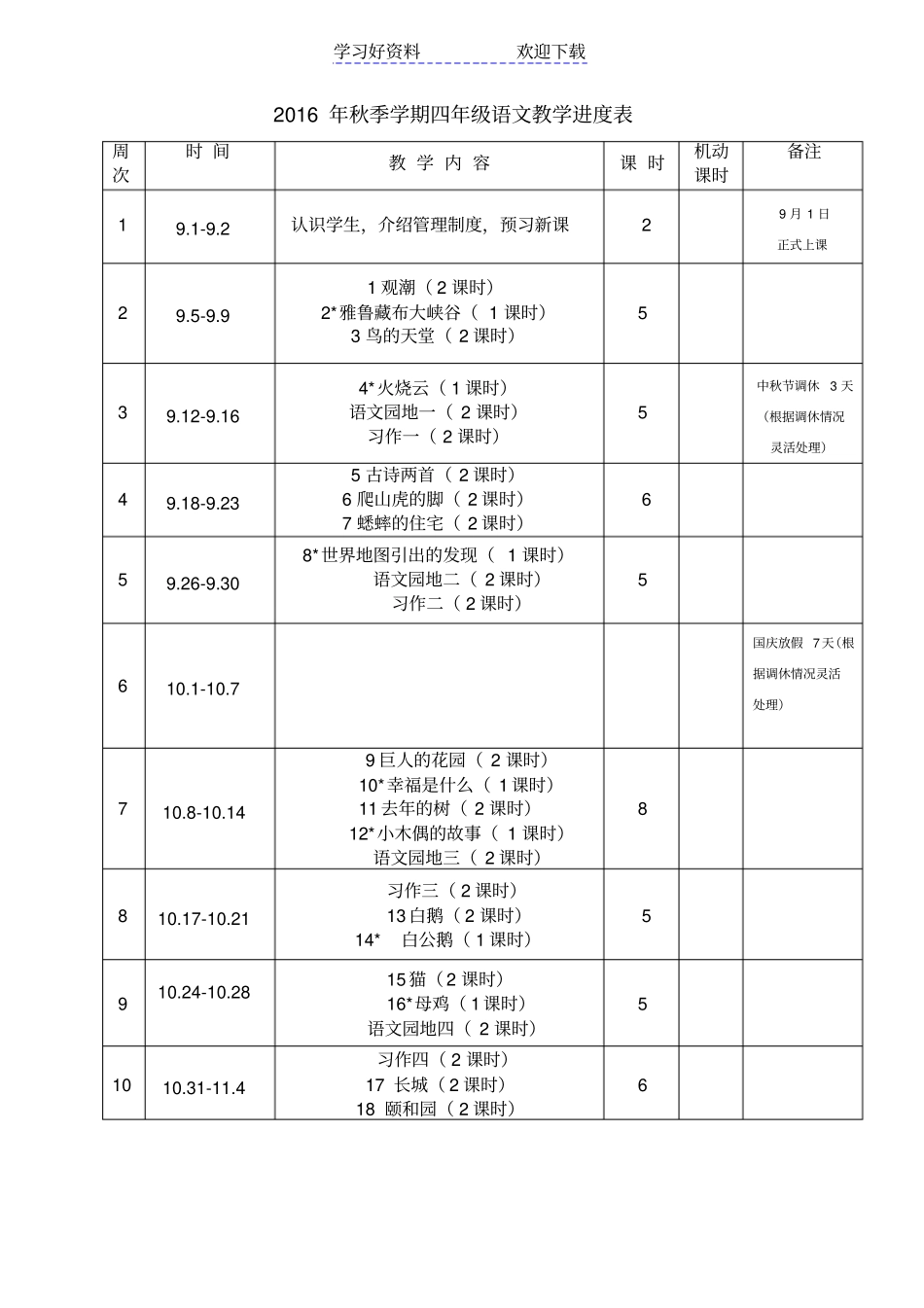

学习好资料欢迎下载2016年秋季学期四年级语文教学进度表周次时间教学内容课时机动课时备注19
2认识学生,介绍管理制度,预习新课29月1日正式上课29
91观潮(2课时)2*雅鲁藏布大峡谷(1课时)3鸟的天堂(2课时)539
164*火烧云(1课时)语文园地一(2课时)习作一(2课时)5中秋节调休3天(根据调休情况灵活处理)49
235古诗两首(2课时)6爬山虎的脚(2课时)7蟋蟀的住宅(2课时)659
308*世界地图引出的发现(1课时)语文园地二(2课时)习作二(2课时)5610
7国庆放假7天(根据调休情况灵活处理)710
149巨人的花园(2课时)10*幸福是什么(1课时)11去年的树(2课时)12*小木偶的故事(1课时)语文园地三(2课时)8810
21习作三(2课时)13白鹅(2课时)14*白公鹅(1课时)5910
2815猫(2课时)16*母鸡(1课时)语文园地四(2课时)51010
4习作四(2课时)17长城(2课时)18颐和园(2课时)6学习好资料欢迎下载1111
1119*秦兵马俑(1课时)语文园地五(2课时)习作五(2课时)51211
1820古诗两首(2课时)21搭石(2课时)22跨越海峡的生命桥(2课时)61311
2523*卡罗纳(1课时)24*给予是快乐的(1课时)语文园地六(2课时)51411
2习作六(2课时)25为中华之崛起而读书(2课时)41512
926那片绿绿的爬山虎(2课时)27*乌塔(1课时)28*尺有所短寸有所长(1课时)41612
16语文园地七(2课时)习作七(2课时)29呼风唤雨的世纪(2课时)61712
2330*电脑住宅(1课时)31飞向
