1调度计划管理知识培训鹰潭电力调度控制中心2一、上周电网运行情况一、年度、月度、周、日停电计划二、检修申请和设备停复役三、发电计划四、并网调度协议3年度停电计划1、年度停电计划于上年10月底以前报送鹰潭供电公司调控中心,由调控中心汇编,经会议研究确定,于12月底下达

42018年新能源场站升压设备检修年度计划序号电站名称停电设备工作内容计划停电工期上次停运时间备注1月2月3月4月5月6月7月8月9月10月11月12月1xx光伏电站35kV#1SVG35kV#1SVG开关高压例行试验20日17年6月10日2345月度停电计划1、各单位于每月15日前将次月停电检修计划报地调

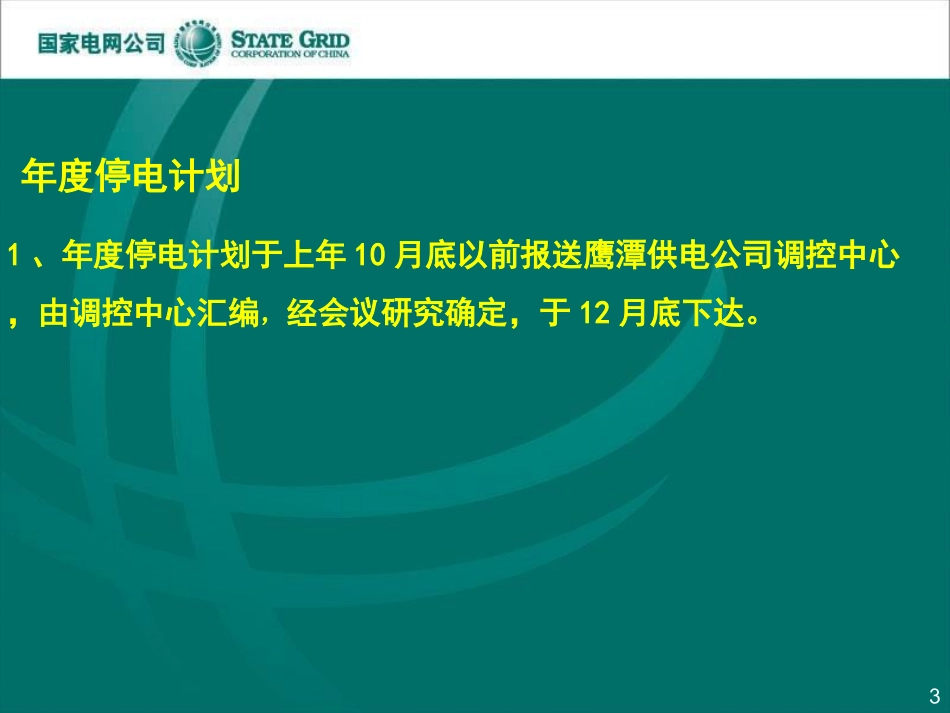

2、未纳入月度计划的检修,在日计划中不予安排
6周停电计划1、各单位根据月停电检修计划,于每周四上午12:00前,将下周一至周日的检修计划报地调,经地调周停电计划会讨论确定后,于周五上午9:00前下达
7鹰潭电网用户场站设备检修申请单申请单位xx光伏电站检修设备110kVxx线工作内容110kVxx线#23杆-#33杆金具更换检修要求110kVxx线转检修申请检修工期2017年6月8日09时00分至2017年6月8日18时00分联系人张xx联系方式136xxxx2057备注单位盖章2017年6月1日8日停电计划1、各单位应于计划开工前二个工作日10:00前向地调提出申请
2、地调值班调度员可以直接安排的临时检修,由各单位向地调值班调度员提出申请,经其批准后即可执行,具体如下:a、与已批准的计划检修相配合的检修工作,原则上不能超出计划检修设备的停役时间;b、不影响电网运行方式和出力计划,当日内完成的临时检修和受到次日计划后次日内可以完成的临时检修;c、事故检修:但事故检修预计过期超出24小时的需立即补报检修申请
9设备检修和设备停复役1、各单位应根据已下达的月度检修计划,按规定要求向地调报周检修计划,在开工前
