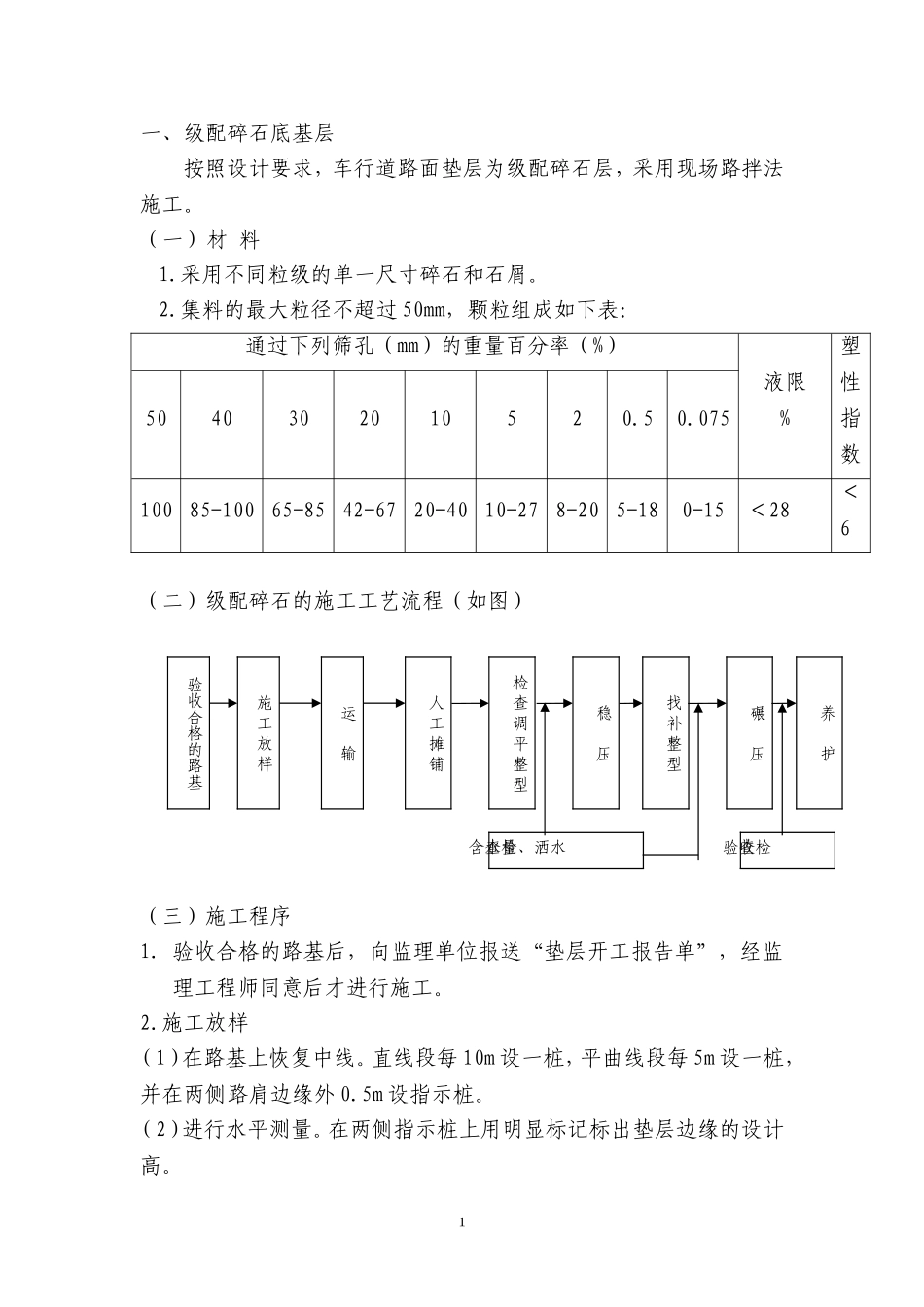

一、级配碎石底基层按照设计要求,车行道路面垫层为级配碎石层,采用现场路拌法施工
(一)材料1
采用不同粒级的单一尺寸碎石和石屑
集料的最大粒径不超过50mm,颗粒组成如下表:通过下列筛孔(mm)的重量百分率(%)液限%塑性指数5040302010520
07510085-10065-8542-6720-4010-278-205-180-15<28<6(二)级配碎石的施工工艺流程(如图)(三)施工程序1
验收合格的路基后,向监理单位报送“垫层开工报告单”,经监理工程师同意后才进行施工
施工放样(1)在路基上恢复中线
直线段每10m设一桩,平曲线段每5m设一桩,并在两侧路肩边缘外0
5m设指示桩
(2)进行水平测量
在两侧指示桩上用明显标记标出垫层边缘的设计高
1验收合格的路基施工放样养护运输人工摊铺检查调平整型稳压找补整型碾压检查含水量、洒水检查验收3
运输(1)根据垫层的宽度、厚度及预定的干压实密度按确定的配合比计算级配碎石、粘土、砂的数量,并计算每车料的堆放距离
(2)集料装车时,控制每车料的数量基本相等
(3)集料由远到近按计算的距离卸置于路基上,严格控制卸料距离,避免料不够或过多
(4)集料堆每隔一定距离留一缺口
摊铺、整型(1)采用人工分幅摊铺,摊铺前对路床中线纵横高程、宽度进行复核测量,表面清洁,无杂物
(2)按施工设计的段落数量上料,先铺碎石,再铺粘土,最后铺砂
循序摊铺,创造各工序连续作业条件
(3)垫层按一层摊铺,加乘松铺系数(1
35)作为松铺厚度,垫层摊铺厚度为13cm—13
施工中反复检测虚厚高程及横断面使之符合设计要求,边线齐整
碾压(1)摊铺长度到60m左右立即洒水碾压,含水量控制达到规范要求
(2)开始上碾稳压用轻碾,不开振动
由路两侧向路中心逐次倒轴碾压,边缘处先碾压3遍,碾压全过程随时洒水,保持在最佳含水
