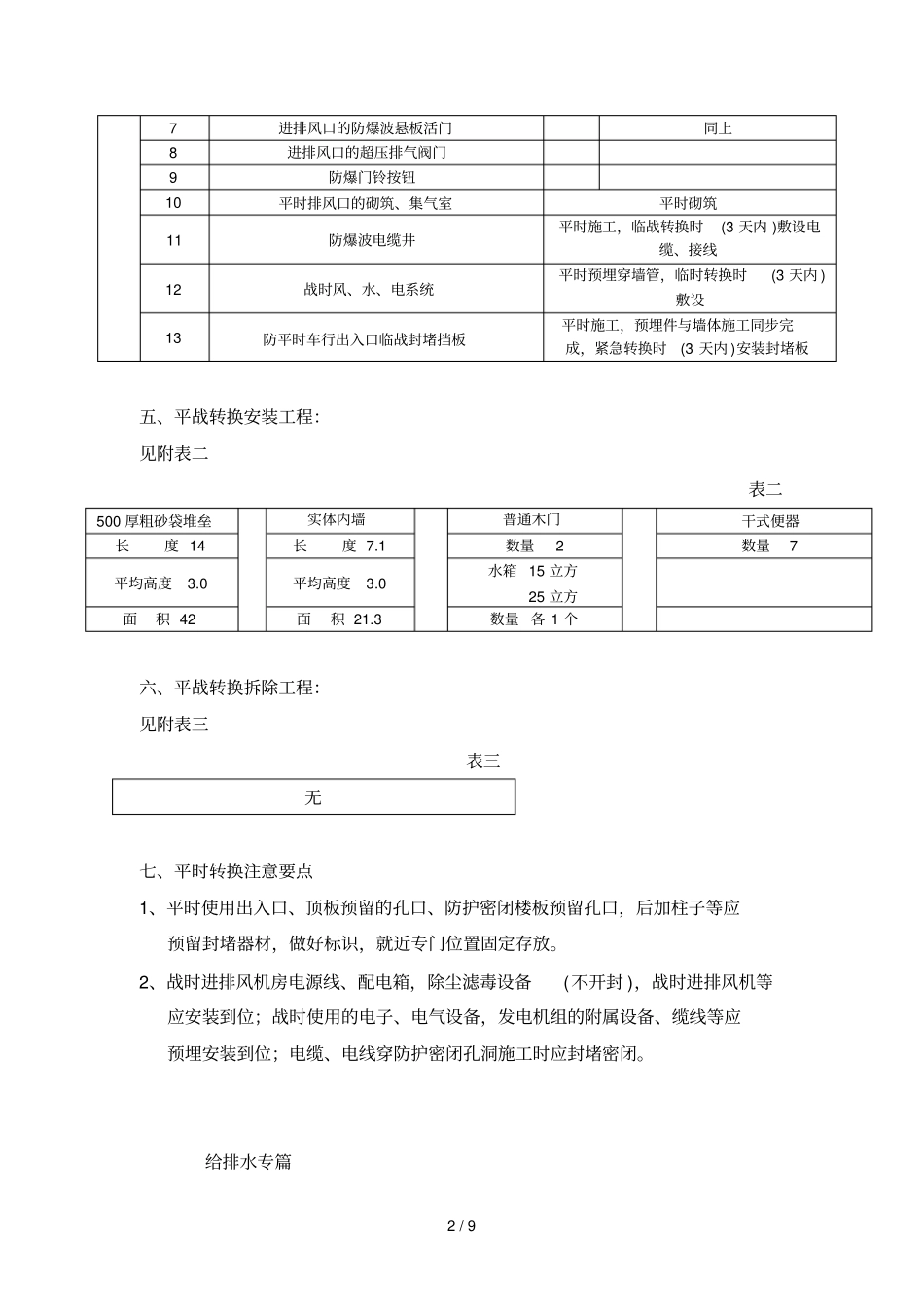

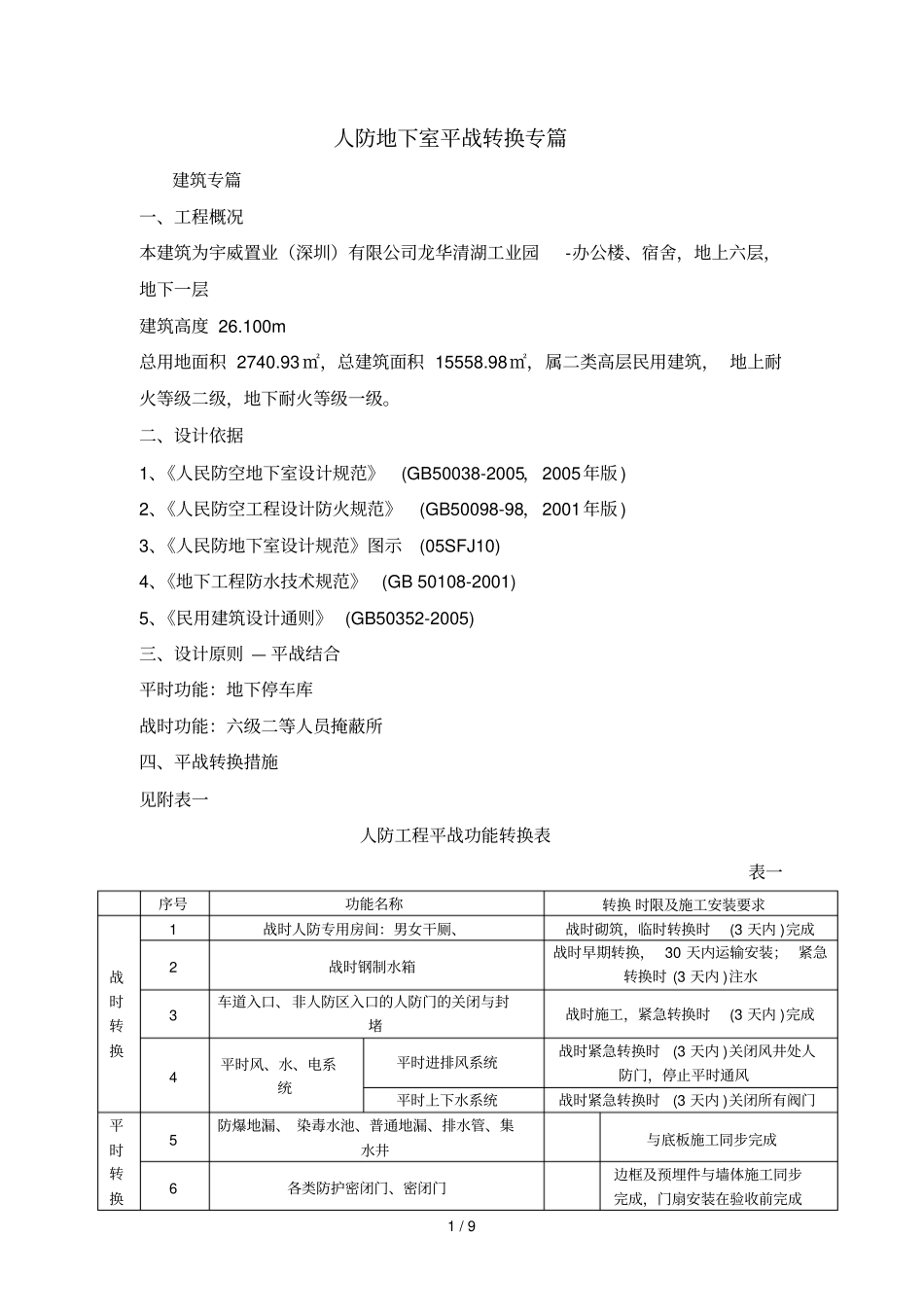

1/9人防地下室平战转换专篇建筑专篇一、工程概况本建筑为宇威置业(深圳)有限公司龙华清湖工业园-办公楼、宿舍,地上六层,地下一层建筑高度26
100m总用地面积2740
93㎡,总建筑面积15558
98㎡,属二类高层民用建筑,地上耐火等级二级,地下耐火等级一级

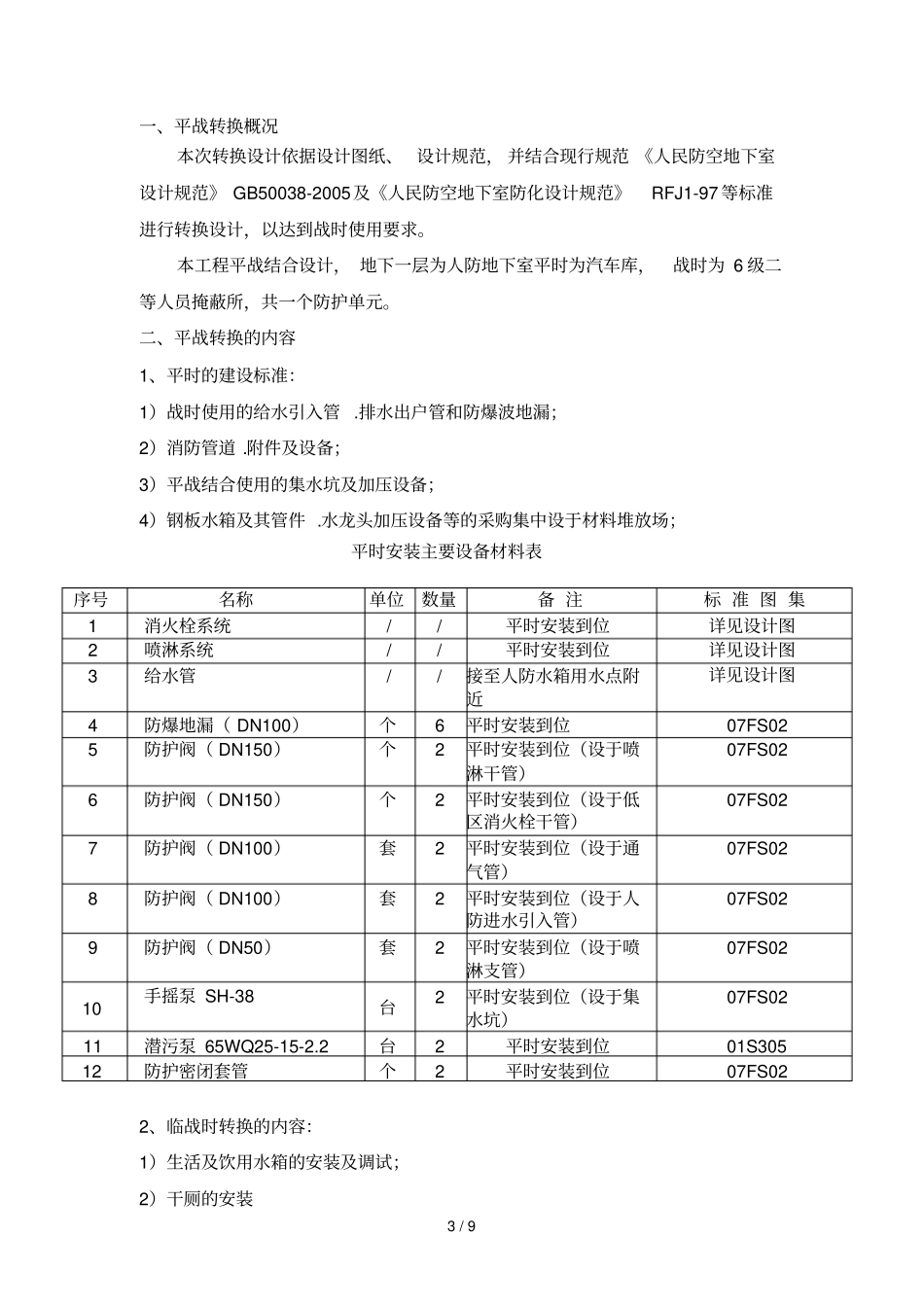

二、设计依据1、《人民防空地下室设计规范》(GB50038-2005,2005年版)2、《人民防空工程设计防火规范》(GB50098-98,2001年版)3、《人民防地下室设计规范》图示(05SFJ10)4、《地下工程防水技术规范》(GB50108-2001)5、《民用建筑设计通则》(GB50352-2005)三、设计原则—平战结合平时功能:地下停车库战时功能:六级二等人员掩蔽所四、平战转换措施见附表一人防工程平战功能转换表表一序号功能名称转换时限及施工安装要求战时转换1战时人防专用房间:男女干厕、战时砌筑,临时转换时(3天内)完成2战时钢制水箱战时早期转换,30天内运输安装;紧急转换时(3天内)注水3车道入口、非人防区入口的人防门的关闭与封堵战时施工,紧急转换时(3天内)完成4平时风、水、电系统平时进排风系统战时紧急转换时(3天内)关闭风井处人防门,停止平时通风平时上下水系统战时紧急转换时(3天内)关闭所有阀门平时转换5防爆地漏、染毒水池、普通地漏、排水管、集水井与底板施工同步完成6各类防护密闭门、密闭门边框及预埋件与墙体施工同步完成,门扇安装在验收前完成2/97进排风口的防爆波悬板活门同上8进排风口的超压排气阀门9防爆门铃按钮10平时排风口的砌筑、集气室平时砌筑11防爆波电缆井平时施工,临战转换时(3天内)敷设电缆、接线12战时风、水、电系统平时预埋穿墙管,临时转换时(3天内)敷设13防平时车行出入口临战封堵挡板平时施工,预埋件与墙体施工同步完成,紧急转换时(3天内)安装封堵板五、平战转换安装工程:见附表二表二
