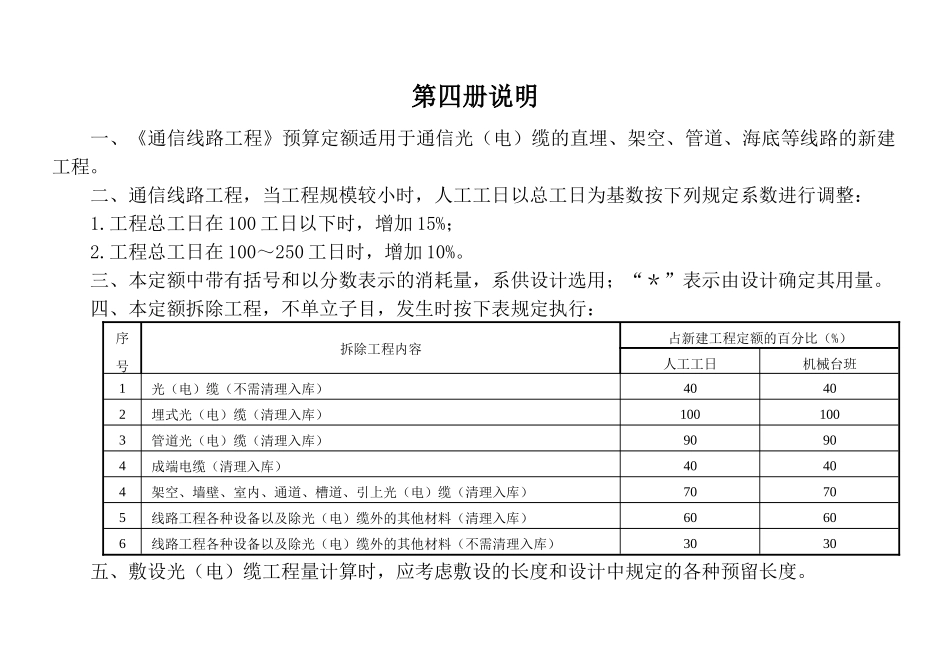

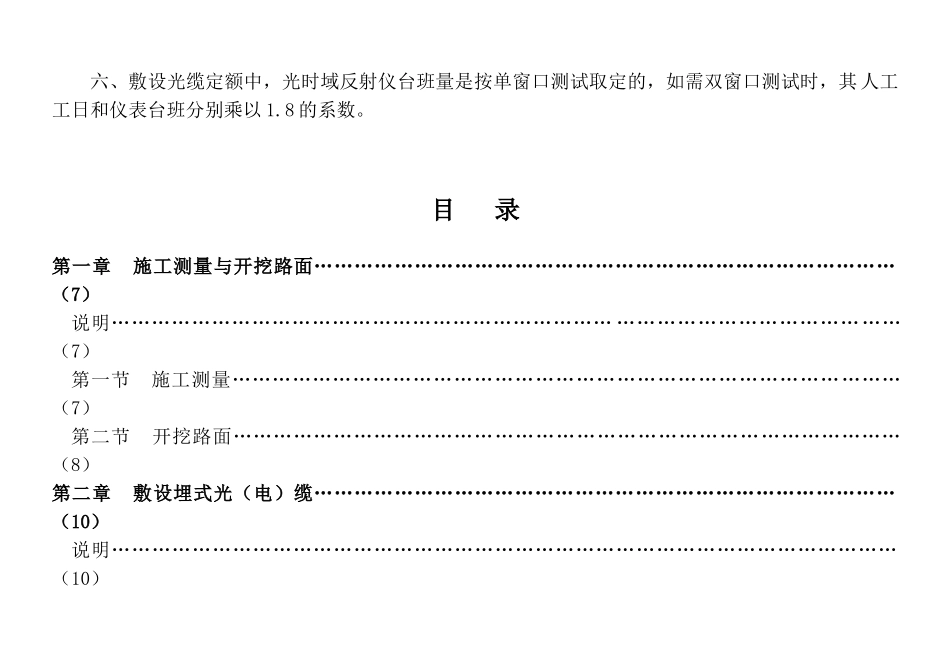

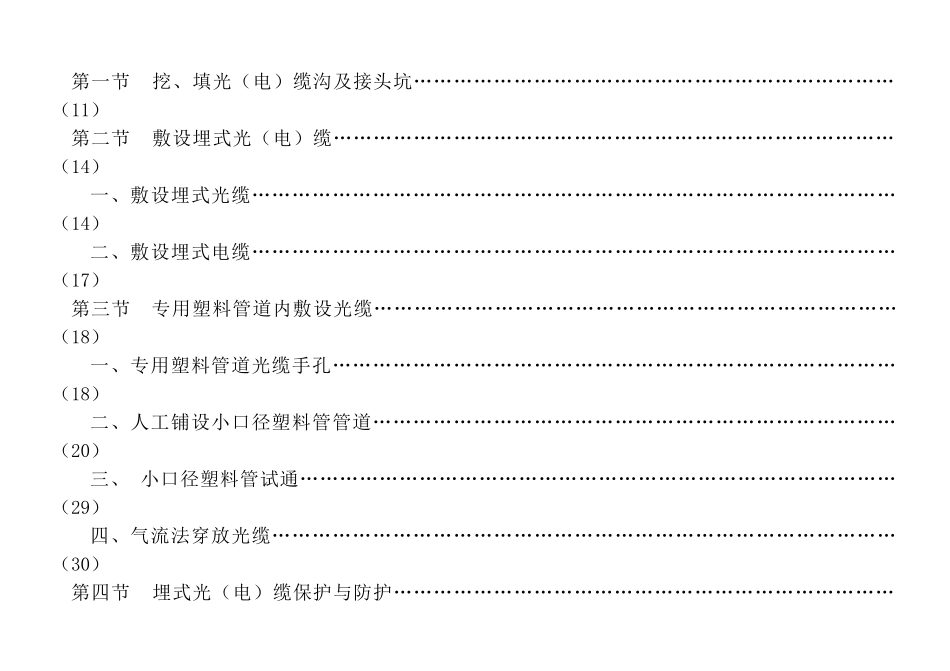

第四册说明一、《通信线路工程》预算定额适用于通信光(电)缆的直埋、架空、管道、海底等线路的新建工程。二、通信线路工程,当工程规模较小时,人工工日以总工日为基数按下列规定系数进行调整:1.工程总工日在100工日以下时,增加15%;2.工程总工日在100~250工日时,增加10%。三、本定额中带有括号和以分数表示的消耗量,系供设计选用;“*”表示由设计确定其用量。四、本定额拆除工程,不单立子目,发生时按下表规定执行:序号拆除工程内容占新建工程定额的百分比(%)人工工日机械台班1光(电)缆(不需清理入库)40402埋式光(电)缆(清理入库)1001003管道光(电)缆(清理入库)90904成端电缆(清理入库)40404架空、墙壁、室内、通道、槽道、引上光(电)缆(清理入库)70705线路工程各种设备以及除光(电)缆外的其他材料(清理入库)60606线路工程各种设备以及除光(电)缆外的其他材料(不需清理入库)3030五、敷设光(电)缆工程量计算时,应考虑敷设的长度和设计中规定的各种预留长度。六、敷设光缆定额中,光时域反射仪台班量是按单窗口测试取定的,如需双窗口测试时,其人工工日和仪表台班分别乘以1.8的系数。目录第一章施工测量与开挖路面……………………………………………………………………………(7)说明………………………………………………………………………………………………………(7)第一节施工测量………………………………………………………………………………………(7)第二节开挖路面………………………………………………………………………………………(8)第二章敷设埋式光(电)缆……………………………………………………………………………(10)说明………………………………………………………………………………………………………(10)第一节挖、填光(电)缆沟及接头坑………………………………………………………………(11)第二节敷设埋式光(电)缆…………………………………………………………………………(14)一、敷设埋式光缆……………………………………………………………………………………(14)二、敷设埋式电缆……………………………………………………………………………………(17)第三节专用塑料管道内敷设光缆……………………………………………………………………(18)一、专用塑料管道光缆手孔…………………………………………………………………………(18)二、人工铺设小口径塑料管管道……………………………………………………………………(20)三、小口径塑料管试通………………………………………………………………………………(29)四、气流法穿放光缆…………………………………………………………………………………(30)第四节埋式光(电)缆保护与防护…………………………………………………………………(33)一、地下定向钻孔敷管………………………………………………………………………………(33)二、顶管,铺管、砖、水泥槽及盖板………………………………………………………………(35)三、砌坡、砌坎、堵塞、封石沟及安装宣传警示牌………………………………………………(38)四、防雷、防蚀………………………………………………………………………………………(39)第五节敷设水底光缆…………………………………………………………………………………(41)一、敷设光缆船机具安装……………………………………………………………………………(41)二、水泵冲槽与人工截流挖沟………………………………………………………………………(42)三、布放水底光缆(不含冲槽)……………………………………………………………………(43)四、挖冲机敷设水底光缆……………………………………………………………………………(44)五、敷设海底光缆……………………………………………………………………………………(45)六、水底光(电)缆保护(含标志牌)……………………………………………………………(50)第三章敷设架空光(电)缆…………………………...
