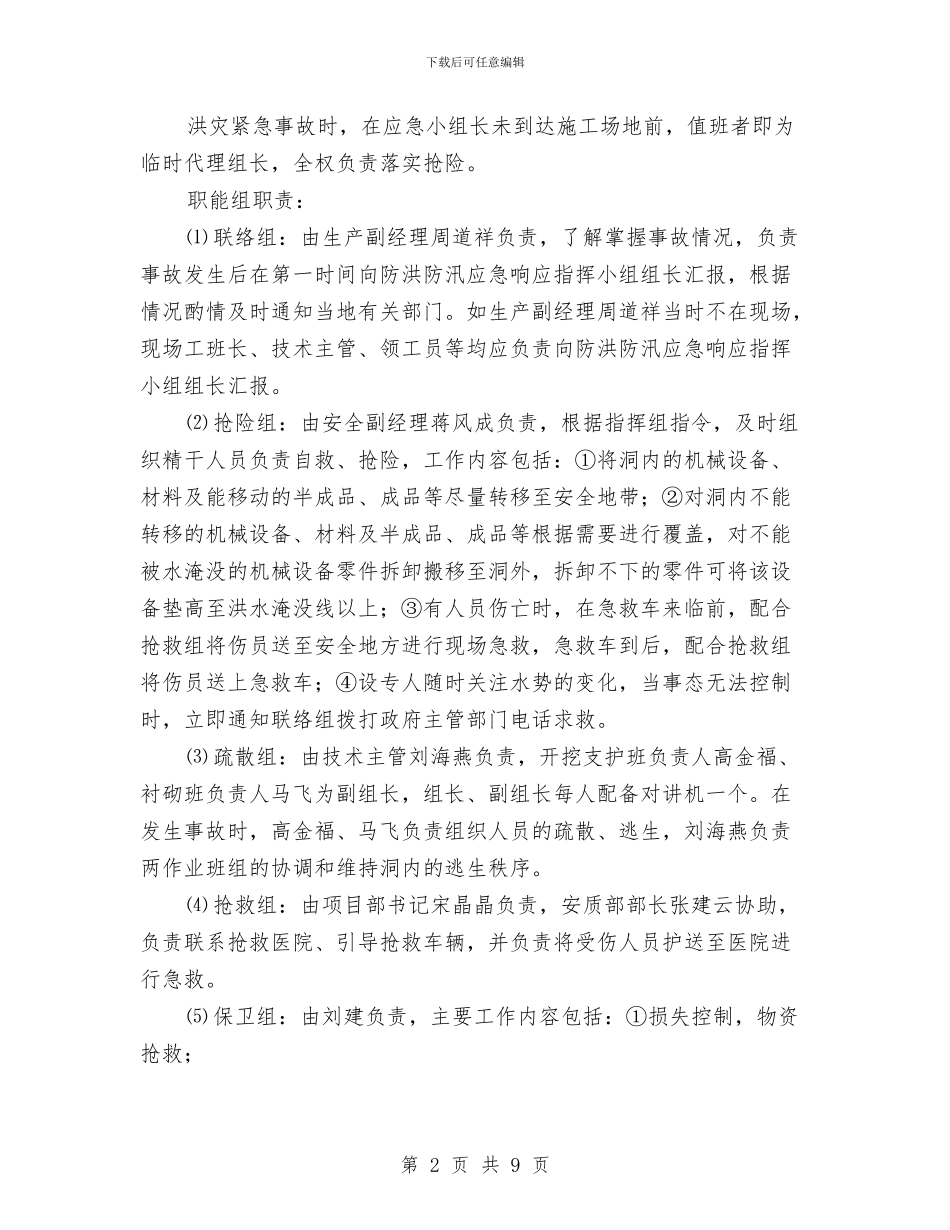

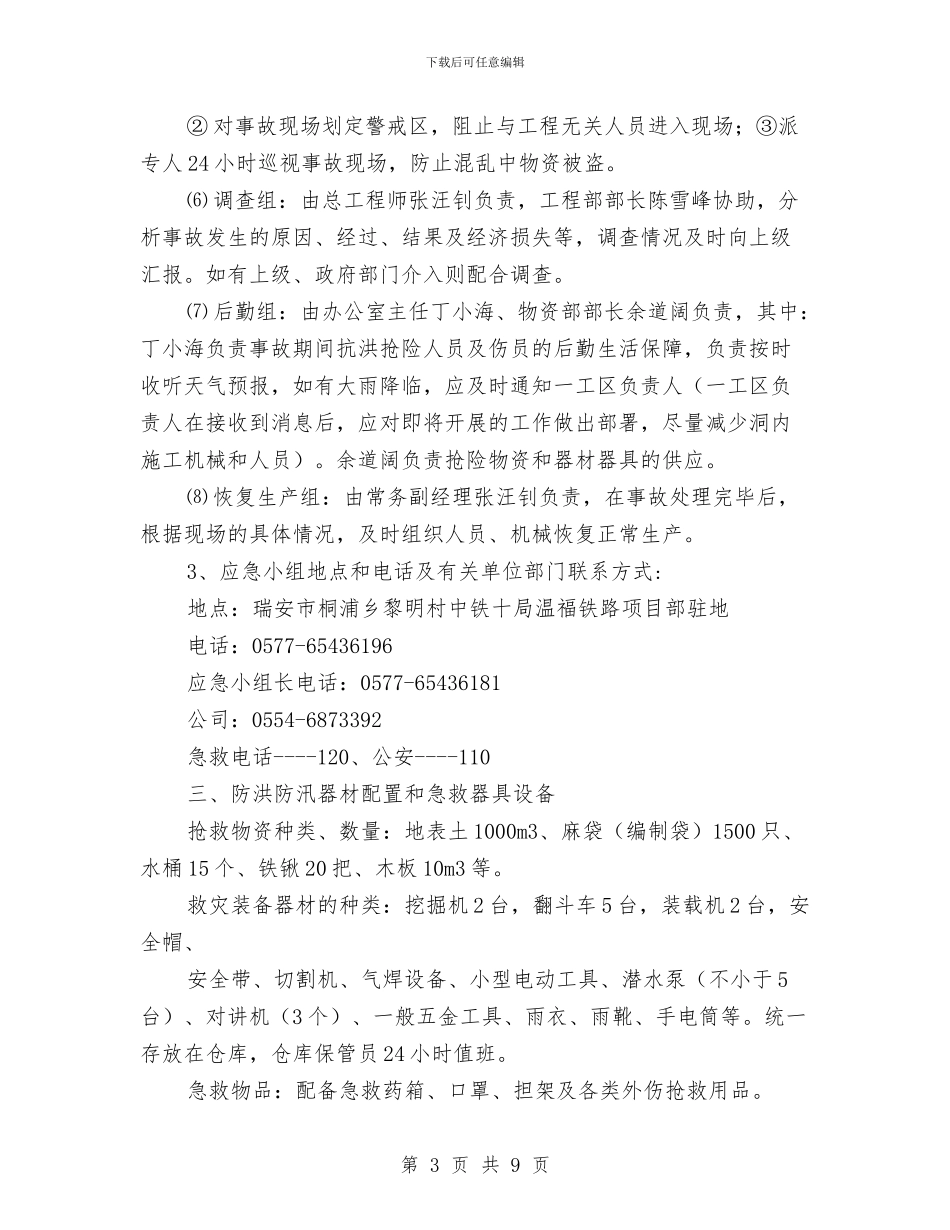

下载后可任意编辑圆岩寨隧道进口防洪防汛应急响应预案与圆管涵施工专项安全生产方案汇编圆岩寨隧道进口防洪防汛应急响应预案一、总则xx 隧道进口四周高、洞口低,且在明暗洞交界处有一既有水沟,尽管永久改沟已经施作,但由于 DK11+600~+675 段路堑尚未开挖,在雨季,雨水将积滞于 DK11+675~++800 段路堑,形势仍十分危险。在雨季施工时,为了防止发生意外洪灾,搞好防洪防汛工作,保卫国家财产和职工的人身安全,确保在紧急洪灾发生时,救援队伍和全体职工能有条不紊地根据预先制定的方案,迅速及时将人员、机械、材料等撤离洪水区域,在事故发生后,能按事先制定的方案及时组织恢复生产,把损失控制在最低限度,特制定该应急响应预案。二、成立防洪防汛应急响应指挥小组及落实职能组职责1、成立防洪防汛应急响应指挥小组及组建抢险职能组组长:xx副组长:xx组员:xx职能组:xx。2、指挥小组职责施工场地发生洪灾事故时,负责指挥施工场地抢救工作,向各职能组下达抢救指令,协调各组之间的抢救工作,随时掌握各组最新动态并做出最新决策,第一时间 110、120、公司及当地公安部门报告和求援。平常由生产副经理周道祥、技术主管刘海燕轮流值班,值班者必须在施工场地,手机 24 小时开通,发生第 1 页 共 9 页下载后可任意编辑洪灾紧急事故时,在应急小组长未到达施工场地前,值班者即为临时代理组长,全权负责落实抢险。职能组职责:⑴ 联络组:由生产副经理周道祥负责,了解掌握事故情况,负责事故发生后在第一时间向防洪防汛应急响应指挥小组组长汇报,根据情况酌情及时通知当地有关部门。如生产副经理周道祥当时不在现场,现场工班长、技术主管、领工员等均应负责向防洪防汛应急响应指挥小组组长汇报。⑵ 抢险组:由安全副经理蒋风成负责,根据指挥组指令,及时组织精干人员负责自救、抢险,工作内容包括:①将洞内的机械设备、材料及能移动的半成品、成品等尽量转移至安全地带;②对洞内不能转移的机械设备、材料及半成品、成品等根据需要进行覆盖,对不能被水淹没的机械设备零件拆卸搬移至洞外,拆卸不下的零件可将该设备垫高至洪水淹没线以上;③有人员伤亡时,在急救车来临前,配合抢救组将伤员送至安全地方进行现场急救,急救车到后,配合抢救组将伤员送上急救车;④设专人随时关注水势的变化,当事态无法控制时,立即通知联络组拨打政府主管部门电话求救。⑶ 疏散组:由技术主管刘海燕负责,开挖支护班负责人高金福、衬砌...
