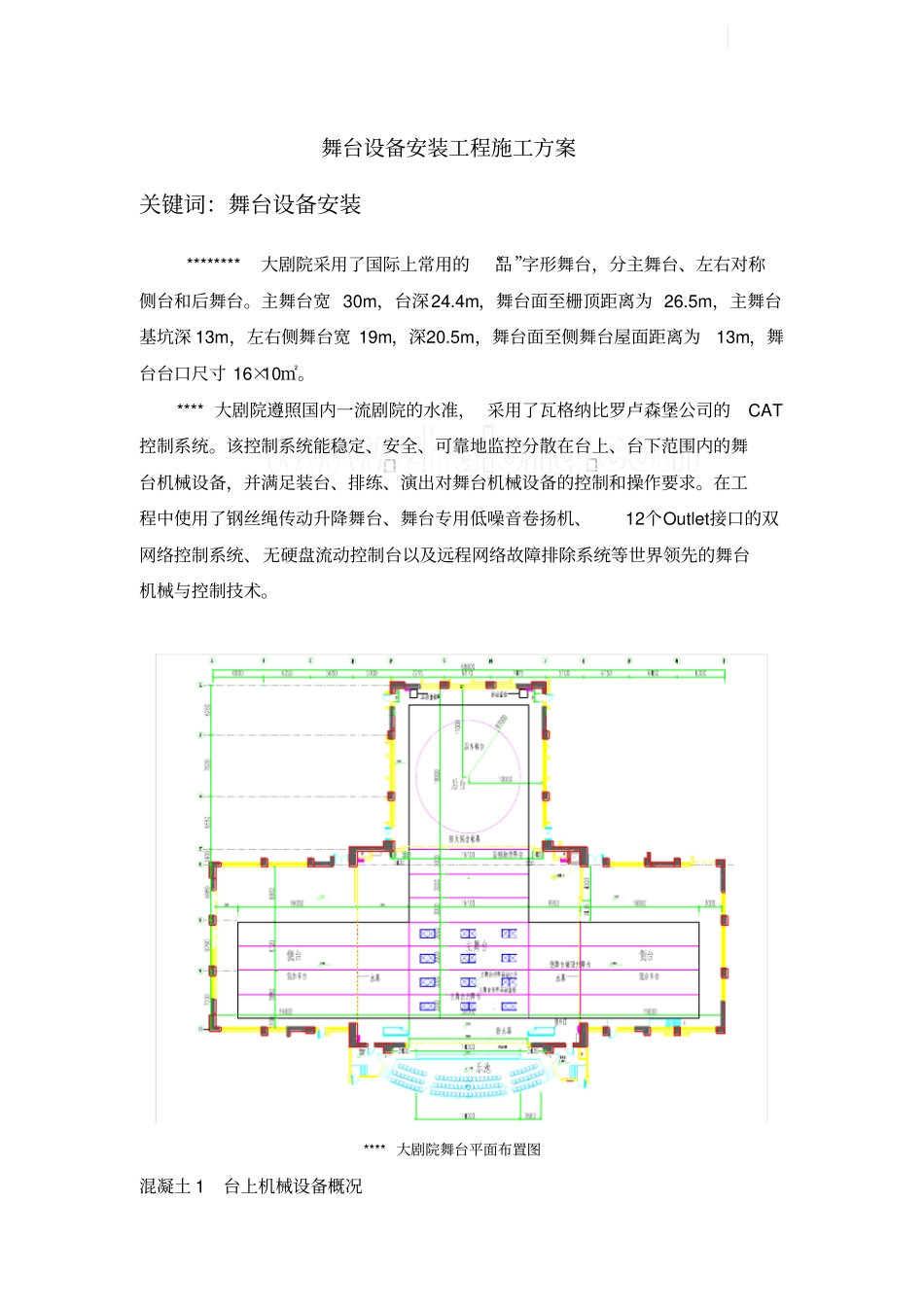

舞台设备安装工程施工方案关键词:舞台设备安装********大剧院采用了国际上常用的“品”字形舞台,分主舞台、左右对称侧台和后舞台。主舞台宽 30m,台深24.4m,舞台面至栅顶距离为 26.5m,主舞台基坑深 13m,左右侧舞台宽 19m,深20.5m,舞台面至侧舞台屋面距离为13m,舞台台口尺寸 16×10㎡。**** 大剧院遵照国内一流剧院的水准, 采用了瓦格纳比罗卢森堡公司的CAT控制系统。该控制系统能稳定、安全、可靠地监控分散在台上、台下范围内的舞台机械设备,并满足装台、排练、演出对舞台机械设备的控制和操作要求。在工程中使用了钢丝绳传动升降舞台、舞台专用低噪音卷扬机、12个Outlet接口的双网络控制系统、无硬盘流动控制台以及远程网络故障排除系统等世界领先的舞台机械与控制技术。**** 大剧院舞台平面布置图混凝土 1 台上机械设备概况********大剧院台上舞台机械设备配置有: 乐池上空设置 10台台口单点吊机(GT2.1)、1道字幕机吊杆 (GT2.2);主舞台上空设置 l套防火幕 (GT2.3)、l道前檐幕吊杆 (GT2.4)、l套均匀升降对开大幕 (GT2.5)、l道纱幕吊杆 (GT2.6)、l套活动假台口(GT2.7)、5l道电动吊杆 (GT2.8)、2套二道幕机构 (GT2.9)、4道灯光吊杆、 2道灯光渡桥 (GT2.10) 、 8台灯光吊笼 (GT2.11)、2道侧吊杆 (GT2.12)、 1道天幕吊杆(GT2.13)、15台吊点可移动式单点吊机(GT2.15)、1套声反射罩系统 (GT2.18)、2套飞行机构 (GT2.19)、后舞台上空设置 4道后台灯光吊杆 (GT2.16)、12道后台电动吊杆 (GT2.17)、左右侧台上空各设 4组侧台轨道吊机 (GT2.14)。在台口前乐池上方共布置 10台台口单点吊机, 沿乐池边线分两排摆放, 固定位置安装, 既可单独使用也可多台组合使用,或与主舞台上空单点吊机及其它设备编组运行参加演出。设置于台口后的第一个设备是防火幕,作为观众厅与舞台之间的防火分隔。防火幕之后是前檐幕, 然后是均匀收缩大幕机, 紧接着是一道电动纱幕, 一道景杆,景杆之后是假台口。大幕有对开、提升、斜拉三种运动方式。活动假台口主要是根据不同剧种的需要调节台口大小,同时它也提供了主舞台的第 — 道顶光和台口两侧的柱光。在假台口的后部是主舞台区域。 在这个区域中考虑到车台位置与宽度以及主舞台屋架吊点的位置将电动吊杆与灯光吊杆、灯光渡桥相间布置,分成6个小的表演景区, 共布置于 4道灯光吊杆、 1道灯光渡桥和 51道电动吊杆。 舞台上空各吊杆主要是悬挂布景或幕布等,...
