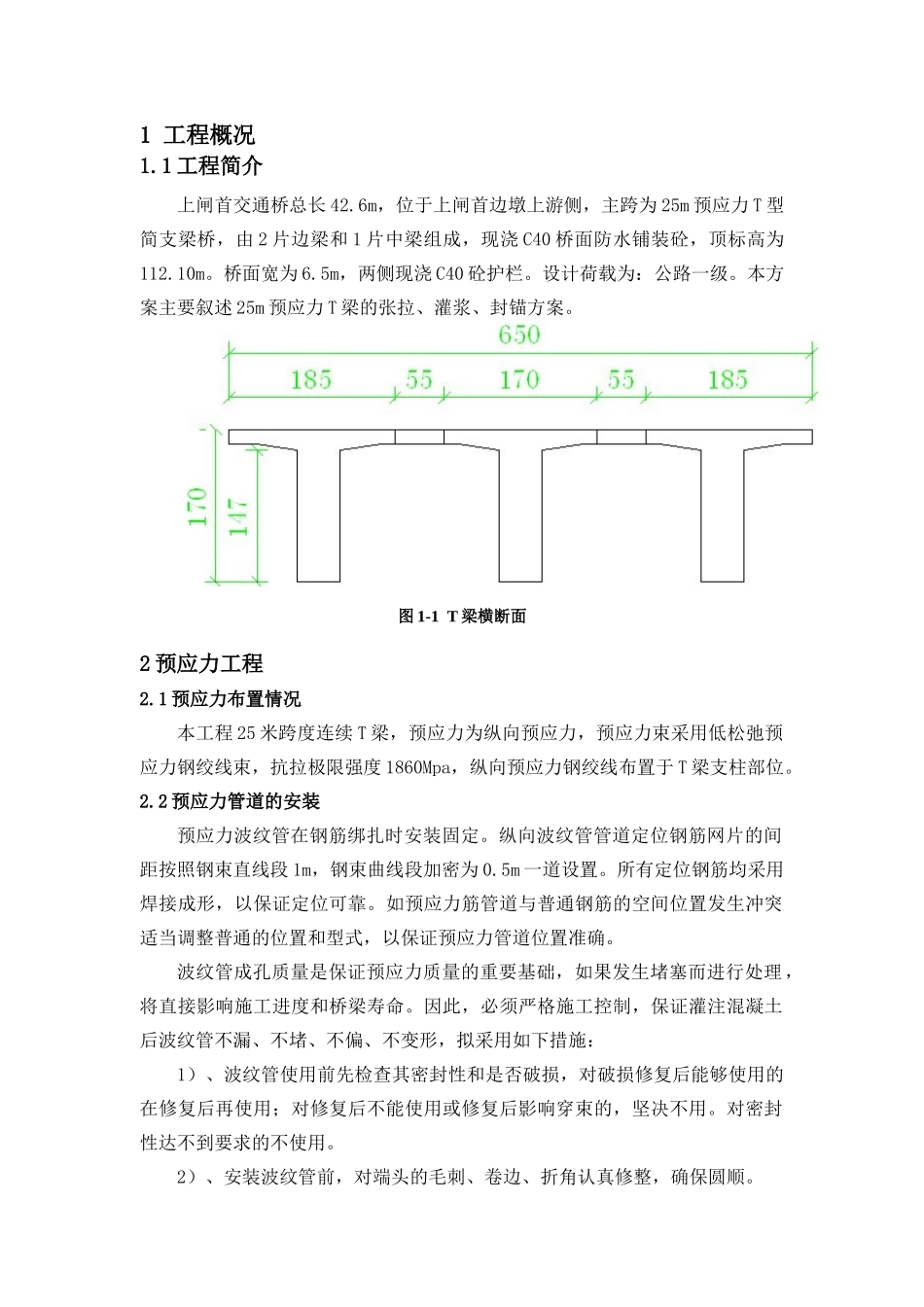

1 工程概况1.1 工程简介上闸首交通桥总长 42.6m,位于上闸首边墩上游侧,主跨为 25m 预应力 T 型简支梁桥,由 2 片边梁和 1 片中梁组成,现浇 C40 桥面防水铺装砼,顶标高为112.10m。桥面宽为 6.5m,两侧现浇 C40 砼护栏。设计荷载为:公路一级。本方案主要叙述 25m 预应力 T 梁的张拉、灌浆、封锚方案。图 1-1 T 梁横断面2 预应力工程2.1 预应力布置情况本工程 25 米跨度连续 T 梁,预应力为纵向预应力,预应力束采用低松弛预应力钢绞线束,抗拉极限强度 1860Mpa,纵向预应力钢绞线布置于 T 梁支柱部位。2.2 预应力管道的安装预应力波纹管在钢筋绑扎时安装固定。纵向波纹管管道定位钢筋网片的间距按照钢束直线段 1m,钢束曲线段加密为 0.5m 一道设置。所有定位钢筋均采用焊接成形,以保证定位可靠。如预应力筋管道与普通钢筋的空间位置发生冲突适当调整普通的位置和型式,以保证预应力管道位置准确。波纹管成孔质量是保证预应力质量的重要基础,如果发生堵塞而进行处理,将直接影响施工进度和桥梁寿命。因此,必须严格施工控制,保证灌注混凝土后波纹管不漏、不堵、不偏、不变形,拟采用如下措施:1)、波纹管使用前先检查其密封性和是否破损,对破损修复后能够使用的在修复后再使用;对修复后不能使用或修复后影响穿束的,坚决不用。对密封性达不到要求的不使用。2)、安装波纹管前,对端头的毛刺、卷边、折角认真修整,确保圆顺。3)、波纹管定位必须准确,严防上浮、下沉和左右移动。孔道平顺,孔道中心线与端部的预埋垫板垂直。4)、孔道接头处的连接管采用大一个直径级别的同类波纹管,其长度为被连接管道内径的 5~7 倍,连接时不使接头处产生角度变化,在混凝土浇筑期间不使管道发生转动或梁段的混凝土外。被连接的两根波纹管的接头要顶紧,以防穿束时在接头处的波纹管被束头带出而堵塞管道。5)、电气焊作业在波纹管附近进行时,在波纹管上覆盖湿麻袋或薄铁皮等覆盖物,以免损伤波纹管;灌注混凝土前对波纹管进行全面检查,及时发现和解决问题;灌注混凝土中,避免振动棒对波纹管的过度振动。2.3 预应力张拉技术要点桥梁预应力使用的预应力扎拉设备及仪表应符合下列规定:1)张拉千斤顶额定吨位宜为张拉的 1.5 倍,且不得小于 1.2 倍。使用前必须进行校正,校正系数不得大于 1.05 倍。校正有效期为一个月且不超过 200 次张拉作业。张拉千斤顶的行程应满足张拉工艺的要求。2)压力表应为防...
