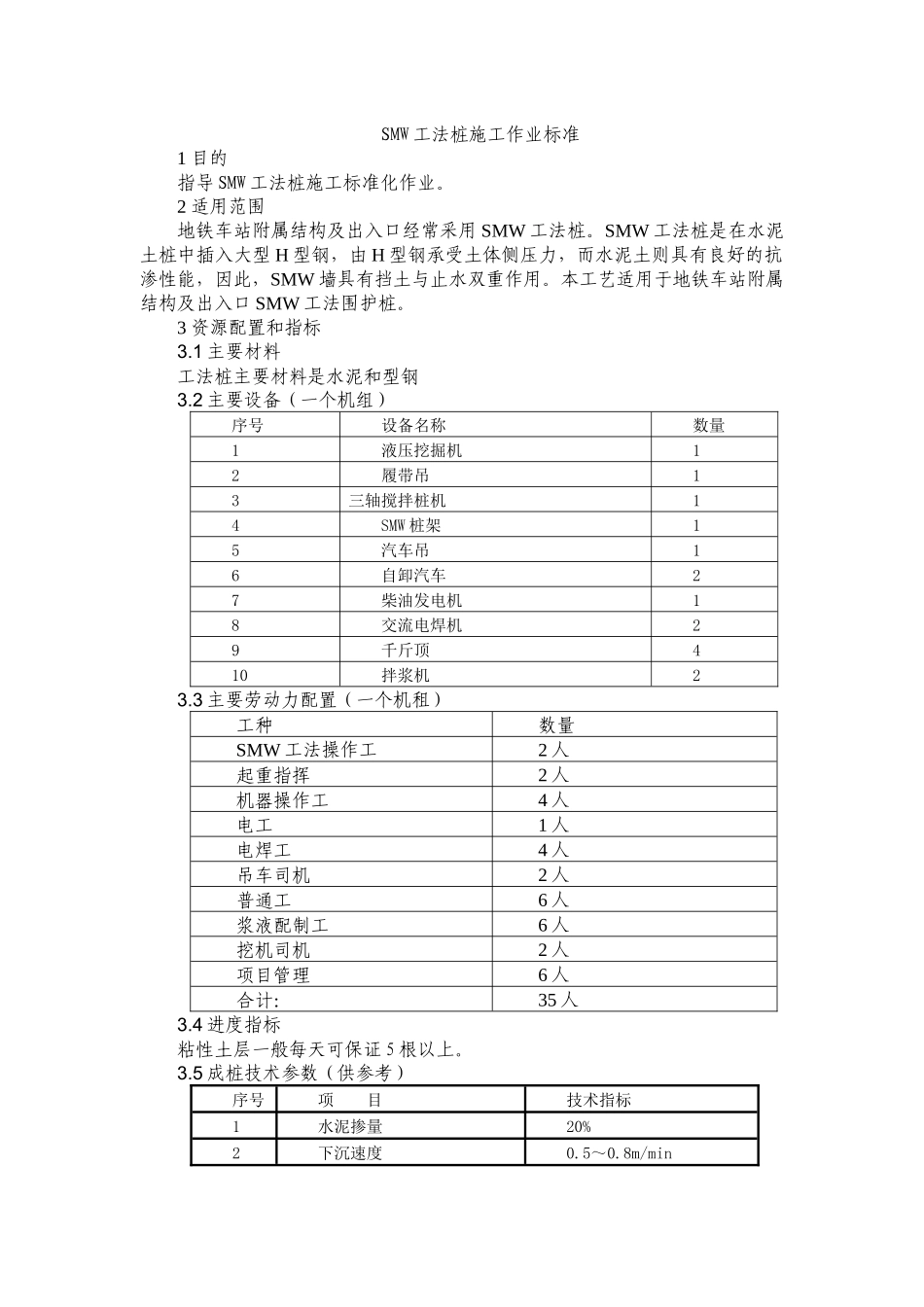

SMW 工法桩施工作业标准1 目的指导 SMW 工法桩施工标准化作业
2 适用范围地铁车站附属结构及出入口经常采用 SMW 工法桩
SMW 工法桩是在水泥土桩中插入大型 H 型钢,由 H 型钢承受土体侧压力,而水泥土则具有良好的抗渗性能,因此,SMW 墙具有挡土与止水双重作用
本工艺适用于地铁车站附属结构及出入口 SMW 工法围护桩
3 资源配置和指标3
1 主要材料工法桩主要材料是水泥和型钢3
2 主要设备(一个机组)序号设备名称数量1液压挖掘机12履带吊13三轴搅拌桩机14SMW 桩架15汽车吊16自卸汽车27柴油发电机18交流电焊机29千斤顶410拌浆机23
3 主要劳动力配置(一个机租)工种数量SMW 工法操作工2 人起重指挥2 人机器操作工4 人电工1 人电焊工4 人吊车司机2 人普通工6 人浆液配制工6 人挖机司机2 人项目管理6 人合计:35 人3
4 进度指标粘性土层一般每天可保证 5 根以上
5 成桩技术参数(供参考)序号项 目技术指标1水泥掺量20%2下沉速度0
8m/min开挖导沟设置定位型钢型钢加工混合搅拌型钢涂减摩材料插入型钢主体结构施工型钢回收SMW 桩机就位浆液制作浆液注入冠梁施工测量放线定 SMW 桩桩位3提升速度1

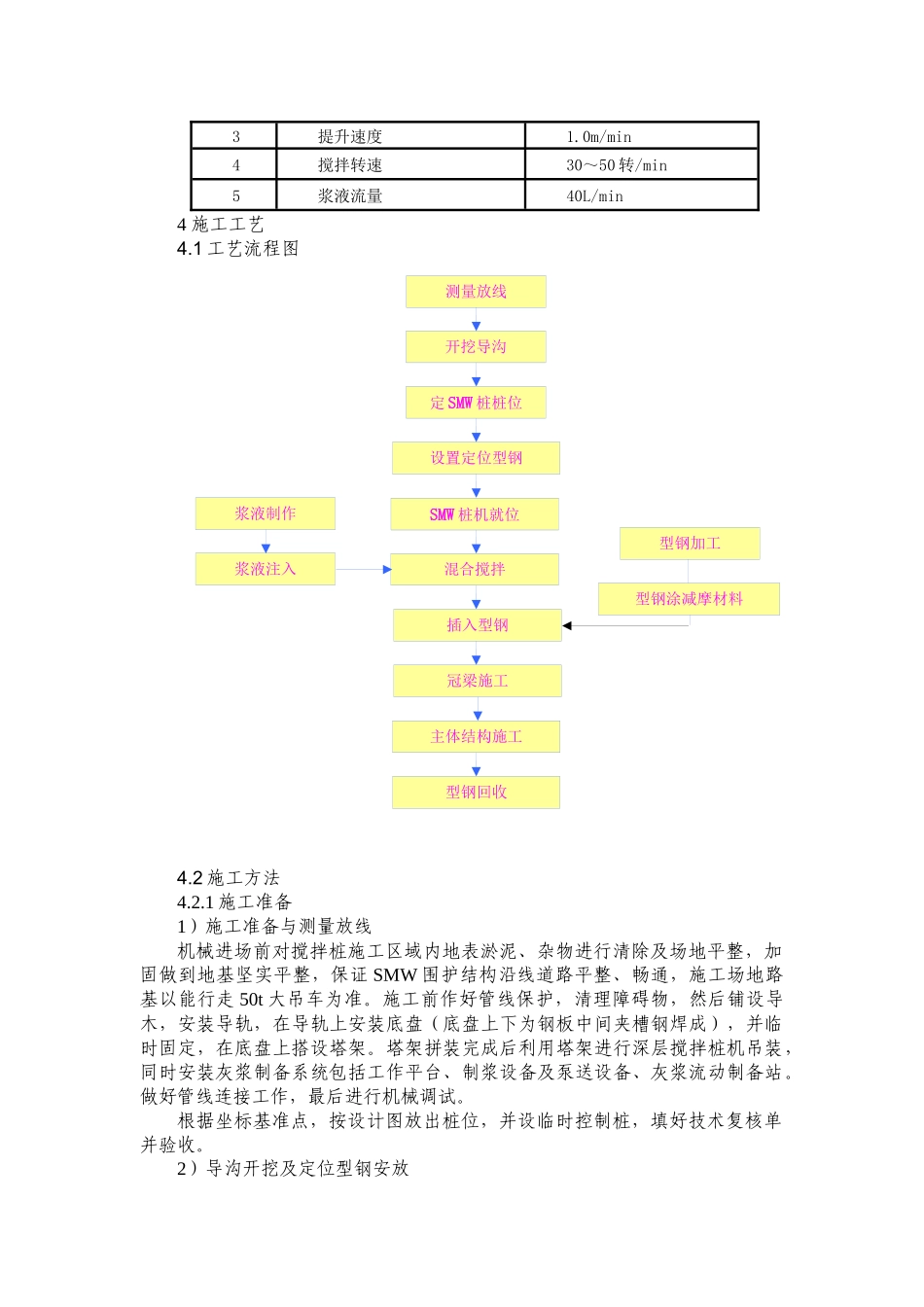

0m/min4搅拌转速30~50 转/min5浆液流量40L/min4 施工工艺4
1 工艺流程图4
2 施工方法4

1 施工准备1)施工准备与测量放线机械进场前对搅拌桩施工区域内地表淤泥、杂物进行清除及场地平整,加固做到地基坚实平整,保证 SMW 围护结构沿线道路平整、畅通,施工场地路基以能行走 50t 大吊车为准
施工前作好管线保护,清理障碍物,然后铺设导木,安装导轨,在导轨上安装底盘(底盘上下为钢板中间夹槽钢焊成),并临时固定,在底盘上搭设塔架
塔架拼装完成后利用塔架进行深层搅拌桩机吊装,同时安装灰浆制备系
