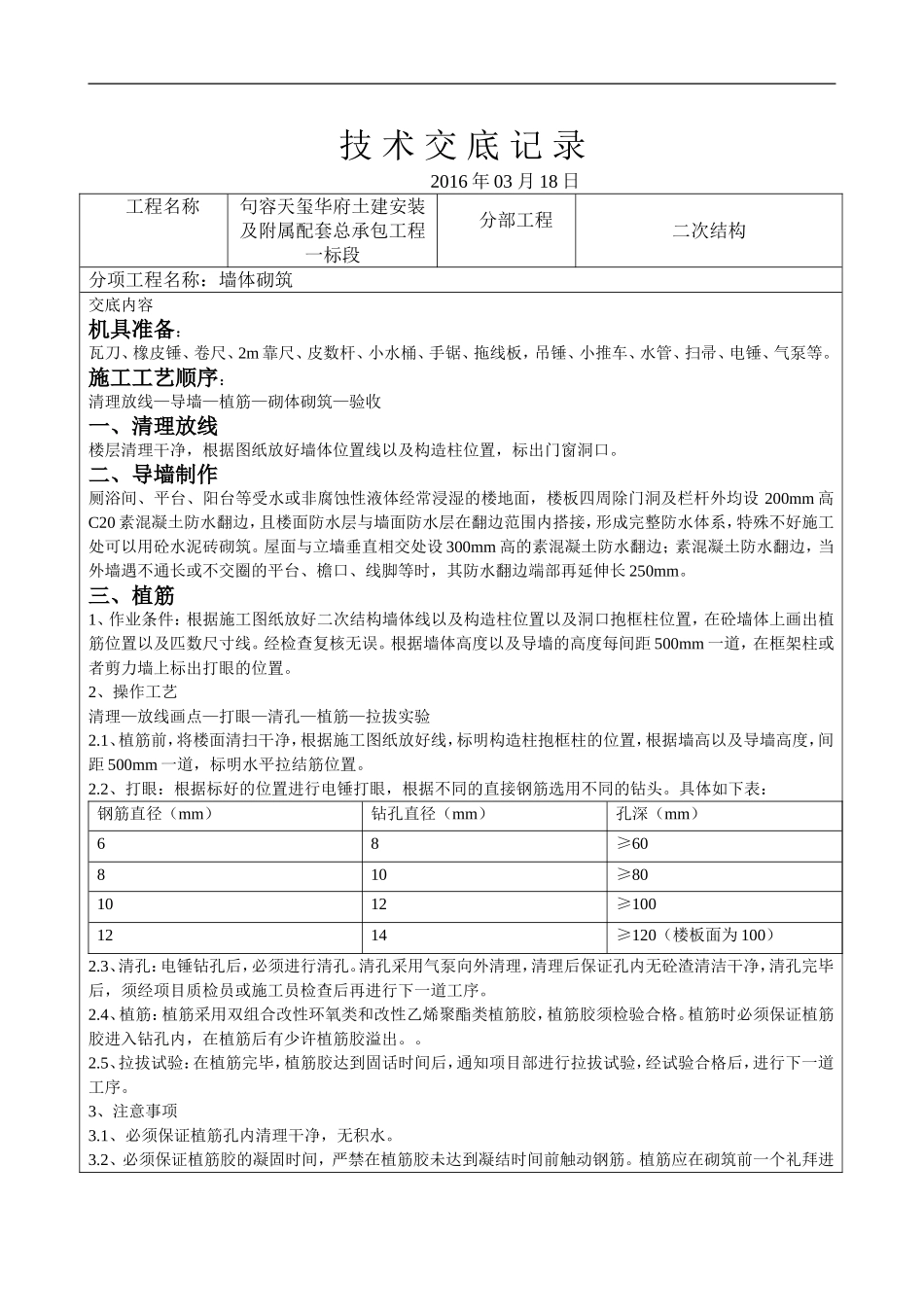

技 术 交 底 记 录 2016 年 03 月 18 日工程名称句容天玺华府土建安装及附属配套总承包工程一标段分部工程二次结构分项工程名称:墙体砌筑交底内容机具准备:瓦刀、橡皮锤、卷尺、2m 靠尺、皮数杆、小水桶、手锯、拖线板,吊锤、小推车、水管、扫帚、电锤、气泵等
施工工艺顺序:清理放线—导墙—植筋—砌体砌筑—验收一、清理放线楼层清理干净,根据图纸放好墙体位置线以及构造柱位置,标出门窗洞口
二、导墙制作厕浴间、平台、阳台等受水或非腐蚀性液体经常浸湿的楼地面,楼板四周除门洞及栏杆外均设 200mm 高C20 素混凝土防水翻边,且楼面防水层与墙面防水层在翻边范围内搭接,形成完整防水体系,特殊不好施工处可以用砼水泥砖砌筑
屋面与立墙垂直相交处设 300mm 高的素混凝土防水翻边;素混凝土防水翻边,当外墙遇不通长或不交圈的平台、檐口、线脚等时,其防水翻边端部再延伸长 250mm
三、植筋1、作业条件:根据施工图纸放好二次结构墙体线以及构造柱位置以及洞口抱框柱位置,在砼墙体上画出植筋位置以及匹数尺寸线
经检查复核无误
根据墙体高度以及导墙的高度每间距 500mm 一道,在框架柱或者剪力墙上标出打眼的位置
2、操作工艺清理—放线画点—打眼—清孔—植筋—拉拔实验2
1、植筋前,将楼面清扫干净,根据施工图纸放好线,标明构造柱抱框柱的位置,根据墙高以及导墙高度,间距 500mm 一道,标明水平拉结筋位置
2、打眼:根据标好的位置进行电锤打眼,根据不同的直接钢筋选用不同的钻头
具体如下表:钢筋直径(mm)钻孔直径(mm)孔深(mm)68≥60810≥801012≥1001214≥120(楼板面为 100)2
3、清孔:电锤钻孔后,必须进行清孔
清孔采用气泵向外清理,清理后保证孔内无砼渣清洁干净,清孔完毕后,须经项目质检员或施工员检查后再进行下一道工序
4、植筋:植筋采用双组合改性环氧
