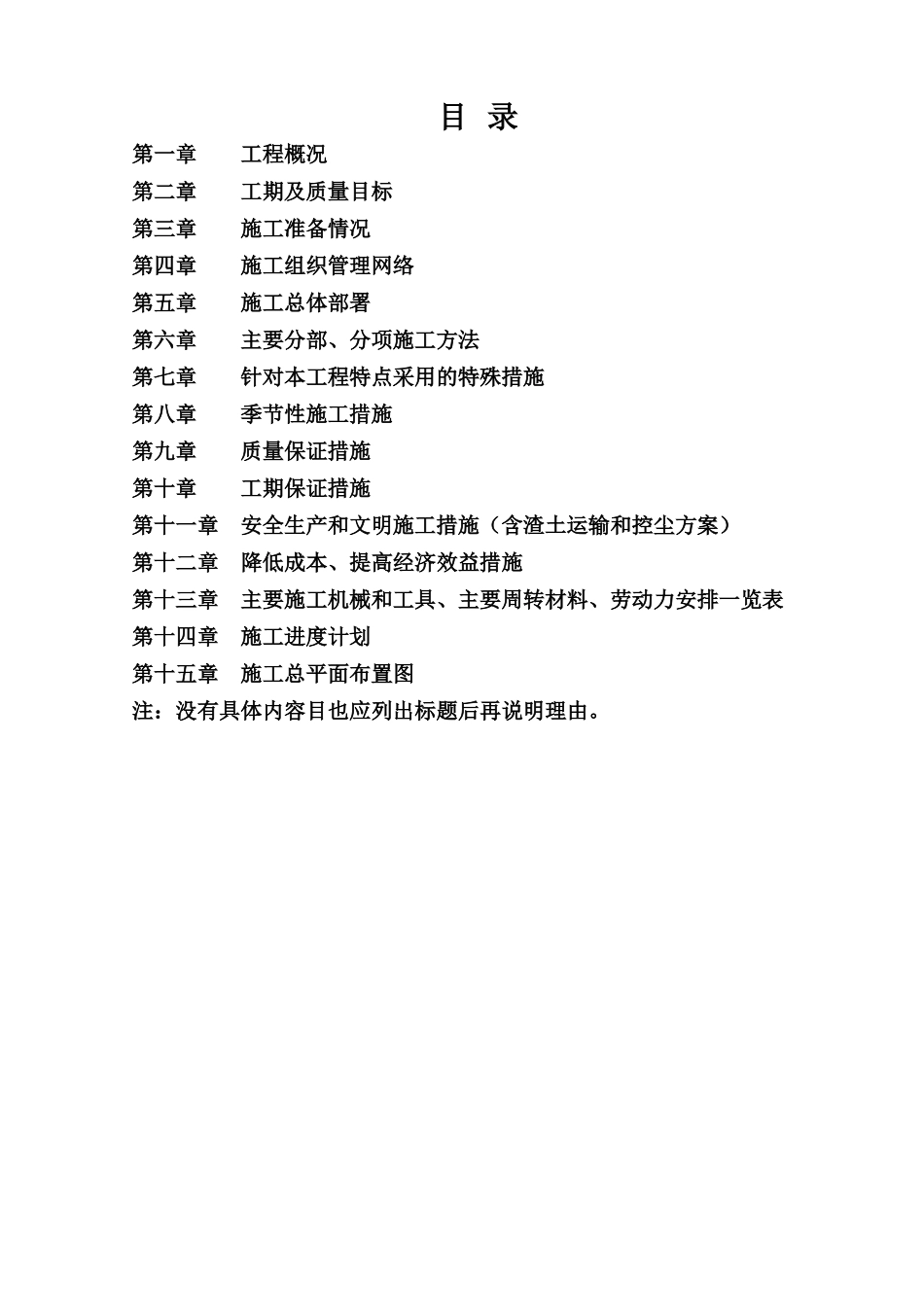

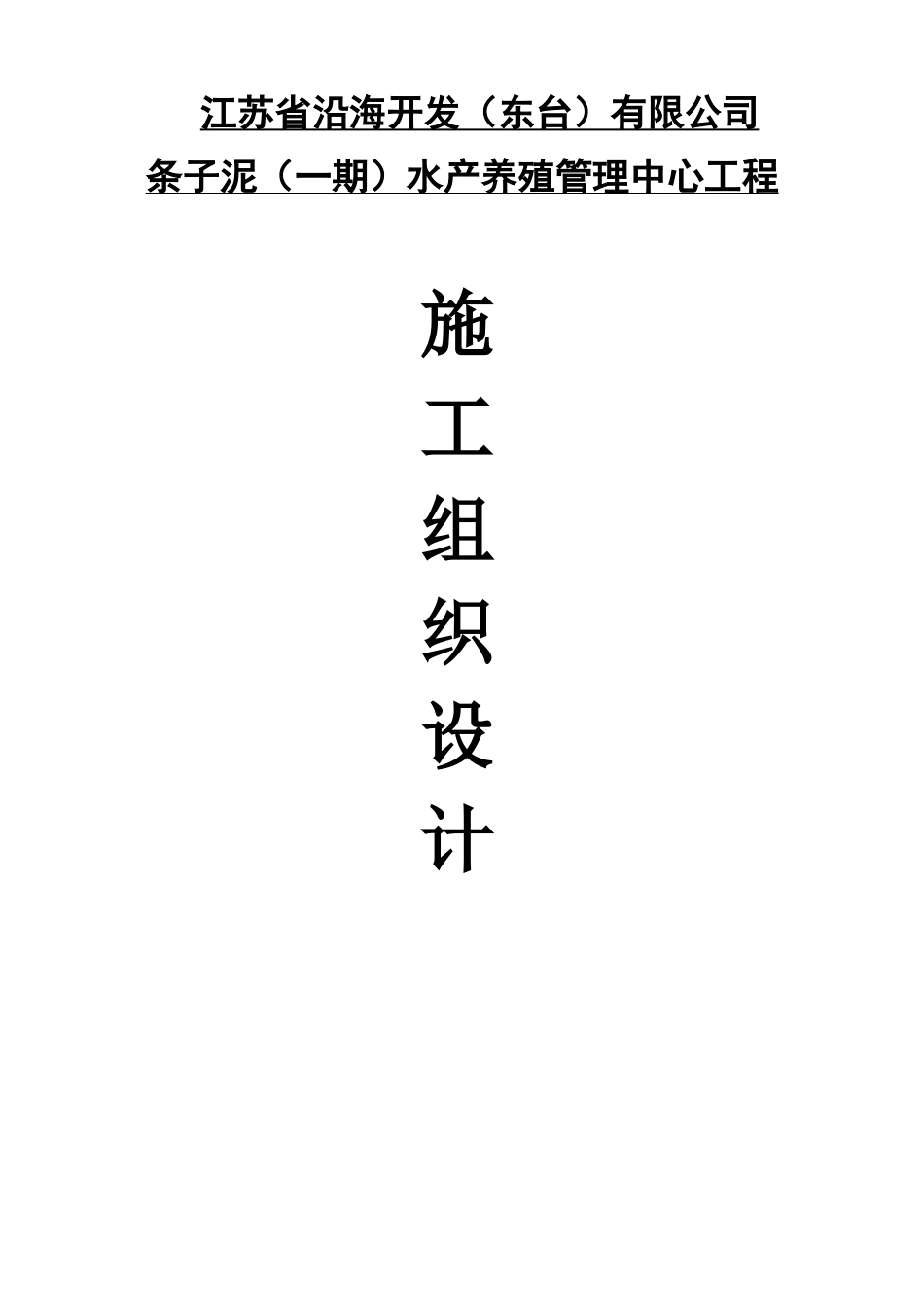

江苏省沿海开发(东台)有限公司条子泥(一期)水产养殖管理中心工程施工组织设计 目 录第一章 工程概况第二章 工期及质量目标第三章 施工准备情况第四章 施工组织管理网络第五章 施工总体部署第六章 主要分部、分项施工方法第七章 针对本工程特点采用的特殊措施第八章 季节性施工措施第九章 质量保证措施第十章 工期保证措施第十一章 安全生产和文明施工措施(含渣土运输和控尘方案)第十二章 降低成本、提高经济效益措施第十三章 主要施工机械和工具、主要周转材料、劳动力安排一览表第十四章 施工进度计划第十五章 施工总平面布置图注:没有具体内容目也应列出标题后再说明理由。第一章 工程概况第 一 节 建 筑 设 计 概 况本项目总占地面积 18588 平方米(包含绿化面积),总建筑面积为 11657.3 平方米,地上建筑面积 11266.8 平方米,地下 390.5 平方米。总体采用中国传统院落式的布局形式,筑就园林式的办公建筑形态。本 工 程 各 栋 建 筑 均 为 2-4 层 的 多 层 建 筑 , 最 高 建筑 观 景 台 高 度 小 于 24 米 。 本 工 程 采 用 框 架 结 构 , 结构 设 计 使 用 年 限 为 50 年 。 主 要 建 筑 物 包 括 办 公 区 、餐 饮 区 、 会 议 及 展 示 区 , 宿 舍 区 、 专 家 楼 、 观 景 平台 、 走 廊 及 值 班 房 。宿 舍 作 为 本 标 的 的 主 要 单 位 工 程 , 施 工 组 织 设计 围 绕 宿 舍 进 行 规 划 组 织 , 其 它 单 位 工 程 穿 插 进 行。一 ) 墙 体 工 程1 、 本 工 程 内 墙 100 、 200 厚 加 气 砼 砌 块 , 顶 层 预 拌M7.5 混合砂浆砌筑,其余层预拌Mb5.0 混合砂浆;外墙200 厚 混 凝 土 多 孔 砖 , 预 拌 M7.5 混 合 砂 浆 砌 筑 。 在 所 有墙身于-0.060 标高处做20厚1:2 水泥砂浆内加5%防水剂的 防 潮 层 。2 、墙体不同基层的材料之间及顶部横缝相接处应 铺 设 300 宽 钢 丝 网 ( 丝 径 0.6 毫 米 , 孔 径 10 毫 米 ) 钢 丝网用间隔200X200木针固定,钢丝网搭接宽度从缝边起每边不得小于150 毫米,内外墙均做钢丝网,如墙体一 侧 为 混 凝 土 , 则 须 预 留 胡 子 筋 。3 、 洞 口 大 于 2M 时 , 两 边 应 设 置 构 ...
