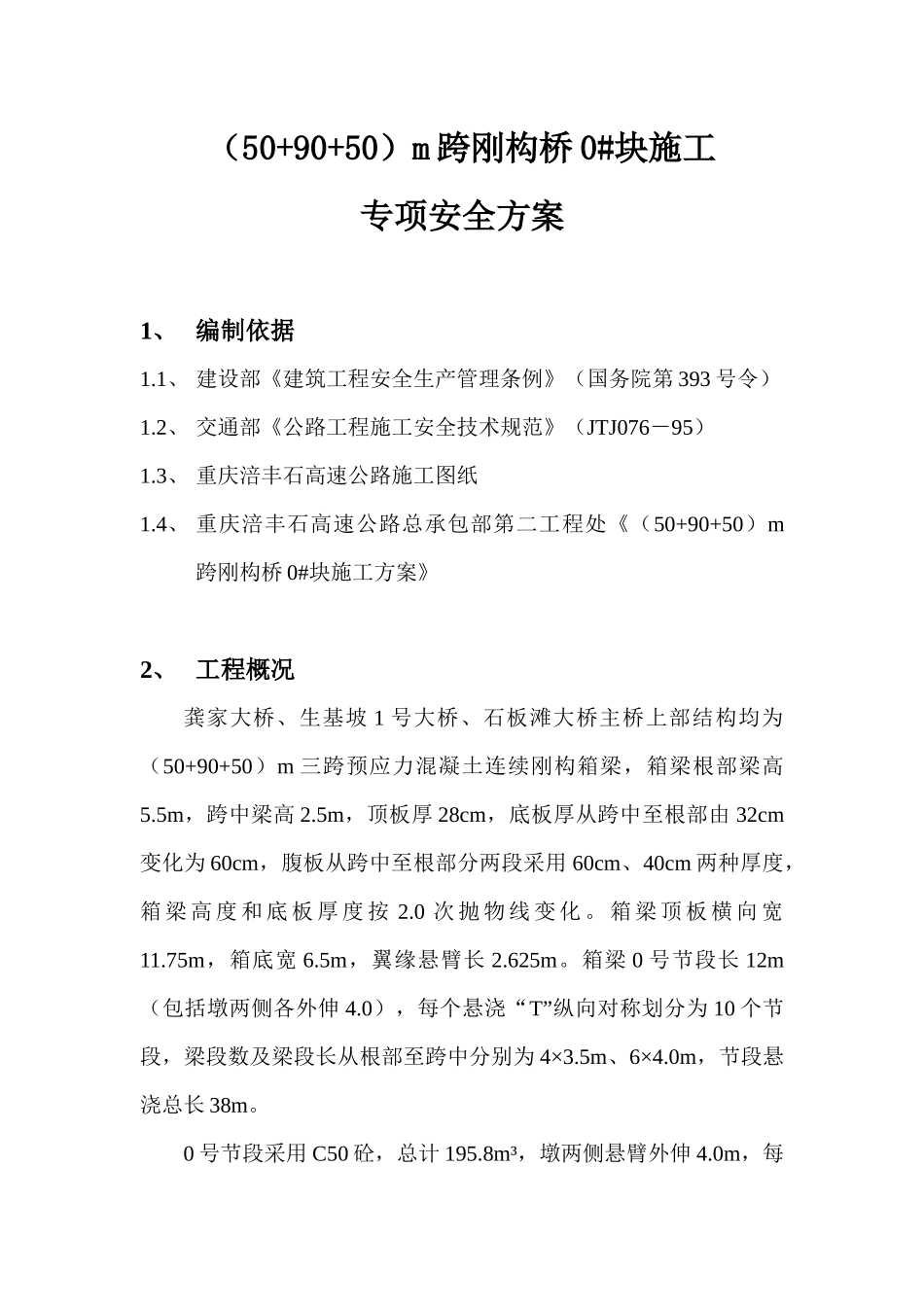

(50+90+50)m 跨刚构桥 0#块施工专项安全方案1、 编制依据1
1、 建设部《建筑工程安全生产管理条例》(国务院第 393 号令)1
2、 交通部《公路工程施工安全技术规范》(JTJ076-95)1
3、 重庆涪丰石高速公路施工图纸1
4、 重庆涪丰石高速公路总承包部第二工程处《(50+90+50)m跨刚构桥 0#块施工方案》2、 工程概况龚家大桥、生基坡 1 号大桥、石板滩大桥主桥上部结构均为(50+90+50)m 三跨预应力混凝土连续刚构箱梁,箱梁根部梁高5
5m,跨中梁高 2
5m,顶板厚 28cm,底板厚从跨中至根部由 32cm变化为 60cm,腹板从跨中至根部分两段采用 60cm、40cm 两种厚度,箱 梁 高 度 和 底 板 厚 度 按 2

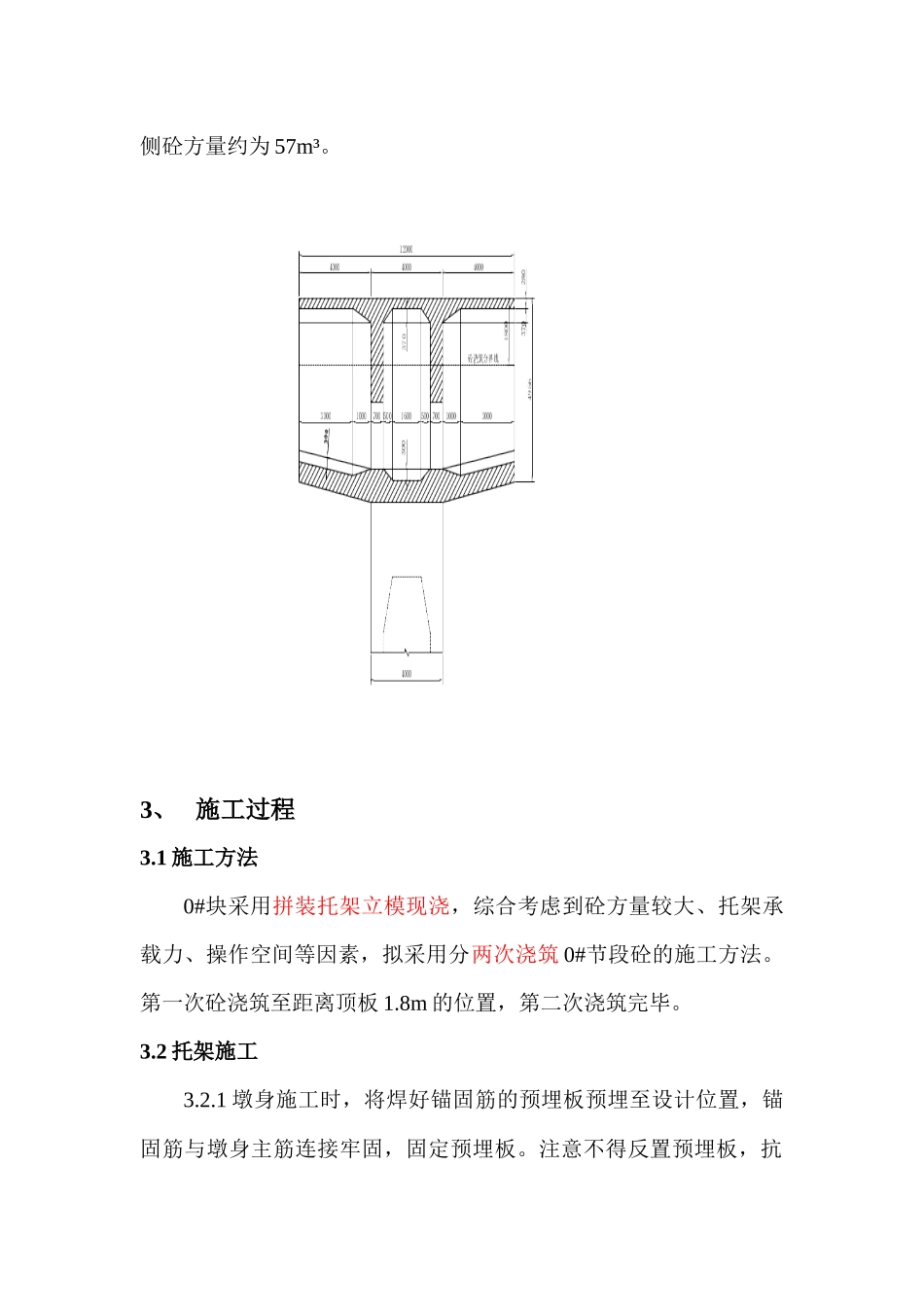

0 次 抛 物 线 变 化
箱 梁 顶 板 横 向 宽11
75m,箱底宽 6
5m,翼缘悬臂长 2
箱梁 0 号节段长 12m(包括墩两侧各外伸 4
0),每个悬浇“T”纵向对称划分为 10 个节段,梁段数及梁段长从根部至跨中分别为 4×3
5m、6×4
0m,节段悬浇总长 38m
0 号节段采用 C50 砼,总计 195
8m³,墩两侧悬臂外伸 4
0m,每侧砼方量约为 57m³

3、 施工过程3
1 施工方法0#块采用拼装托架立模现浇,综合考虑到砼方量较大、托架承载力、操作空间等因素,拟采用分两次浇筑 0#节段砼的施工方法
第一次砼浇筑至距离顶板 1
8m 的位置,第二次浇筑完毕
2 托架施工3
1 墩身施工时,将焊好锚固筋的预埋板预埋至设计位置,锚固筋与墩身主筋连接牢固,固定预埋板
注意不得反置预埋板,抗剪构造筋应向上伸出
墩身砼施工时,应加强预埋板后的砼振捣,保证砼密实
对于墩顶砼,0#块施工前应凿毛,砼浇筑前应充分湿润
2 托架在钢结构加工场加工成型,加工完毕后,应对其尺寸
