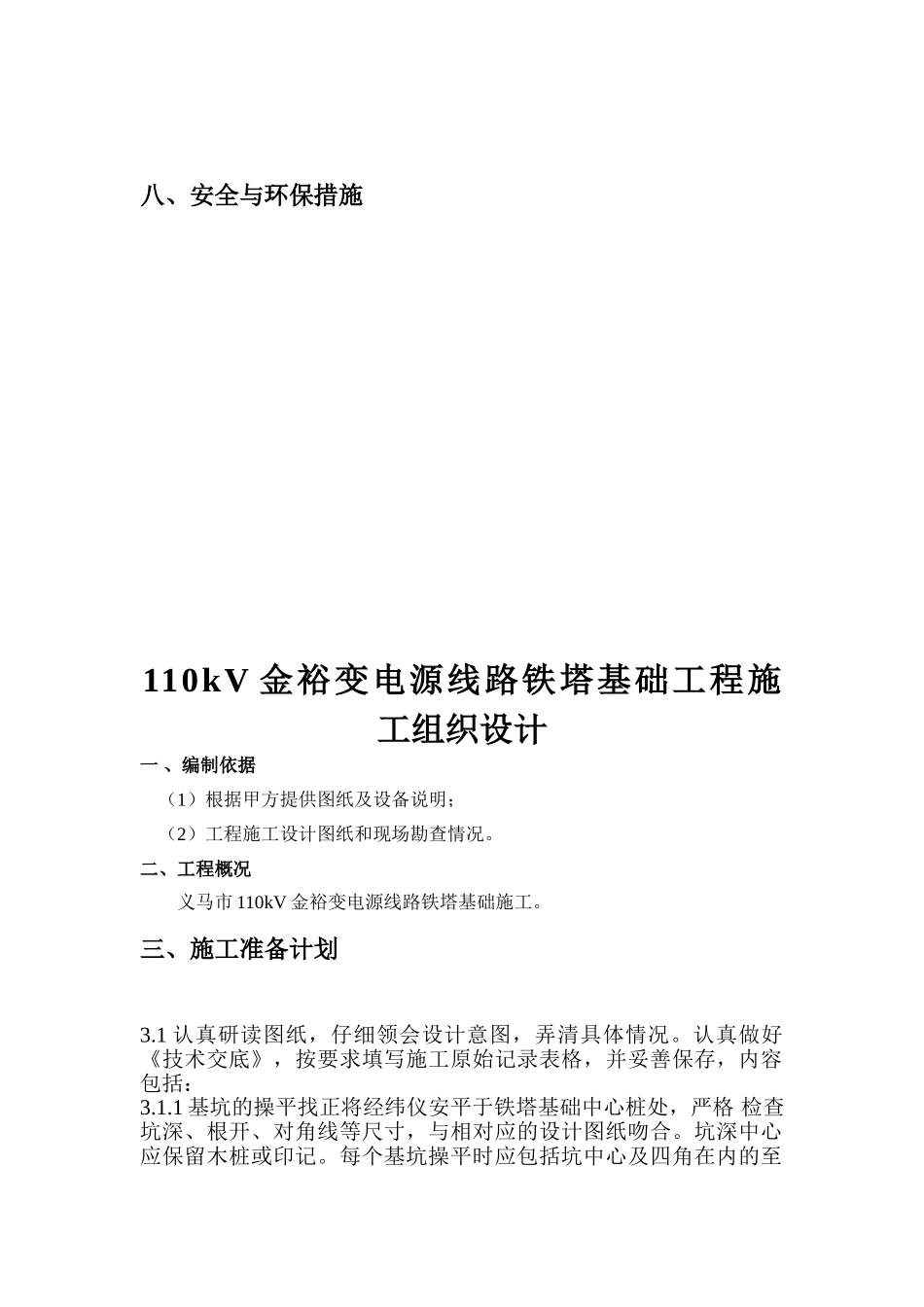

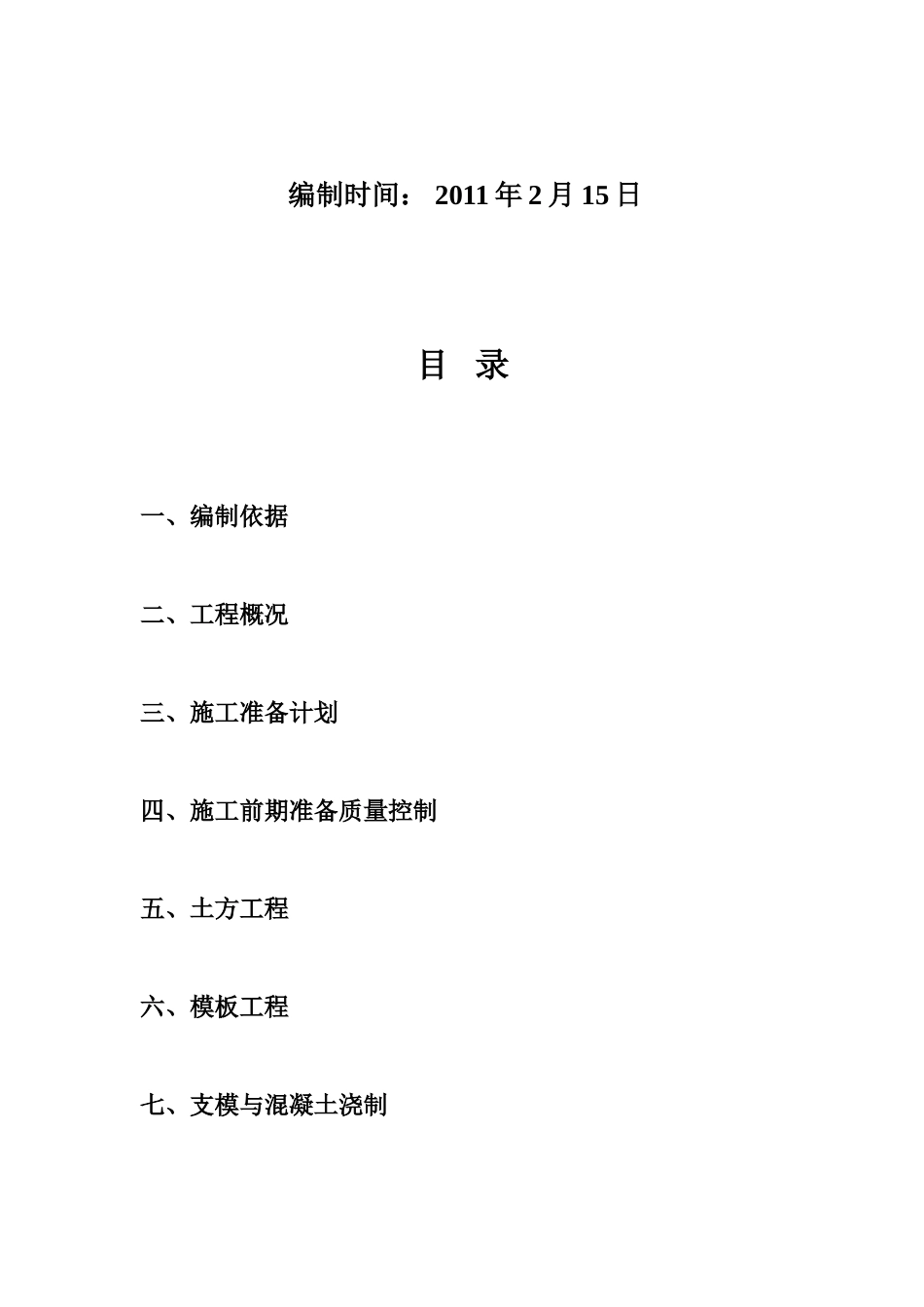

110kV 金裕变电源线路铁塔基础工程施工组织设计 编制人: 编制时间: 2011 年 2 月 15 日目 录一、编制依据二、工程概况三、施工准备计划四、施工前期准备质量控制五、土方工程六、模板工程七、支模与混凝土浇制八、安全与环保措施110kV 金裕变电源线路铁塔基础工程施工组织设计一 、编制依据(1)根据甲方提供图纸及设备说明;(2)工程施工设计图纸和现场勘查情况。二、工程概况义马市 110kV 金裕变电源线路铁塔基础施工。三、施工准备计划3.1 认真研读图纸,仔细领会设计意图,弄清具体情况。认真做好《技术交底》,按要求填写施工原始记录表格,并妥善保存,内容包括:3.1.1 基坑的操平找正将经纬仪安平于铁塔基础中心桩处,严格 检查坑深、根开、对角线等尺寸,与相对应的设计图纸吻合。坑深中心 应保留木桩或印记。每个基坑操平时应包括坑中心及四角在内的至少 5 个点。如果现浇基础有垫层者,未浇注前和浇注后分别进行操平。对 于终端塔、转角塔还要按照设计图纸要求将上拔腿(线路外角)坑深加 大,满足基础预偏的要求. 3.1.2 基础材料的要求基础材料应在基础浇注前运达搅拌现场, 当直接堆放于地面时,砂的备料应增大 3%,碎石应增加 2%。当堆放 于特殊场地时,可直接按照设计备料。材料存放场地应防止雨水冲刷. 水泥还要防止雨淋受潮等措施.3.2.原材料质量控制 3.2.1 基础钢筋的质量控制基础钢筋入库时要按照图纸进行入库 检验。分型号堆放,并挂牌标识。发到施工现场的钢筋,在使用前应对 照图纸逐个检查型号、尺寸、规格、数量,以防错运或错用. 3.2.2 水泥的质量控制要依据设计、季节、气候及工程的具体情况 合理选择与使用水泥。施工过程中还应注意以下几点:(1)水泥强度等 级宜为混凝土强度等级的 1.5 倍—2 倍;(2)选择收缩值较小的水泥品 种,因为水泥等级越高、细度越细、早强越高对混凝土开裂影响越大; (3)尽量用低热水泥,降低混凝土的温升值;(4)控制水泥的碱含量 0.6﹪;(5)应按标明的品种、强度等级、生产厂家和出厂批号分别储存, 不得混装;(6)水泥在运输和储存过程中应防水防潮;(7)加强抽样频率; (8)水泥提前进货入仓,注意其温度的控制. 3. 2.3 骨料的质量控制 (1)严格控制砂、石骨料的质量,包括:强度、抗冻性、化学成分、颗 粒形状、细度模数、级配、超逊径、针片状和杂质含量;(2)拌制混凝土 时,应按批经常检测砂子的细度模数、粗骨料的级配、超逊径,及...
