谨致:四川省甘孜藏族自治州康定县姑咱镇四川二滩国际工程咨询有限责任公司长河坝水电站监理部 总监理工程师 刘永刚 发自:中国水利水电第五工程局有限公司长河坝电站施工局事由:四川大渡河长河坝水电站磨子沟人工骨料加工系统 合同编号:CHB/SG073-2010编号:SD5-SSXT/ETI/056/2011日期:二 0 一一年八月二日参见:关于提交《系统机电设备安装与调试施工方案》的报告尊敬的总监理工程师:根据磨子沟人工骨料加工系统工程施工进度安排,结合现场实际施工情况,我单位即将进行系统机电设备安装与调试工作
我单位按照招投标合同文件、设计工艺图纸,结合各设备厂家使用说明书编写了《系统机电设备安装与调试施工方案》,现特将其呈报贵部,恳请审查批复,为盼
附:《系统机电设备安装与调试施工方案》良好的祝愿
项目经理:张邯涛中国水利水电第五工程局有限公司长河坝电站施工局系统机电设备安装与调试施工方案1 安装组织及准备工作1

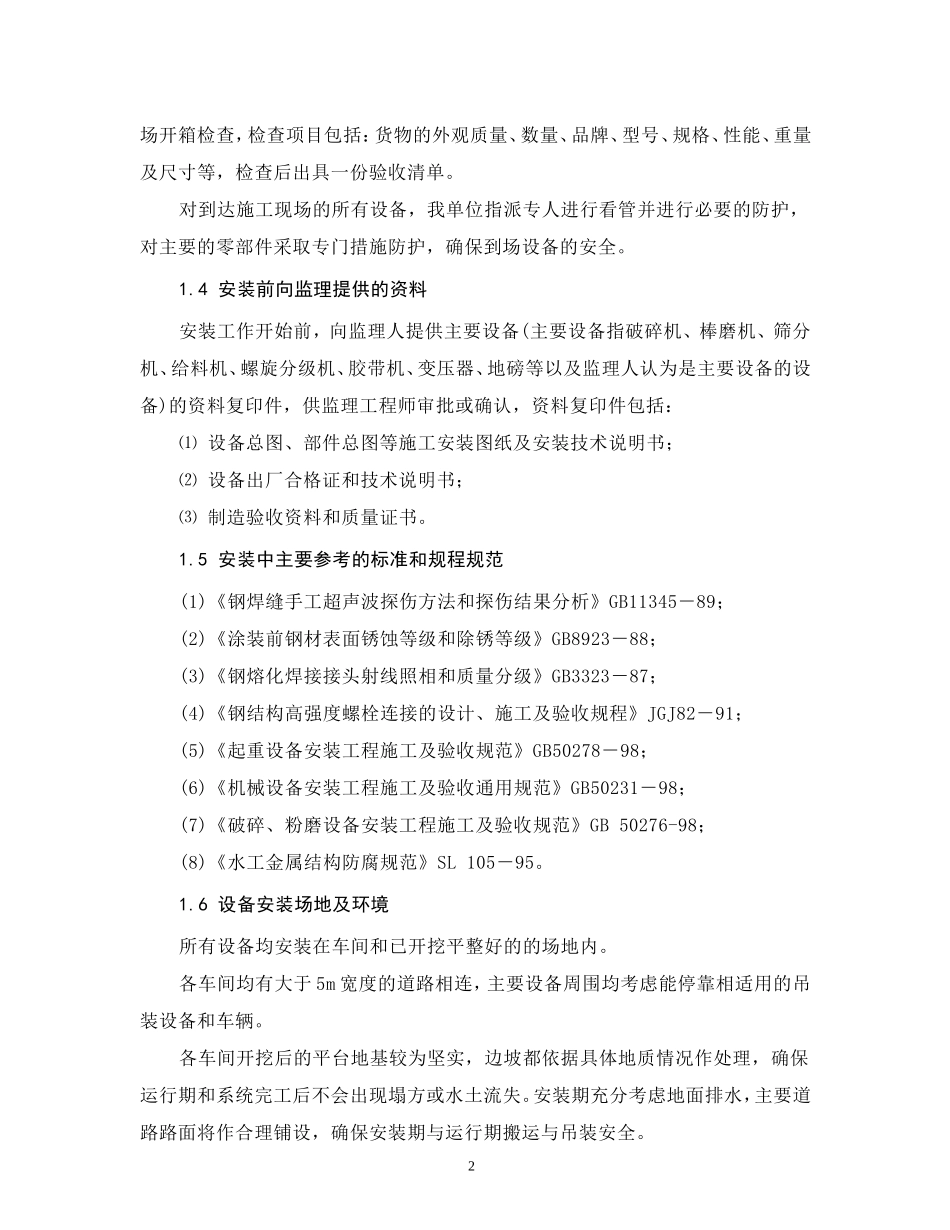

1 概述本系统安装的主要机电设备包括破碎机、棒磨机、筛分机、洗砂机、脱水筛、胶带机、给料机、电动弧门、水泵、废水处理设备、石粉回收设备、除铁器、金属探测器、汽车衡、电力变压器及配电屏柜、控制设备等,设备台套多达 300 台套,种类繁杂,而且会出现交叉作业
安装以片区为单位同时进行,本系统分粗碎半成品安装组、成品安装组、供水安装组、供电安装组等 4 个安装组,每组以车间为单元分小组进行
每个安装组的组长为本组安装质量、进度和安全的第一责任人;每个安装小组的小组长为本小组安装质量、进度和安全的第一责任人;每小组配备兼职技术员、安全员一名,每个安装组配备专职技术员、安全员 2~3 名,对各小组的设备安装质量和安全进行监督
对本系统进口设备的安装,我单位将从我公司调集有丰富安装和使用经验的工人和技术人员,配合厂家技术专家,使进口设备的安装达到一流水平
在认真做好现场安装工
