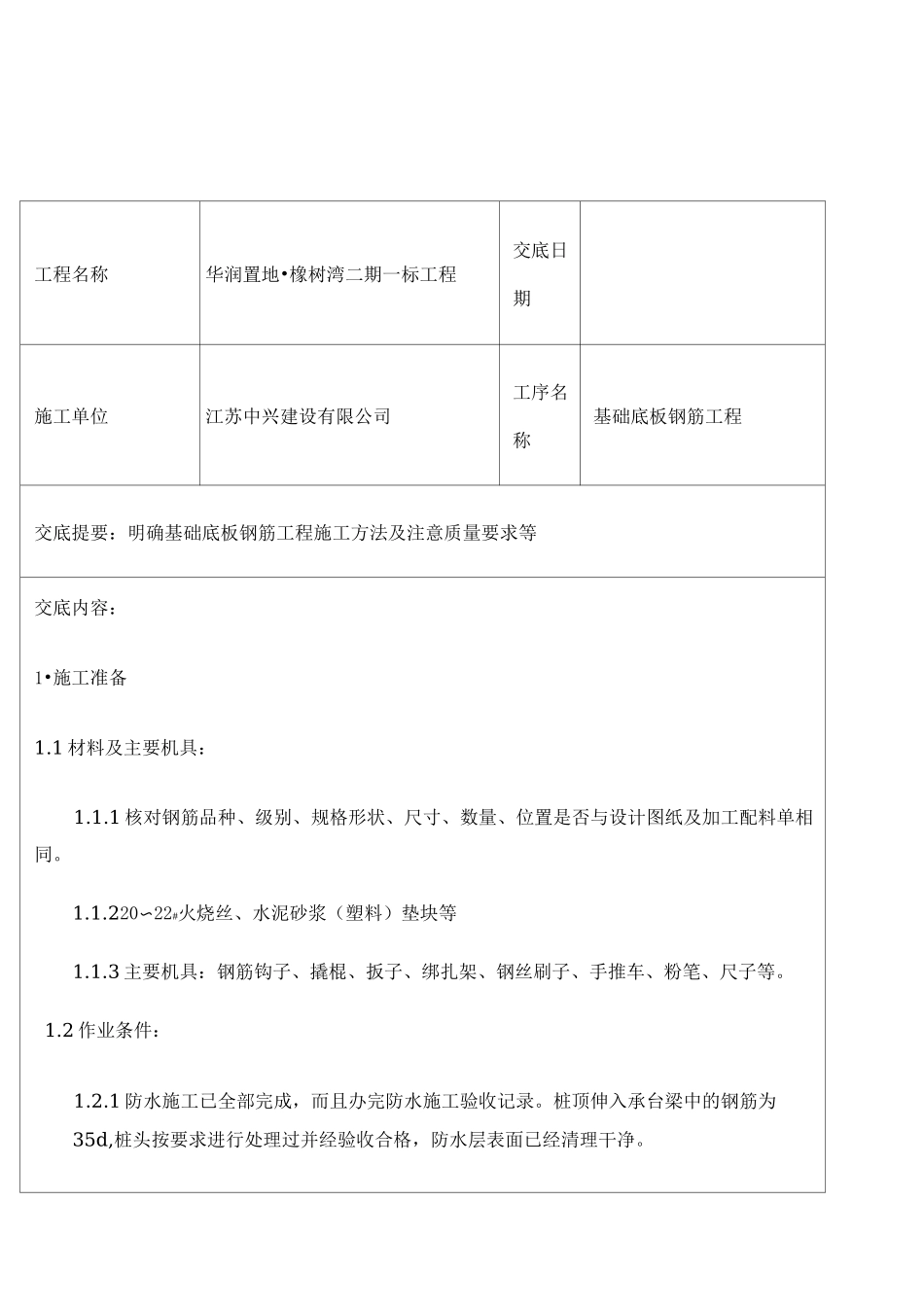

工程名称华润置地•橡树湾二期一标工程交底日期施工单位江苏中兴建设有限公司工序名称基础底板钢筋工程交底提要:明确基础底板钢筋工程施工方法及注意质量要求等交底内容:1•施工准备1
1 材料及主要机具:1
1 核对钢筋品种、级别、规格形状、尺寸、数量、位置是否与设计图纸及加工配料单相同
220〜22#火烧丝、水泥砂浆(塑料)垫块等1
3 主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2 作业条件:1
1 防水施工已全部完成,而且办完防水施工验收记录
桩顶伸入承台梁中的钢筋为35d,桩头按要求进行处理过并经验收合格,防水层表面已经清理干净

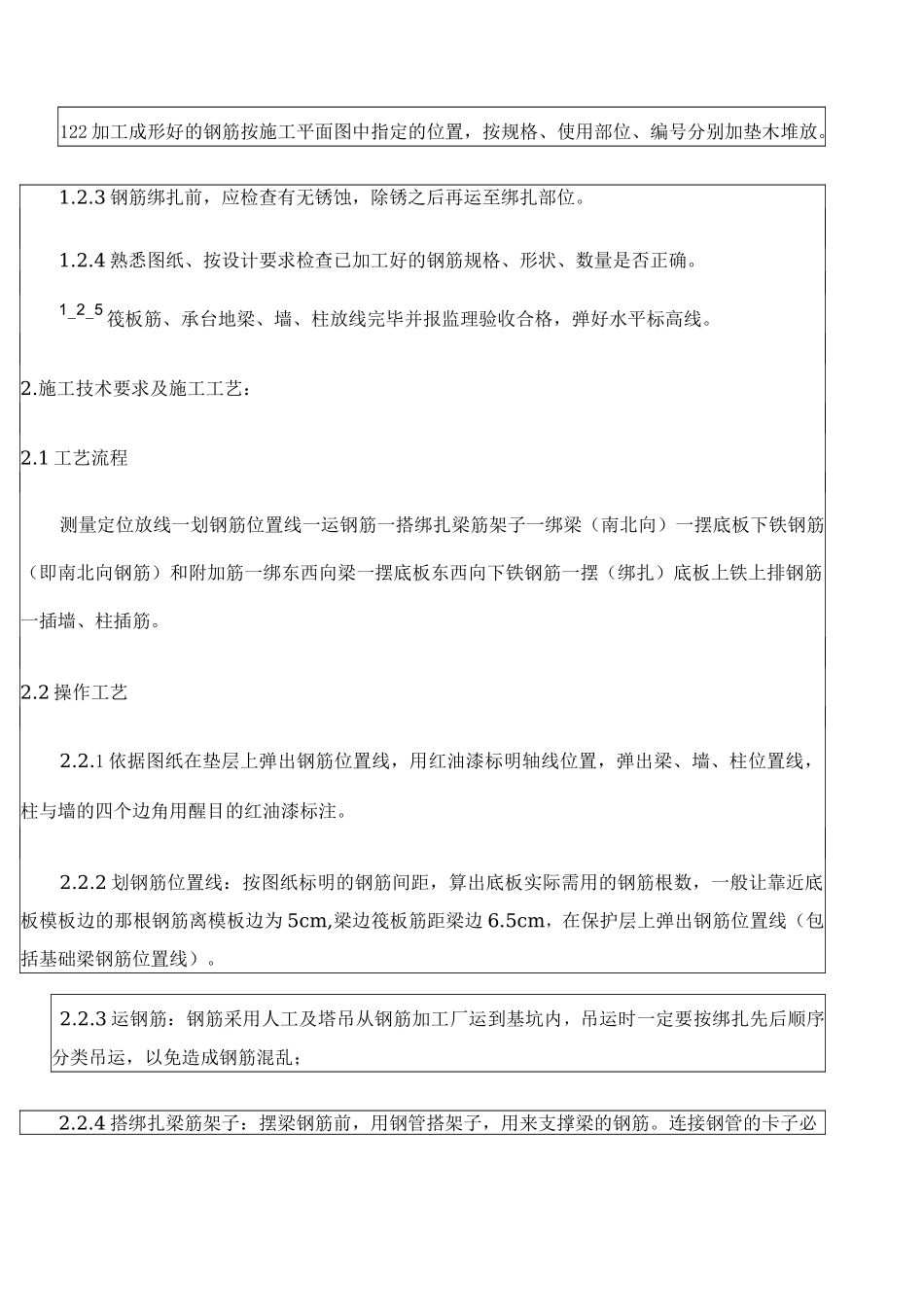

122 加工成形好的钢筋按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放
3 钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位
4 熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
1-2-5 筏板筋、承台地梁、墙、柱放线完毕并报监理验收合格,弹好水平标高线

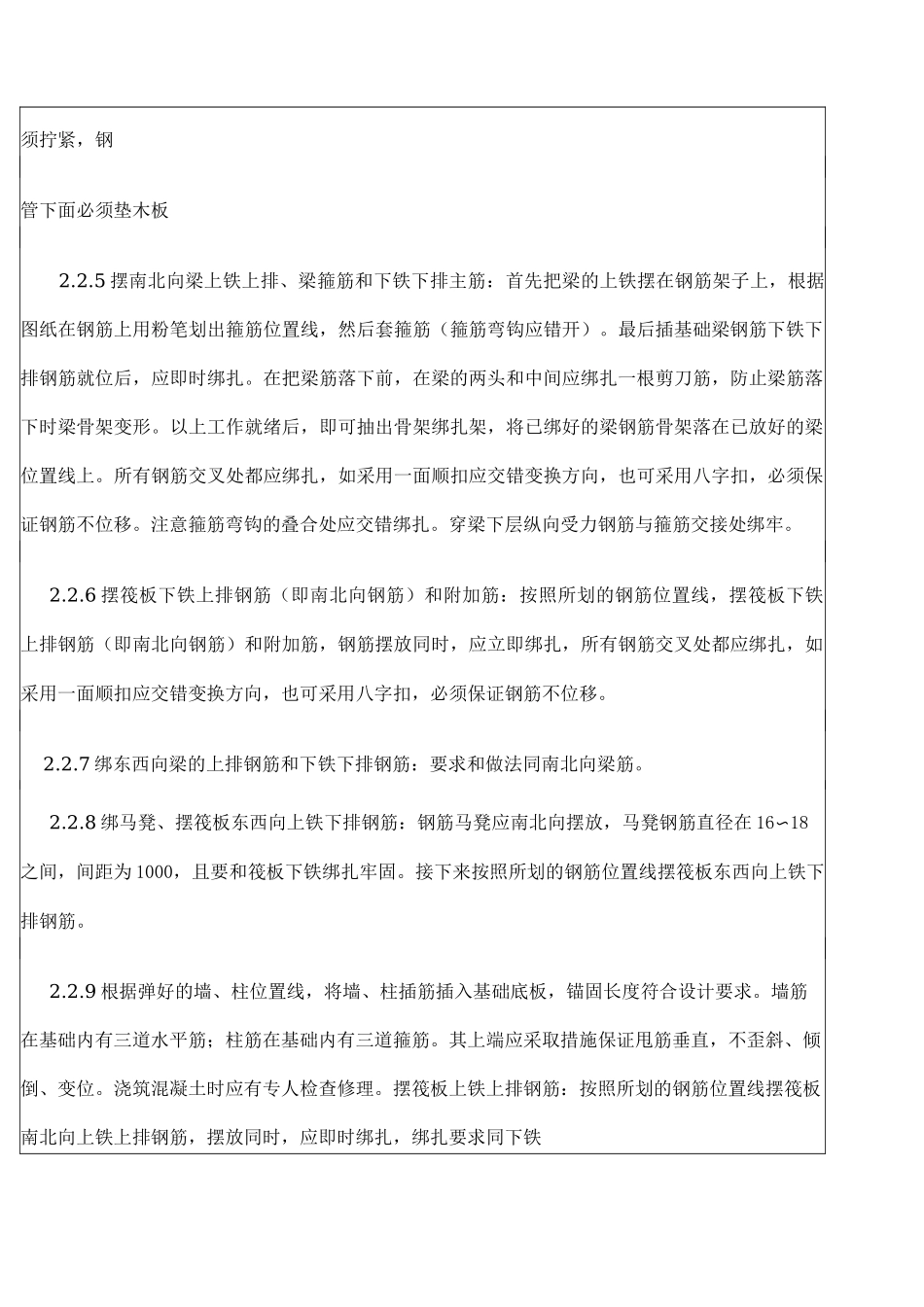

施工技术要求及施工工艺:2
1 工艺流程测量定位放线一划钢筋位置线一运钢筋一搭绑扎梁筋架子一绑梁(南北向)一摆底板下铁钢筋(即南北向钢筋)和附加筋一绑东西向梁一摆底板东西向下铁钢筋一摆(绑扎)底板上铁上排钢筋一插墙、柱插筋
2 操作工艺2
1 依据图纸在垫层上弹出钢筋位置线,用红油漆标明轴线位置,弹出梁、墙、柱位置线,柱与墙的四个边角用醒目的红油漆标注
2 划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为 5cm,梁边筏板筋距梁边 6
5cm,在保护层上弹出钢筋位置线(包括基础梁钢筋位置线)
3 运钢筋:钢筋采用人工及塔吊从钢筋加工厂运到基坑内,吊运时一定要按绑扎先后顺序分类吊运,以免造成钢筋混乱;2
