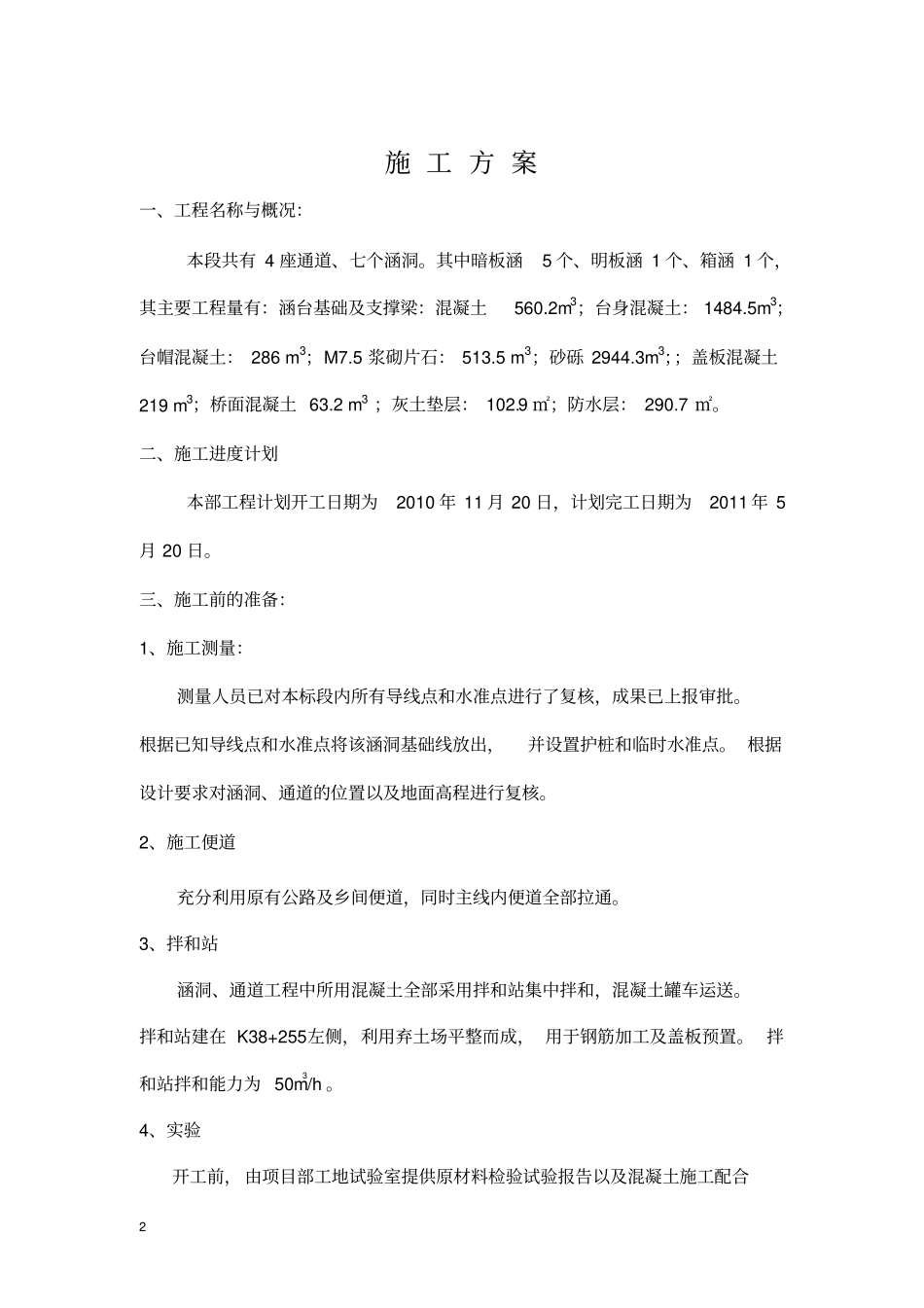

1 咸 旬 高 速 公 路 第 LJ-5 合 同 段通 道 、 盖 板 涵施工方案中铁十九局集团咸旬高速公路LJ-5 标段项目经理部2010 年 11 月 10 日2 施 工 方 案一、工程名称与概况:本段共有 4 座通道、七个涵洞
其中暗板涵5 个、明板涵 1 个、箱涵 1 个,其主要工程量有:涵台基础及支撑梁:混凝土560
2m3;台身混凝土: 1484
5m3;台帽混凝土: 286 m3;M7
5 浆砌片石: 513
5 m3;砂砾 2944
3m3;;盖板混凝土219 m3;桥面混凝土 63
2 m3 ;灰土垫层: 102
9 ㎡;防水层: 290
二、施工进度计划本部工程计划开工日期为2010 年 11 月 20 日,计划完工日期为2011 年 5月 20 日
三、施工前的准备:1、施工测量:测量人员已对本标段内所有导线点和水准点进行了复核,成果已上报审批
根据已知导线点和水准点将该涵洞基础线放出,并设置护桩和临时水准点
根据设计要求对涵洞、通道的位置以及地面高程进行复核
2、施工便道充分利用原有公路及乡间便道,同时主线内便道全部拉通
3、拌和站涵洞、通道工程中所用混凝土全部采用拌和站集中拌和,混凝土罐车运送
拌和站建在 K38+255左侧,利用弃土场平整而成, 用于钢筋加工及盖板预置
拌和站拌和能力为 50m3/h
4、实验开工前, 由项目部工地试验室提供原材料检验试验报告以及混凝土施工配合3 比

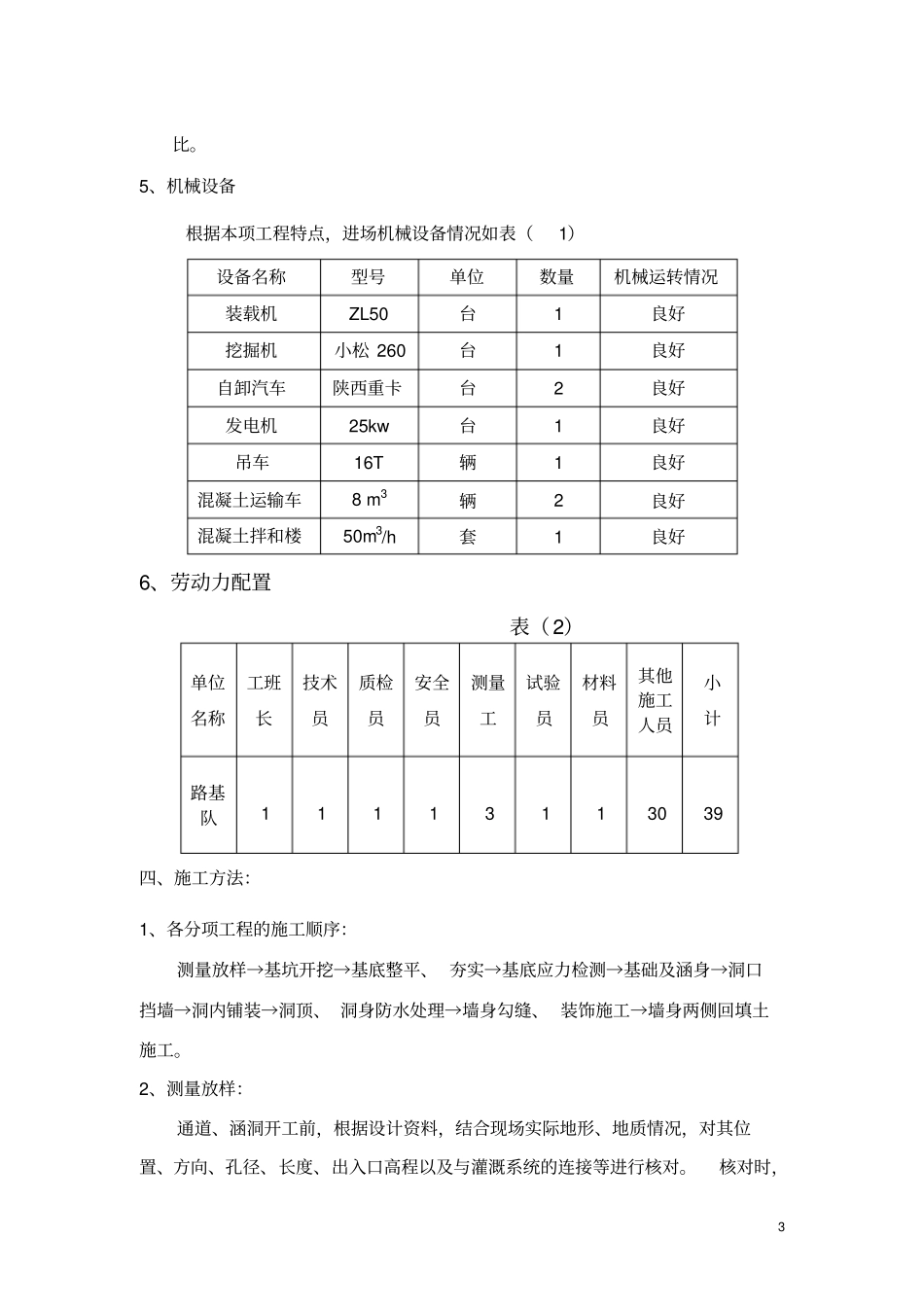

5、机械设备根据本项工程特点,进场机械设备情况如表(1)设备名称型号单位数量机械运转情况装载机ZL50 台1 良好挖掘机小松 260 台1 良好自卸汽车陕西重卡台2 良好发电机25kw 台1 良好吊车16T 辆1 良好混凝土运输车8 m3辆2 良好混凝土拌和楼50m3/h 套1 良好6、劳动力配置表(2)单位名称工班长技术员质检员安全员测量工试验员材料员
