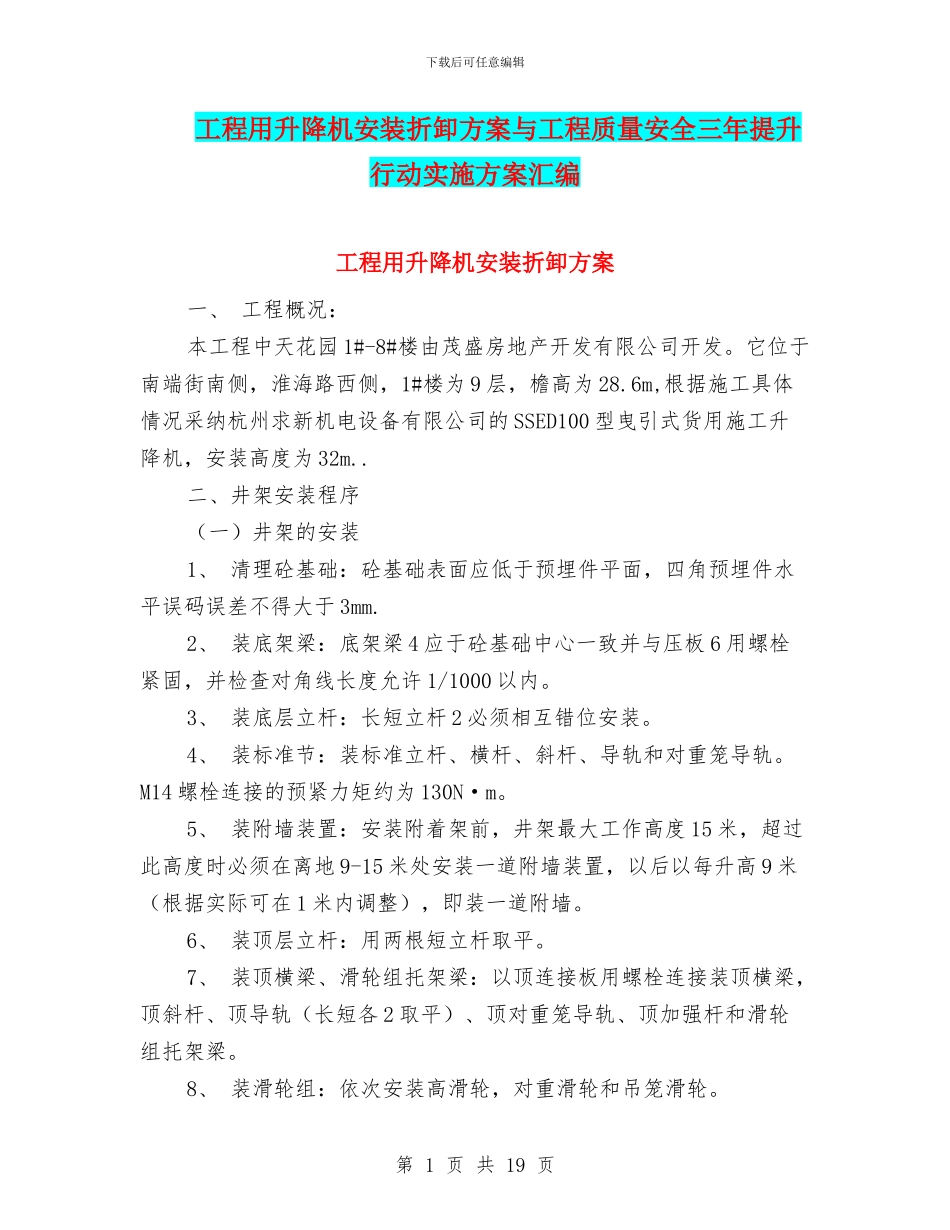

下载后可任意编辑工程用升降机安装折卸方案与工程质量安全三年提升行动实施方案汇编工程用升降机安装折卸方案一、 工程概况:本工程中天花园 1#-8#楼由茂盛房地产开发有限公司开发
它位于南端街南侧,淮海路西侧,1#楼为 9 层,檐高为 28
6m,根据施工具体情况采纳杭州求新机电设备有限公司的 SSED100 型曳引式货用施工升降机,安装高度为 32m
二、井架安装程序(一)井架的安装1、 清理砼基础:砼基础表面应低于预埋件平面,四角预埋件水平误码误差不得大于 3mm
2、 装底架梁:底架梁 4 应于砼基础中心一致并与压板 6 用螺栓紧固,并检查对角线长度允许 1/1000 以内
3、 装底层立杆:长短立杆 2 必须相互错位安装
4、 装标准节:装标准立杆、横杆、斜杆、导轨和对重笼导轨
M14 螺栓连接的预紧力矩约为 130N·m
5、 装附墙装置:安装附着架前,井架最大工作高度 15 米,超过此高度时必须在离地 9-15 米处安装一道附墙装置,以后以每升高 9 米(根据实际可在 1 米内调整),即装一道附墙
6、 装顶层立杆:用两根短立杆取平
7、 装顶横梁、滑轮组托架梁:以顶连接板用螺栓连接装顶横梁,顶斜杆、顶导轨(长短各 2 取平)、顶对重笼导轨、顶加强杆和滑轮组托架梁
8、 装滑轮组:依次安装高滑轮,对重滑轮和吊笼滑轮

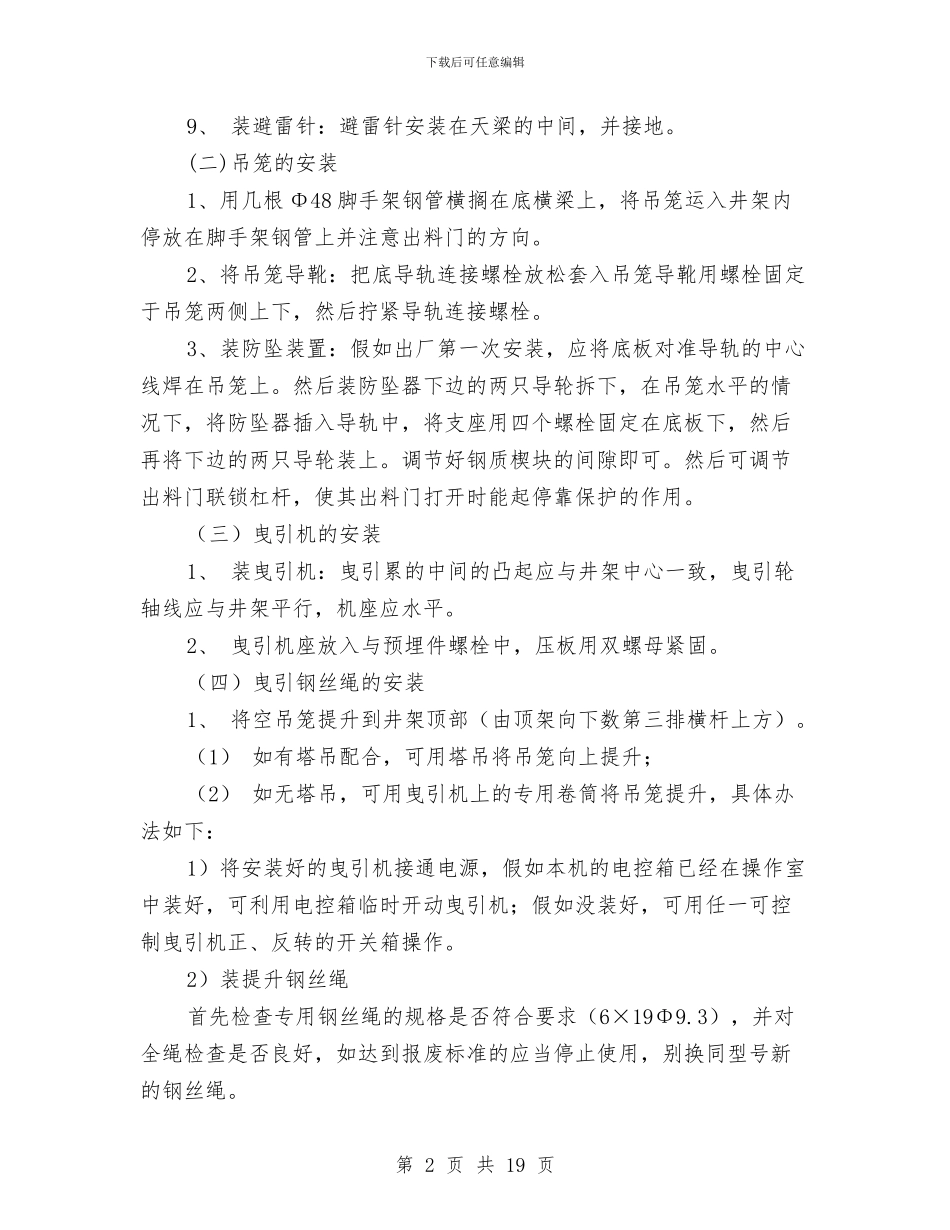

第 1 页 共 19 页下载后可任意编辑9、 装避雷针:避雷针安装在天梁的中间,并接地
(二)吊笼的安装1、用几根 Φ48 脚手架钢管横搁在底横梁上,将吊笼运入井架内停放在脚手架钢管上并注意出料门的方向
2、将吊笼导靴:把底导轨连接螺栓放松套入吊笼导靴用螺栓固定于吊笼两侧上下,然后拧紧导轨连接螺栓
3、装防坠装置:假如出厂第一次安装,应将底板对准导轨的中心线焊在吊笼上
然后装防坠器下边的两只导轮拆下,在吊笼水平的情况下,将防坠器插入导轨中,将支座用四个
