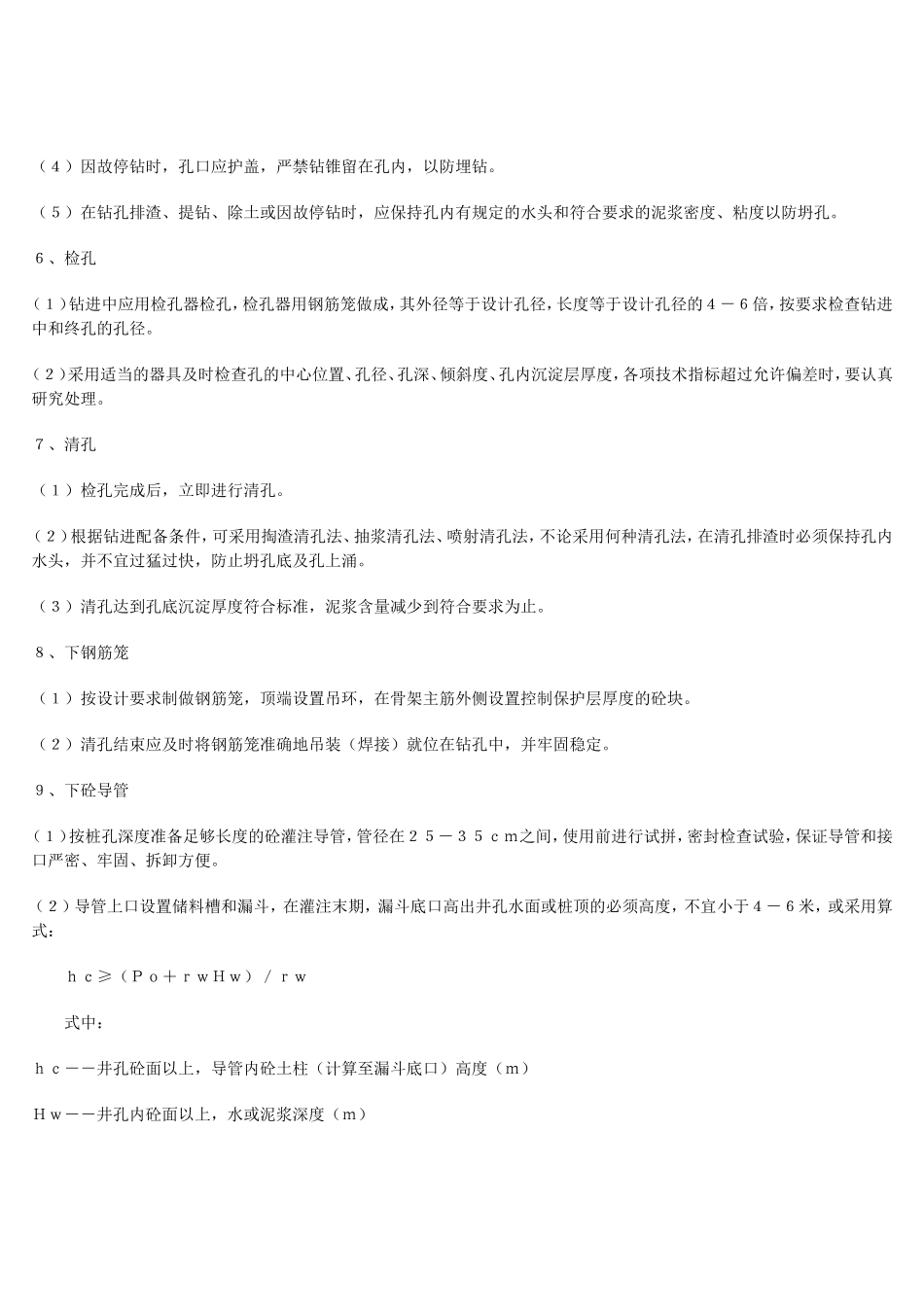

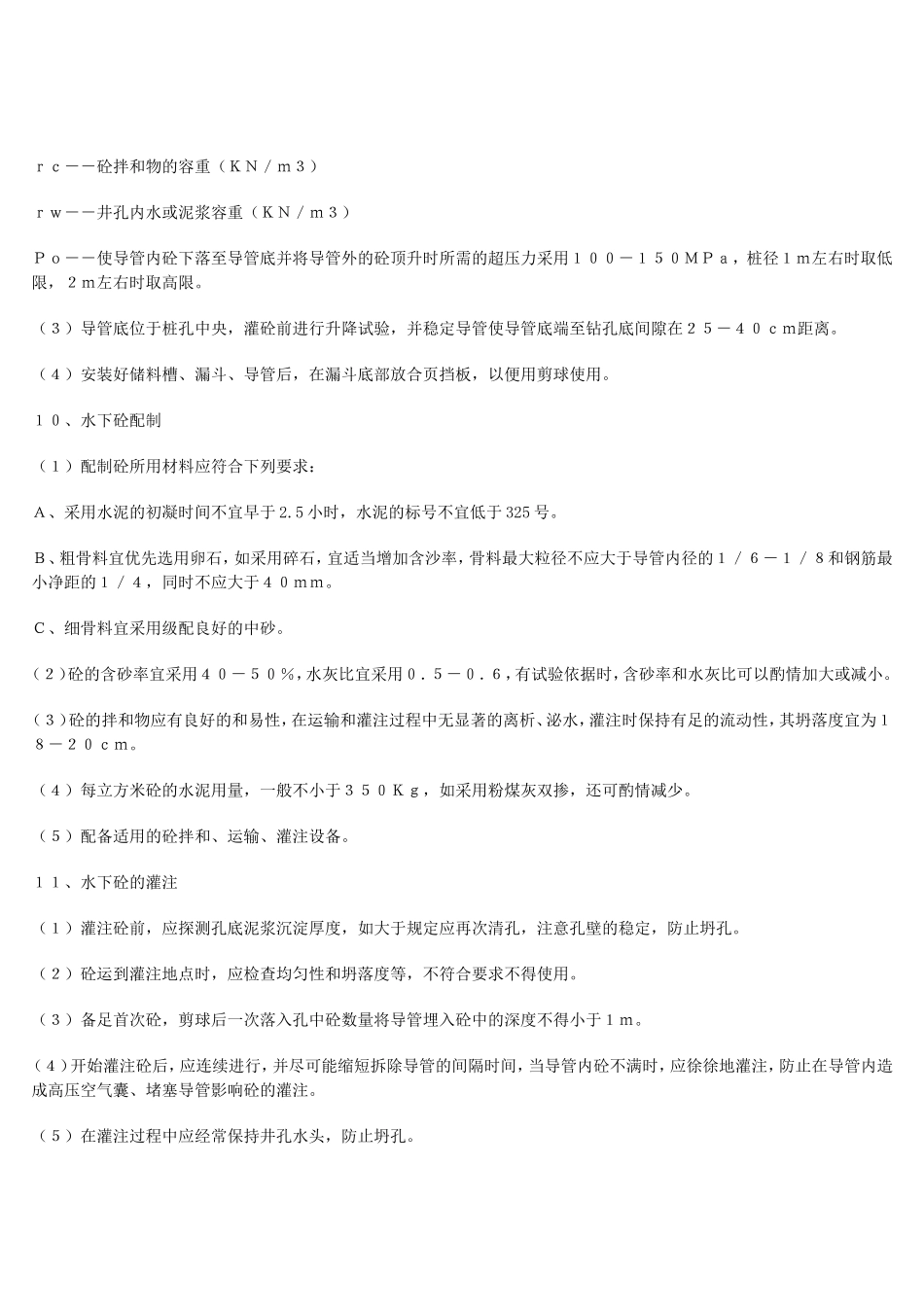

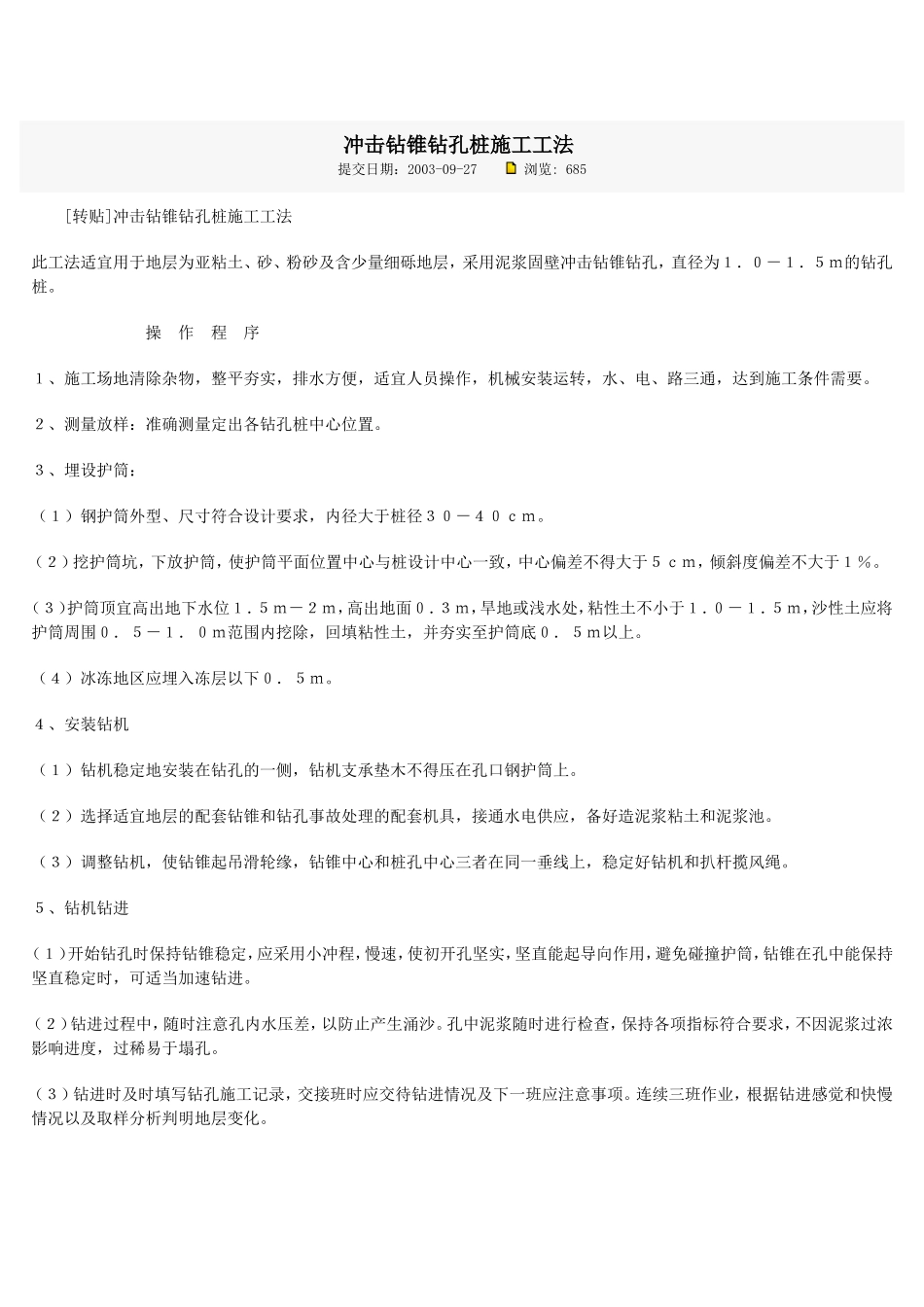

冲击钻锥钻孔桩施工工法提交日期:2003-09-27浏览:685[转贴]冲击钻锥钻孔桩施工工法此工法适宜用于地层为亚粘土、砂、粉砂及含少量细砾地层,采用泥浆固壁冲击钻锥钻孔,直径为1.0-1.5m的钻孔桩。操作程序1、施工场地清除杂物,整平夯实,排水方便,适宜人员操作,机械安装运转,水、电、路三通,达到施工条件需要。2、测量放样:准确测量定出各钻孔桩中心位置。3、埋设护筒:(1)钢护筒外型、尺寸符合设计要求,内径大于桩径30-40cm。(2)挖护筒坑,下放护筒,使护筒平面位置中心与桩设计中心一致,中心偏差不得大于5cm,倾斜度偏差不大于1%。(3)护筒顶宜高出地下水位1.5m-2m,高出地面0.3m,旱地或浅水处,粘性土不小于1.0-1.5m,沙性土应将护筒周围0.5-1.0m范围内挖除,回填粘性土,并夯实至护筒底0.5m以上。(4)冰冻地区应埋入冻层以下0.5m。4、安装钻机(1)钻机稳定地安装在钻孔的一侧,钻机支承垫木不得压在孔口钢护筒上。(2)选择适宜地层的配套钻锥和钻孔事故处理的配套机具,接通水电供应,备好造泥浆粘土和泥浆池。(3)调整钻机,使钻锥起吊滑轮缘,钻锥中心和桩孔中心三者在同一垂线上,稳定好钻机和扒杆揽风绳。5、钻机钻进(1)开始钻孔时保持钻锥稳定,应采用小冲程,慢速,使初开孔坚实,坚直能起导向作用,避免碰撞护筒,钻锥在孔中能保持坚直稳定时,可适当加速钻进。(2)钻进过程中,随时注意孔内水压差,以防止产生涌沙。孔中泥浆随时进行检查,保持各项指标符合要求,不因泥浆过浓影响进度,过稀易于塌孔。(3)钻进时及时填写钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。连续三班作业,根据钻进感觉和快慢情况以及取样分析判明地层变化。(4)因故停钻时,孔口应护盖,严禁钻锥留在孔内,以防埋钻。(5)在钻孔排渣、提钻、除土或因故停钻时,应保持孔内有规定的水头和符合要求的泥浆密度、粘度以防坍孔。6、检孔(1)钻进中应用检孔器检孔,检孔器用钢筋笼做成,其外径等于设计孔径,长度等于设计孔径的4-6倍,按要求检查钻进中和终孔的孔径。(2)采用适当的器具及时检查孔的中心位置、孔径、孔深、倾斜度、孔内沉淀层厚度,各项技术指标超过允许偏差时,要认真研究处理。7、清孔(1)检孔完成后,立即进行清孔。(2)根据钻进配备条件,可采用掏渣清孔法、抽浆清孔法、喷射清孔法,不论采用何种清孔法,在清孔排渣时必须保持孔内水头,并不宜过猛过快,防止坍孔底及孔上涌。(3)清孔达到孔底沉淀厚度符合标准,泥浆含量减少到符合要求为止。8、下钢筋笼(1)按设计要求制做钢筋笼,顶端设置吊环,在骨架主筋外侧设置控制保护层厚度的砼块。(2)清孔结束应及时将钢筋笼准确地吊装(焊接)就位在钻孔中,并牢固稳定。9、下砼导管(1)按桩孔深度准备足够长度的砼灌注导管,管径在25-35cm之间,使用前进行试拼,密封检查试验,保证导管和接口严密、牢固、拆卸方便。(2)导管上口设置储料槽和漏斗,在灌注末期,漏斗底口高出井孔水面或桩顶的必须高度,不宜小于4-6米,或采用算式:hc≥(Po+rwHw)/rw式中:hc--井孔砼面以上,导管内砼土柱(计算至漏斗底口)高度(m)Hw--井孔内砼面以上,水或泥浆深度(m)rc--砼拌和物的容重(KN/m3)rw--井孔内水或泥浆容重(KN/m3)Po--使导管内砼下落至导管底并将导管外的砼顶升时所需的超压力采用100-150MPa,桩径1m左右时取低限,2m左右时取高限。(3)导管底位于桩孔中央,灌砼前进行升降试验,并稳定导管使导管底端至钻孔底间隙在25-40cm距离。(4)安装好储料槽、漏斗、导管后,在漏斗底部放合页挡板,以便用剪球使用。10、水下砼配制(1)配制砼所用材料应符合下列要求:A、采用水泥的初凝时间不宜早于2.5小时,水泥的标号不宜低于325号。B、粗骨料宜优先选用卵石,如采用碎石,宜适当增加含沙率,骨料最大粒径不应大于导管内径的1/6-1/8和钢筋最小净距的1/4,同时不应大于40mm。C、细骨...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
