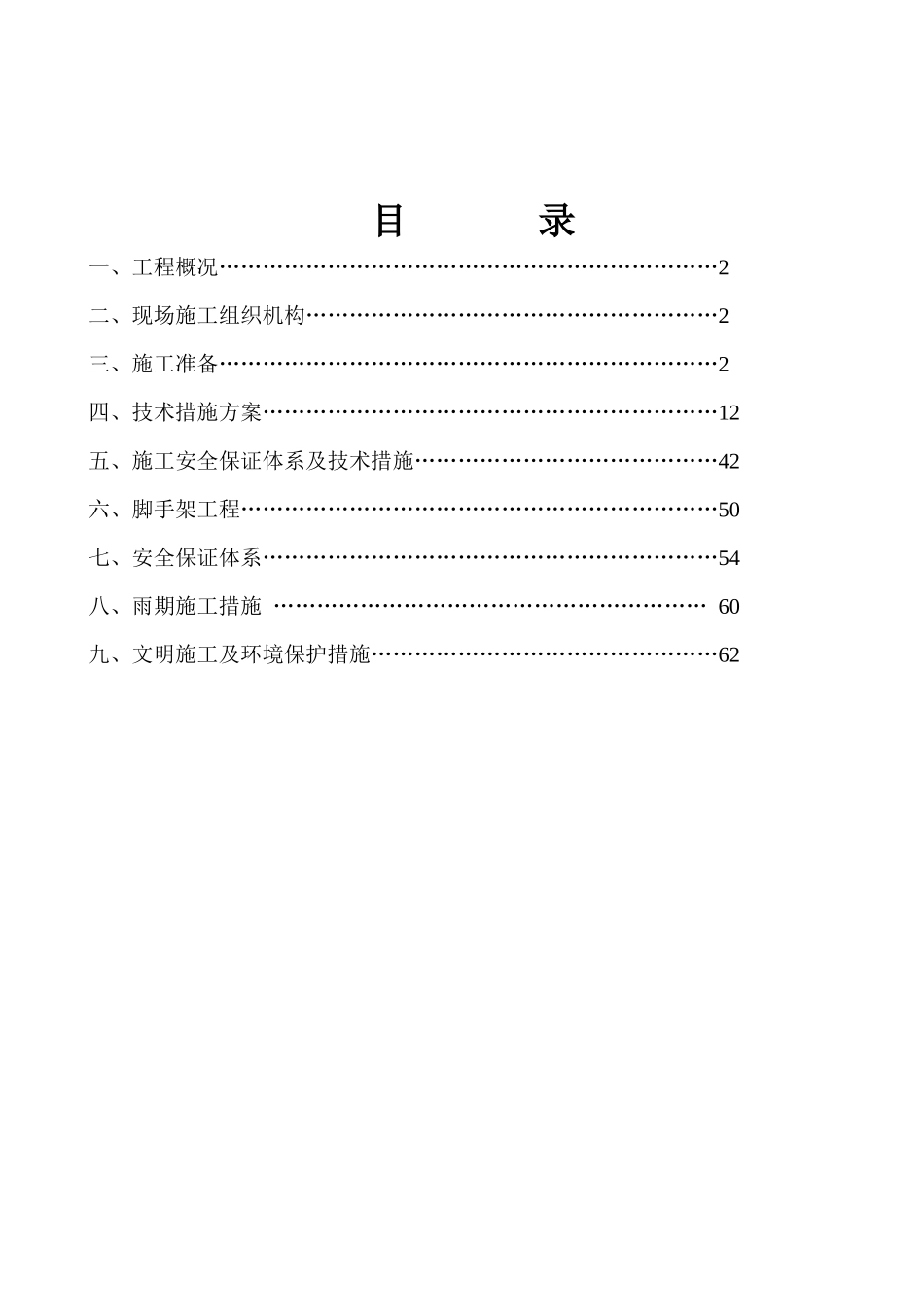

目 录一、工程概况……………………………………………………………2二、现场施工组织机构…………………………………………………2三、施工准备……………………………………………………………2四、技术措施方案………………………………………………………12五、施工安全保证体系及技术措施……………………………………42六、脚手架工程…………………………………………………………50七、安全保证体系………………………………………………………54八、雨期施工措施 …………………………………………………… 60九、文明施工及环境保护措施…………………………………………62项目经理项目副经理技术负责人质量负责人安全施工负责人责人技术员施工员料员材土建工长技术员质检员班组长技术员施工员安全员质检员昌晟金地香山 2#楼施工组织设计一、 工程概况本工程位于吉林省永吉县口前镇,其中 2#楼为高层住宅共 11 层,异形柱框架-抗震墙结构,建筑面积约 10393
一、二层为网点,3-11 层为住宅,外墙200 厚钢筋混凝土或 200 厚陶粒砌块
外墙装饰为涂料
二、现场施工组织机构三、施工准备 1、 现场平面布置 A
现场塔吊及施工电梯的布置 B

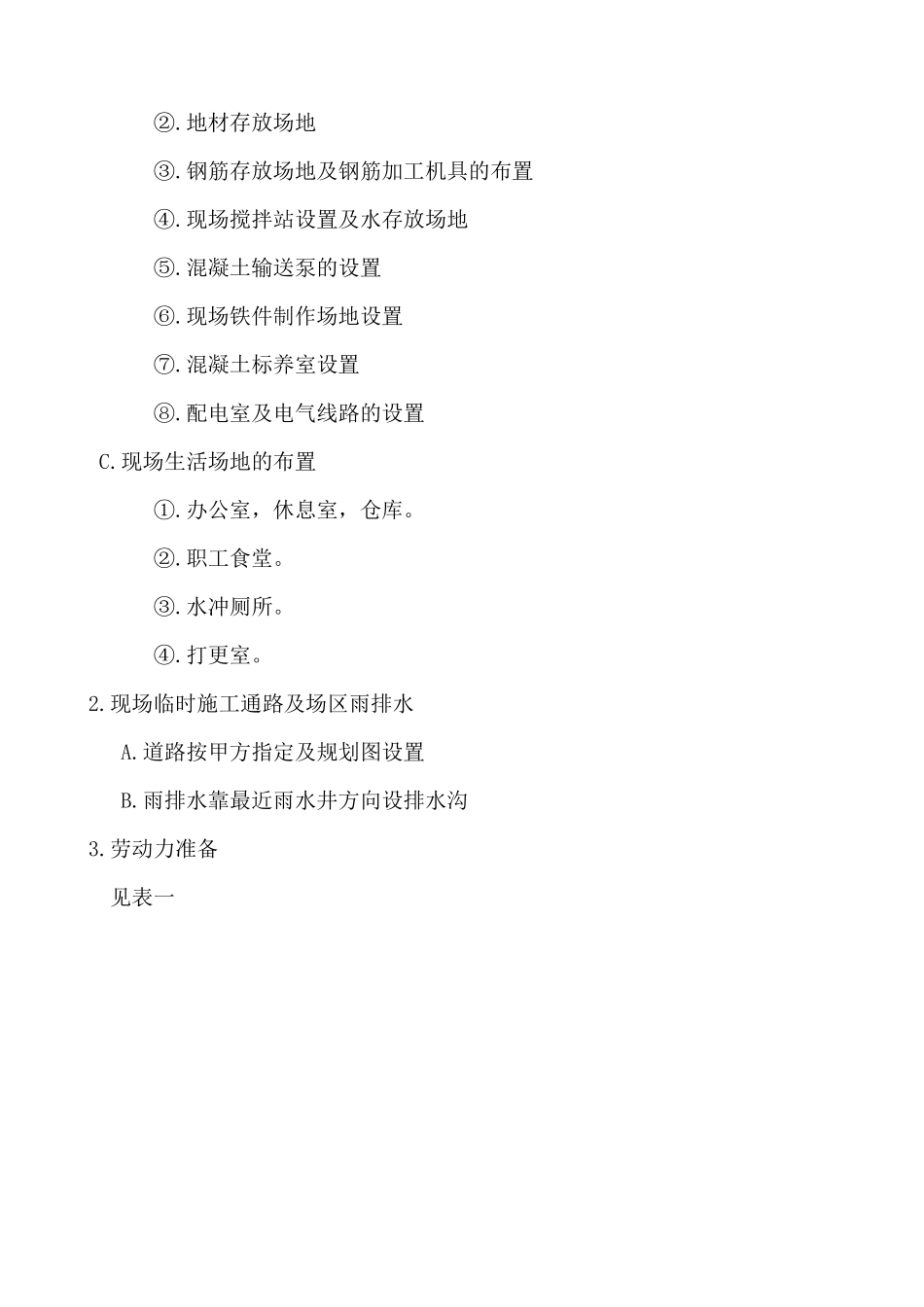

现场生产用地的布置 ①
周转材料存放场地 ②
地材存放场地 ③
钢筋存放场地及钢筋加工机具的布置 ④
现场搅拌站设置及水存放场地 ⑤
混凝土输送泵的设置 ⑥
现场铁件制作场地设置 ⑦
混凝土标养室设置 ⑧
配电室及电气线路的设置 C
现场生活场地的布置 ①
办公室,休息室,仓库
现场临时施工通路及场区雨排水 A
道路按甲方指定及规划图设置 B
雨排水靠最近雨水井方向设排水沟3
劳动力准备见表一表一劳动力计划表序号工种主体部位装饰部位1测量放线222木工3053钢筋工3024混凝土工2585力工
