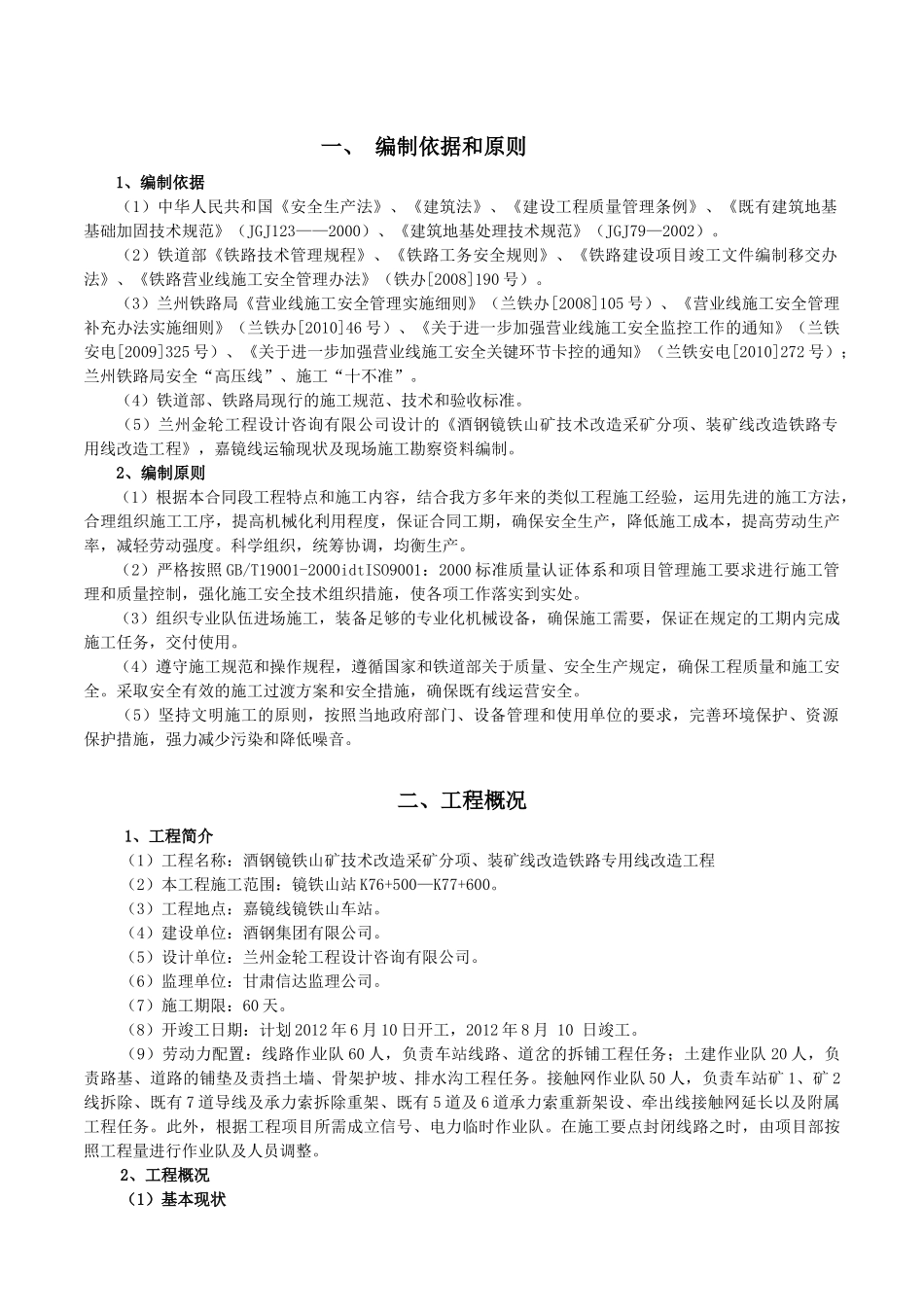

一、 编制依据和原则1、编制依据(1)中华人民共和国《安全生产法》、《建筑法》、《建设工程质量管理条例》、《既有建筑地基基础加固技术规范》(JGJ123——2000)、《建筑地基处理技术规范》(JGJ79—2002)
(2)铁道部《铁路技术管理规程》、《铁路工务安全规则》、《铁路建设项目竣工文件编制移交办法》、《铁路营业线施工安全管理办法》(铁办[2008]190 号)
(3)兰州铁路局《营业线施工安全管理实施细则》(兰铁办[2008]105 号)、《营业线施工安全管理补充办法实施细则》(兰铁办[2010]46 号)、《关于进一步加强营业线施工安全监控工作的通知》(兰铁安电[2009]325 号)、《关于进一步加强营业线施工安全关键环节卡控的通知》(兰铁安电[2010]272 号);兰州铁路局安全“高压线”、施工“十不准”
(4)铁道部、铁路局现行的施工规范、技术和验收标准
(5)兰州金轮工程设计咨询有限公司设计的《酒钢镜铁山矿技术改造采矿分项、装矿线改造铁路专用线改造工程》,嘉镜线运输现状及现场施工勘察资料编制
2、编制原则(1)根据本合同段工程特点和施工内容,结合我方多年来的类似工程施工经验,运用先进的施工方法,合理组织施工工序,提高机械化利用程度,保证合同工期,确保安全生产,降低施工成本,提高劳动生产率,减轻劳动强度
科学组织,统筹协调,均衡生产
(2)严格按照 GB/T19001-2000idtISO9001:2000 标准质量认证体系和项目管理施工要求进行施工管理和质量控制,强化施工安全技术组织措施,使各项工作落实到实处
(3)组织专业队伍进场施工,装备足够的专业化机械设备,确保施工需要,保证在规定的工期内完成施工任务,交付使用
(4)遵守施工规范和操作规程,遵循国家和铁道部关于质量、安全生产规定,确保工程质量和施工安全
采取安全有效的施工过渡方案和安全措施,确保
