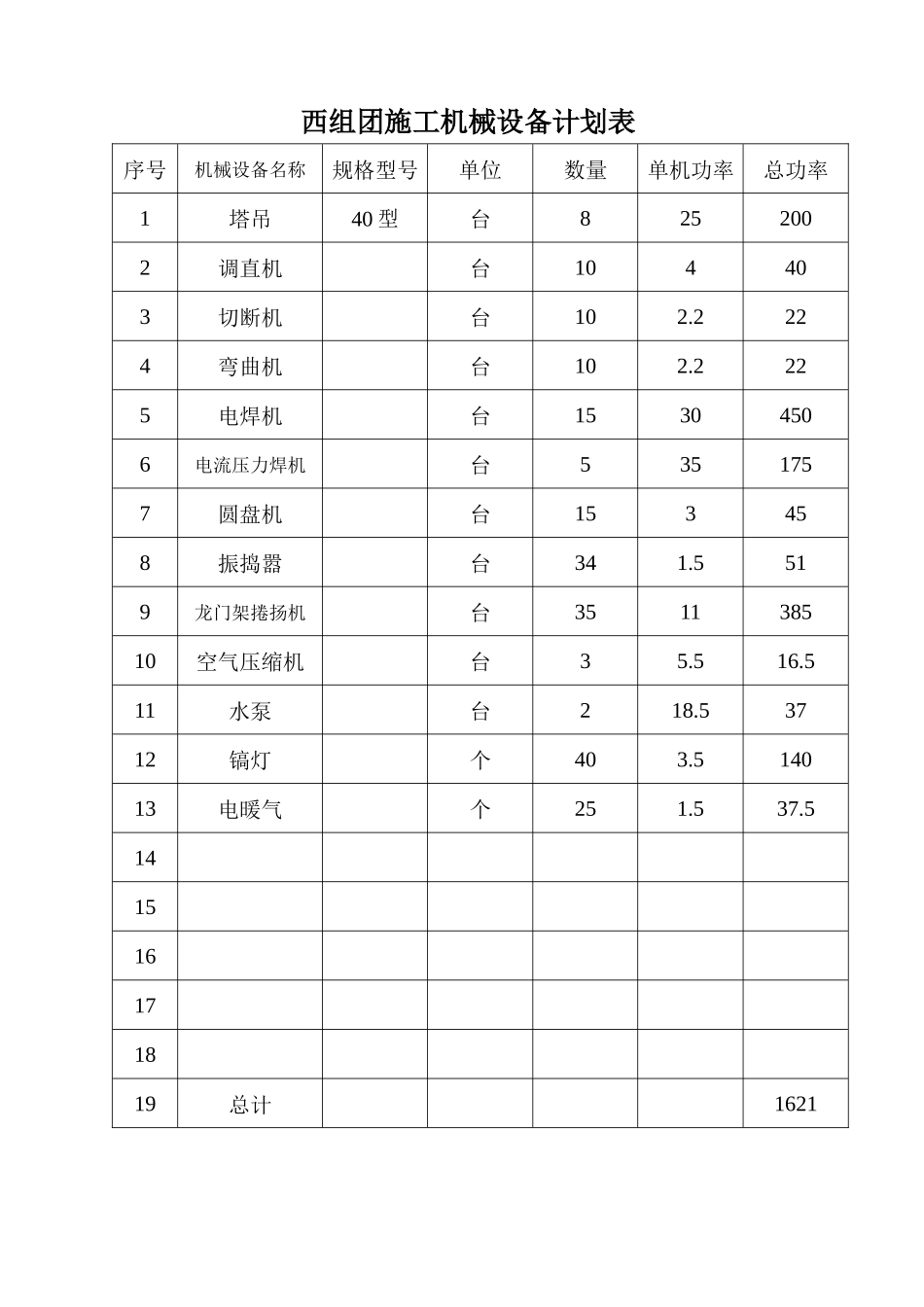

西组团施工机械设备计划表序号机械设备名称规格型号单位数量单机功率总功率1塔吊40 型台8252002调直机台104403切断机台102.2224弯曲机台102.2225电焊机台15304506电流压力焊机台5351757圆盘机台153458振捣嚣台341.5519龙门架捲扬机台351138510空气压缩机台35.516.511水泵台218.53712镐灯个403.514013电暖气个251.537.5141516171819总计1621一、工程概况碧桂园一凤凰城,西组团别墅区,二标段,由我江苏南通二建承揽施工,该别墅群设计独特,造型美观,坡屋面挂西班牙瓦。上人手屋面铺室外地砖。石材墙面花岗岩台阶。弧形外墙体现出欧式建筑的优美风情。1、该工程为独立基础,框架结构至体三层。2、框架结构的抗震等级为三级,抗震设计裂底度按七设防。3、墙体外墙为 300 厚非承重砼小型空心砖块,外贴 70 厚聚苯板内墙为90 厚 200 厚非承重砼小型空砌块,局部为灰砂砖。4、外墙窗采用单柜双玻手开窗(局部为推拉窗)入户门为成品钢制,可视电子对讲防盗保温门。二、施工组织及部置1、为了确保工程工程质量目标和工期的实现,我们从建立完善的施工组织机构入手,根据本工程实际情况,选择有实践经验的专业骨干,组成项目经理部,在施工中充分发挥项目经理部的职能作用,调动一切积极因素。各员其责,密切配合。运用先进的施工技术、科学的管理方法、安全、优质、高效地完成对本工程的组织管理。2、本工程采用项目法施工,对生产、技术、质量是、计划、经济、安全等各项工作实行项目经理负责制,对人、财、物等实行周密计划、合理分配、独立核算,项目经理部严格执行公司(ISO9001)管理体系不,(ISO14001)环境管理体系、(GB/T28001)职业健康安全管理体系,组织指挥所瞎范围的生产,实施技术管理和质量管理,按照实际要求的工程进度情况有计划的采购所需物资,并对产品标识和有关资料及相关记录进行整理编制技术文件。并保证资金合理使用和质量目标的实现。3、施工部署根据工程实际情况合理组织人员、机械、设备及主要材料进场。定购砼并签定合同。该工程高峰期批投入人员 1500 人,主要机械 台,本着方便施工的原则合理规划布置现场。三、施工进度计划及措施1、进度计划整个施工过程分为三个阶段,第一阶段为定位放线做施工准备阶段;第二阶段为施工阶段、第三阶段为工程收尾阶段。(1)、施工准备阶段主要工作完成定位放线、临时设施、生活区的搭设、临时用电、临时用水管理线埋设在、大宗材料的订货及主要材料的进场,部分人员机械...
