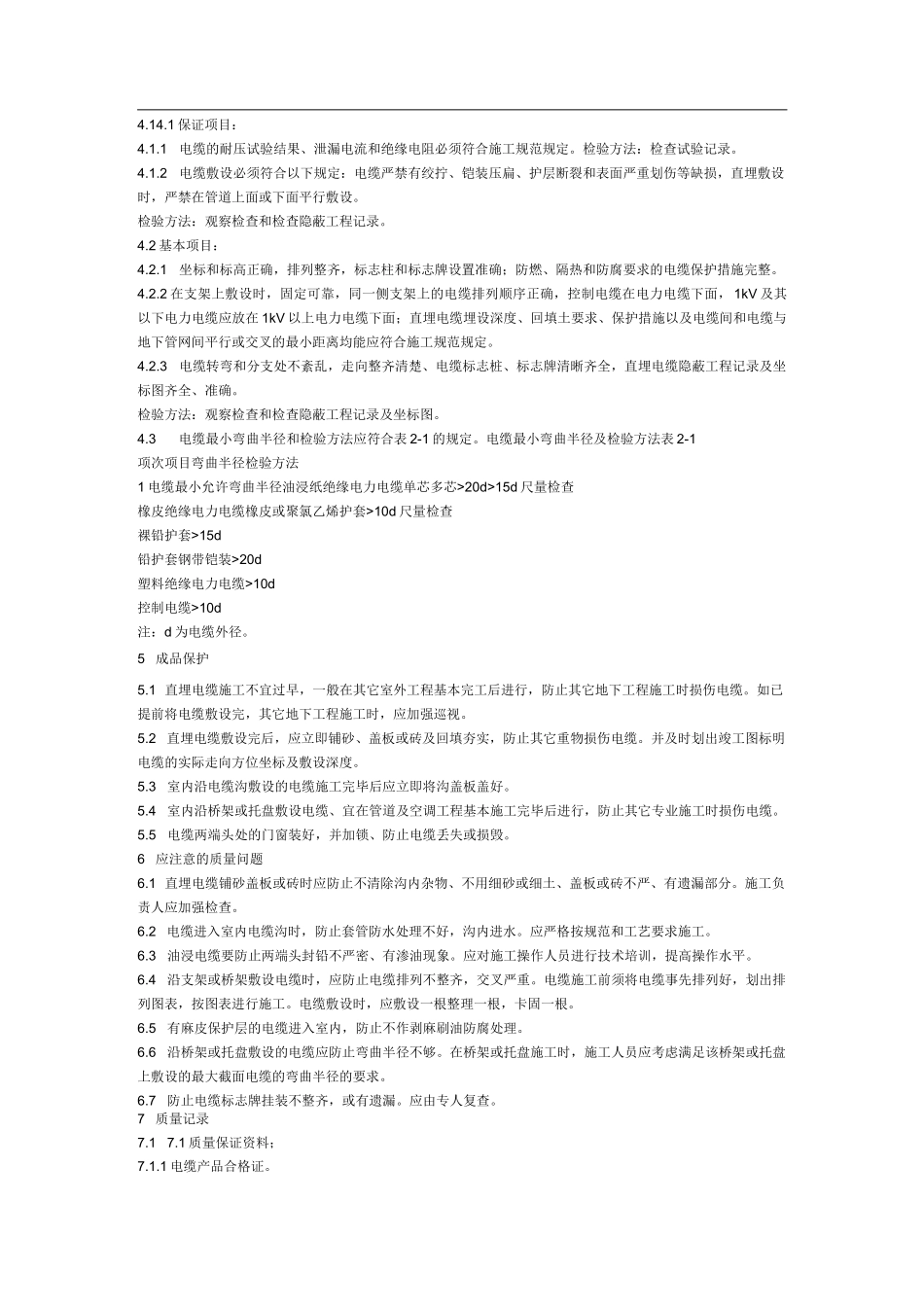

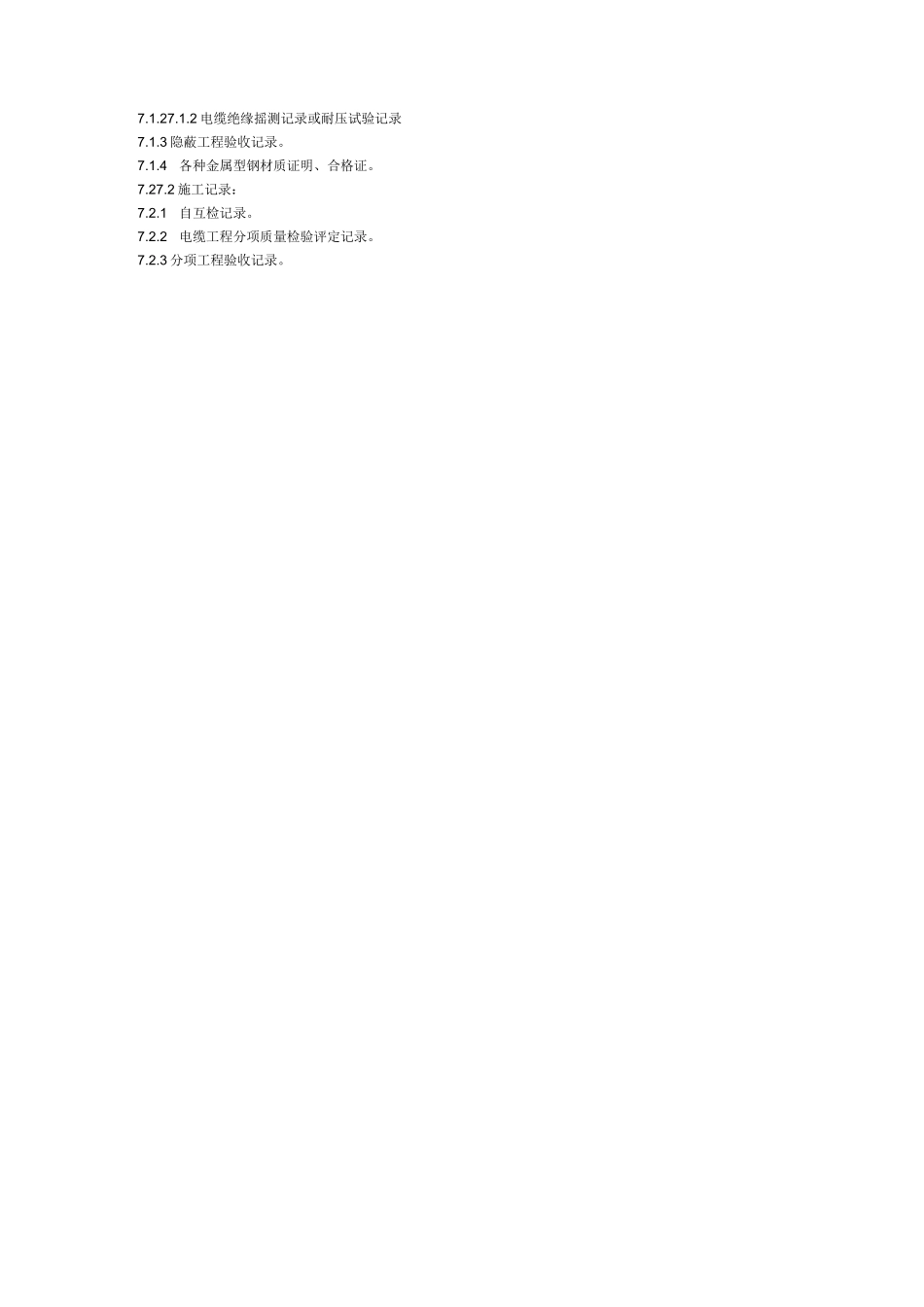

1 保证项目:4
1电缆的耐压试验结果、泄漏电流和绝缘电阻必须符合施工规范规定
检验方法:检查试验记录
2电缆敷设必须符合以下规定:电缆严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺损,直埋敷设时,严禁在管道上面或下面平行敷设
检验方法:观察检查和检查隐蔽工程记录
2 基本项目:4
1坐标和标高正确,排列整齐,标志柱和标志牌设置准确;防燃、隔热和防腐要求的电缆保护措施完整
2 在支架上敷设时,固定可靠,同一侧支架上的电缆排列顺序正确,控制电缆在电力电缆下面, 1kV 及其以下电力电缆应放在 1kV 以上电力电缆下面;直埋电缆埋设深度、回填土要求、保护措施以及电缆间和电缆与地下管网间平行或交叉的最小距离均能应符合施工规范规定
3电缆转弯和分支处不紊乱,走向整齐清楚、电缆标志桩、标志牌清晰齐全,直埋电缆隐蔽工程记录及坐标图齐全、准确
检验方法:观察检查和检查隐蔽工程记录及坐标图
3电缆最小弯曲半径和检验方法应符合表 2-1 的规定
电缆最小弯曲半径及检验方法表 2-1项次项目弯曲半径检验方法1 电缆最小允许弯曲半径油浸纸绝缘电力电缆单芯多芯>20d>15d 尺量检查橡皮绝缘电力电缆橡皮或聚氯乙烯护套>10d 尺量检查裸铅护套>15d铅护套钢带铠装>20d塑料绝缘电力电缆>10d控制电缆>10d注:d 为电缆外径
5 成品保护5
1 直埋电缆施工不宜过早,一般在其它室外工程基本完工后进行,防止其它地下工程施工时损伤电缆
如已提前将电缆敷设完,其它地下工程施工时,应加强巡视
2 直埋电缆敷设完后,应立即铺砂、盖板或砖及回填夯实,防止其它重物损伤电缆
并及时划出竣工图标明电缆的实际走向方位坐标及敷设深度
3室内沿电缆沟敷设的电缆施工完毕后应立即将沟盖板盖好
4室内沿桥架或托盘敷设电缆、宜在管道及空调工程基本施工完毕后进行
