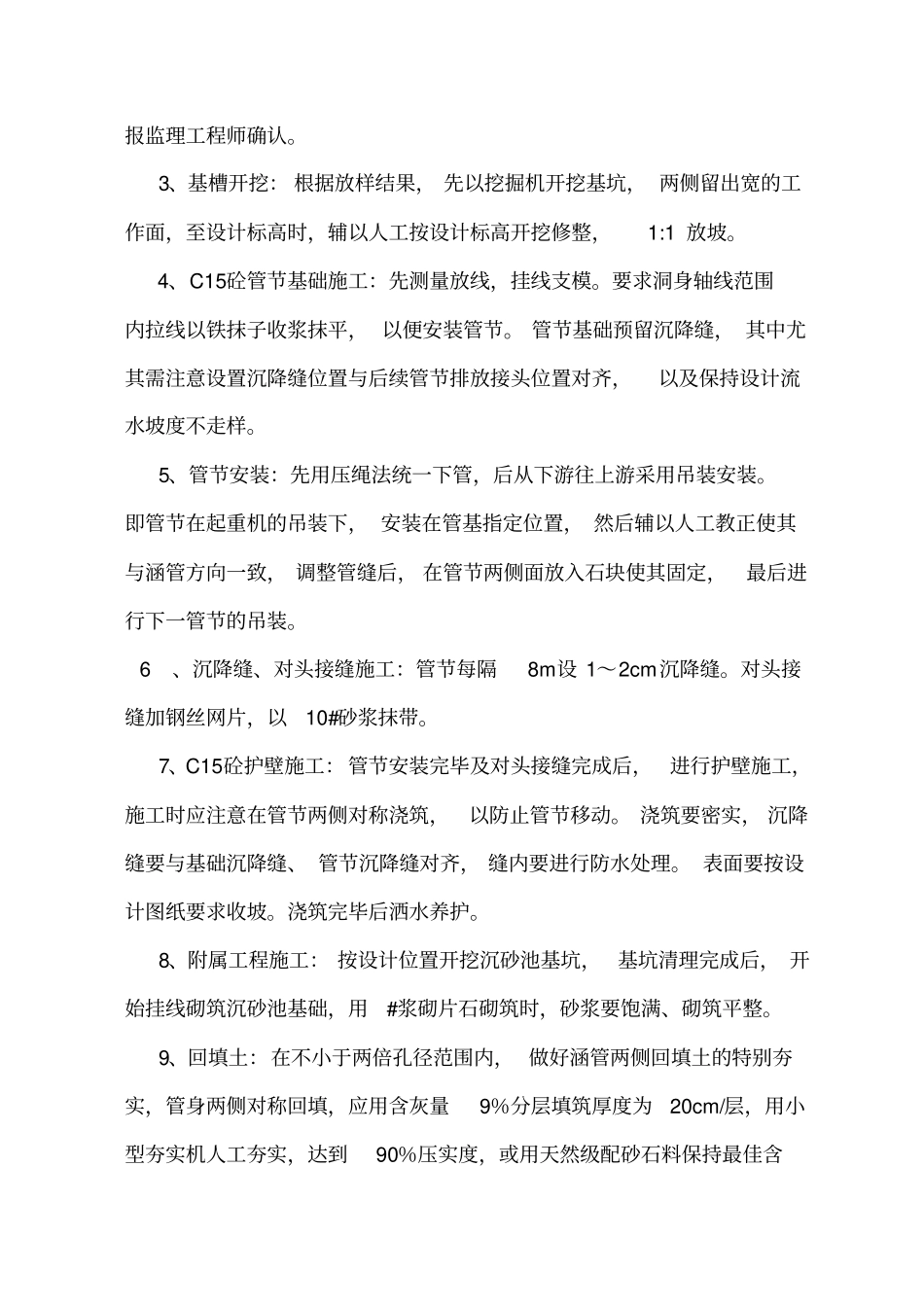

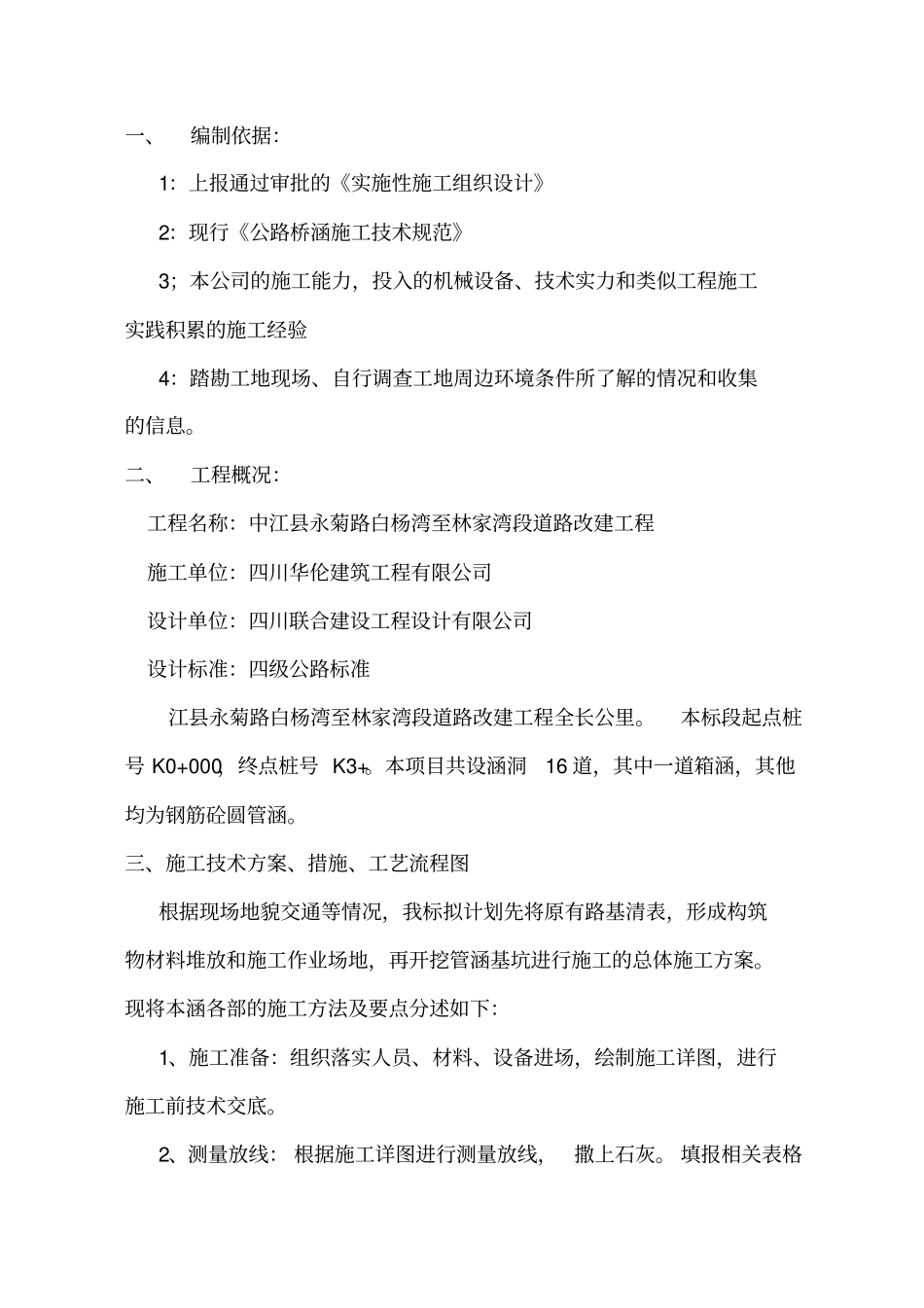

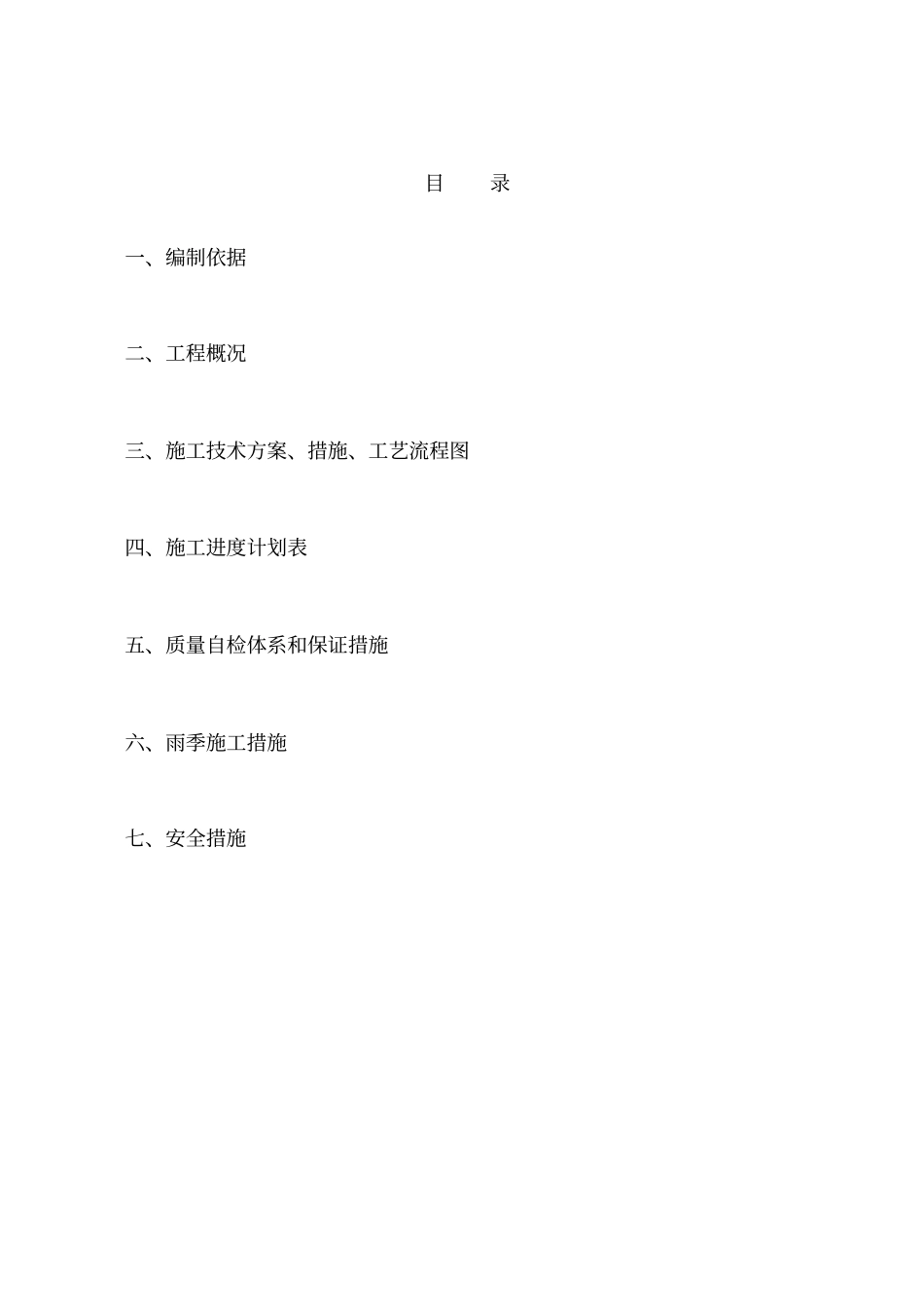

目录一、编制依据二、工程概况三、施工技术方案、措施、工艺流程图四、施工进度计划表五、质量自检体系和保证措施六、雨季施工措施七、安全措施一、编制依据:1:上报通过审批的《实施性施工组织设计》2:现行《公路桥涵施工技术规范》3;本公司的施工能力,投入的机械设备、技术实力和类似工程施工实践积累的施工经验4:踏勘工地现场、自行调查工地周边环境条件所了解的情况和收集的信息。二、工程概况:工程名称:中江县永菊路白杨湾至林家湾段道路改建工程施工单位:四川华伦建筑工程有限公司设计单位:四川联合建设工程设计有限公司设计标准:四级公路标准江县永菊路白杨湾至林家湾段道路改建工程全长公里。本标段起点桩号 K0+000,终点桩号 K3+。本项目共设涵洞16 道,其中一道箱涵,其他均为钢筋砼圆管涵。三、施工技术方案、措施、工艺流程图根据现场地貌交通等情况,我标拟计划先将原有路基清表,形成构筑物材料堆放和施工作业场地,再开挖管涵基坑进行施工的总体施工方案。现将本涵各部的施工方法及要点分述如下:1、施工准备:组织落实人员、材料、设备进场,绘制施工详图,进行施工前技术交底。2、测量放线: 根据施工详图进行测量放线,撒上石灰。 填报相关表格报监理工程师确认。3、基槽开挖: 根据放样结果, 先以挖掘机开挖基坑, 两侧留出宽的工作面,至设计标高时,辅以人工按设计标高开挖修整,1:1 放坡。4、C15砼管节基础施工:先测量放线,挂线支模。要求洞身轴线范围内拉线以铁抹子收浆抹平, 以便安装管节。 管节基础预留沉降缝, 其中尤其需注意设置沉降缝位置与后续管节排放接头位置对齐,以及保持设计流水坡度不走样。5、管节安装:先用压绳法统一下管,后从下游往上游采用吊装安装。即管节在起重机的吊装下, 安装在管基指定位置, 然后辅以人工教正使其与涵管方向一致, 调整管缝后, 在管节两侧面放入石块使其固定,最后进行下一管节的吊装。 6、沉降缝、对头接缝施工:管节每隔8m设 1~2cm沉降缝。对头接缝加钢丝网片,以10#砂浆抹带。7、C15砼护壁施工:管节安装完毕及对头接缝完成后,进行护壁施工,施工时应注意在管节两侧对称浇筑,以防止管节移动。 浇筑要密实, 沉降缝要与基础沉降缝、 管节沉降缝对齐, 缝内要进行防水处理。 表面要按设计图纸要求收坡。浇筑完毕后洒水养护。8、附属工程施工: 按设计位置开挖沉砂池基坑,基坑清理完成后, 开始挂线砌筑沉砂池基础,用#浆砌片石砌...
