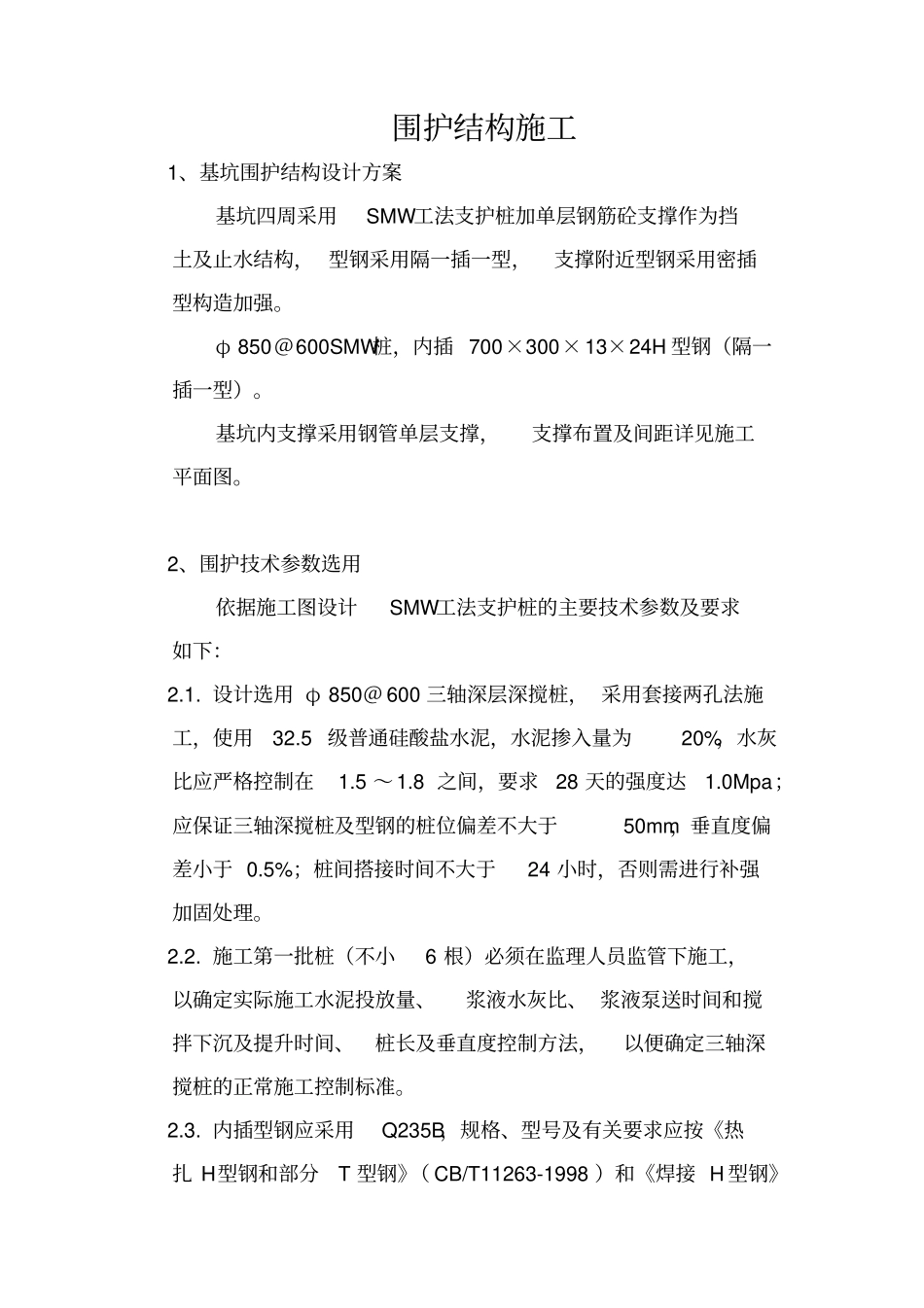

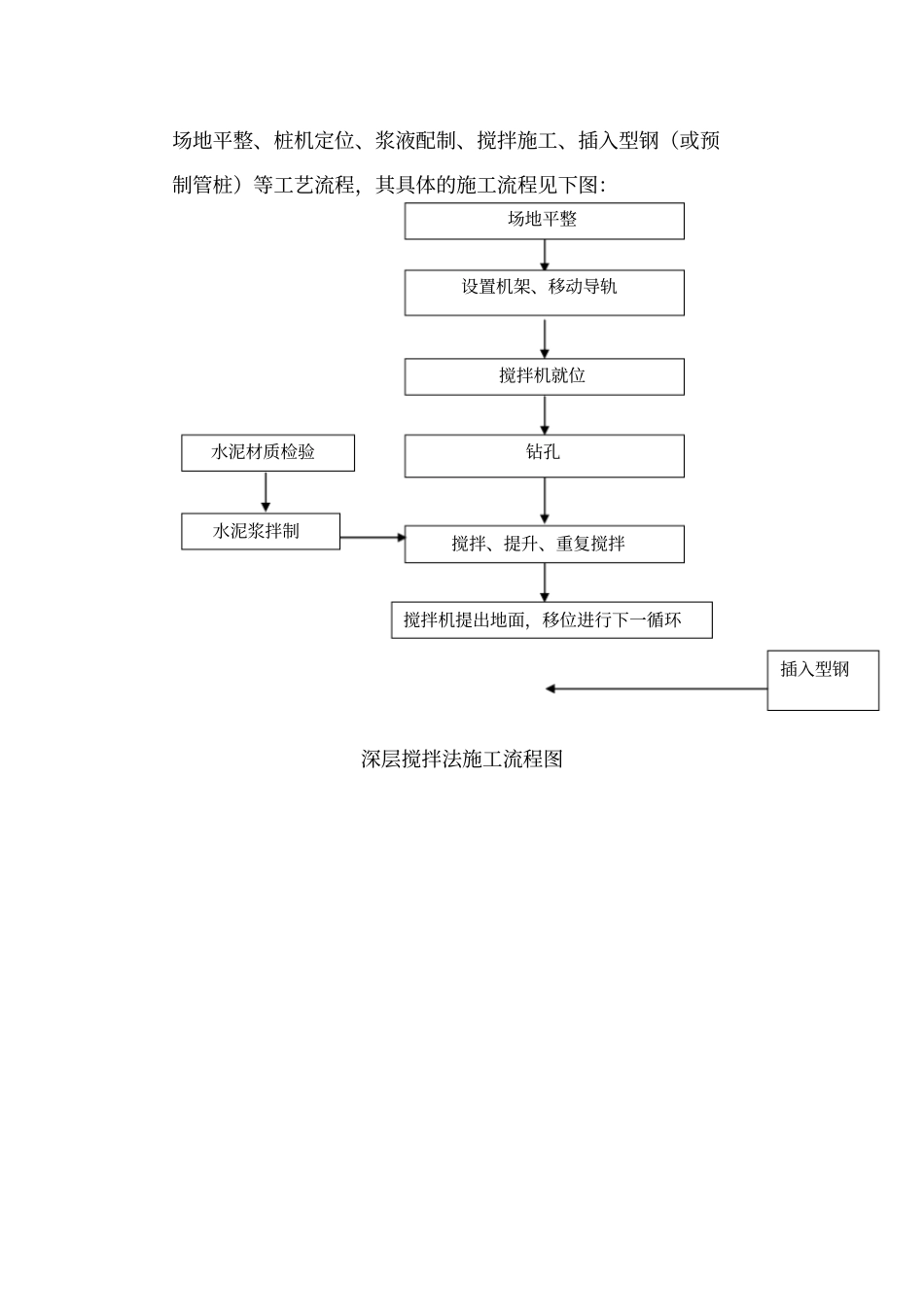

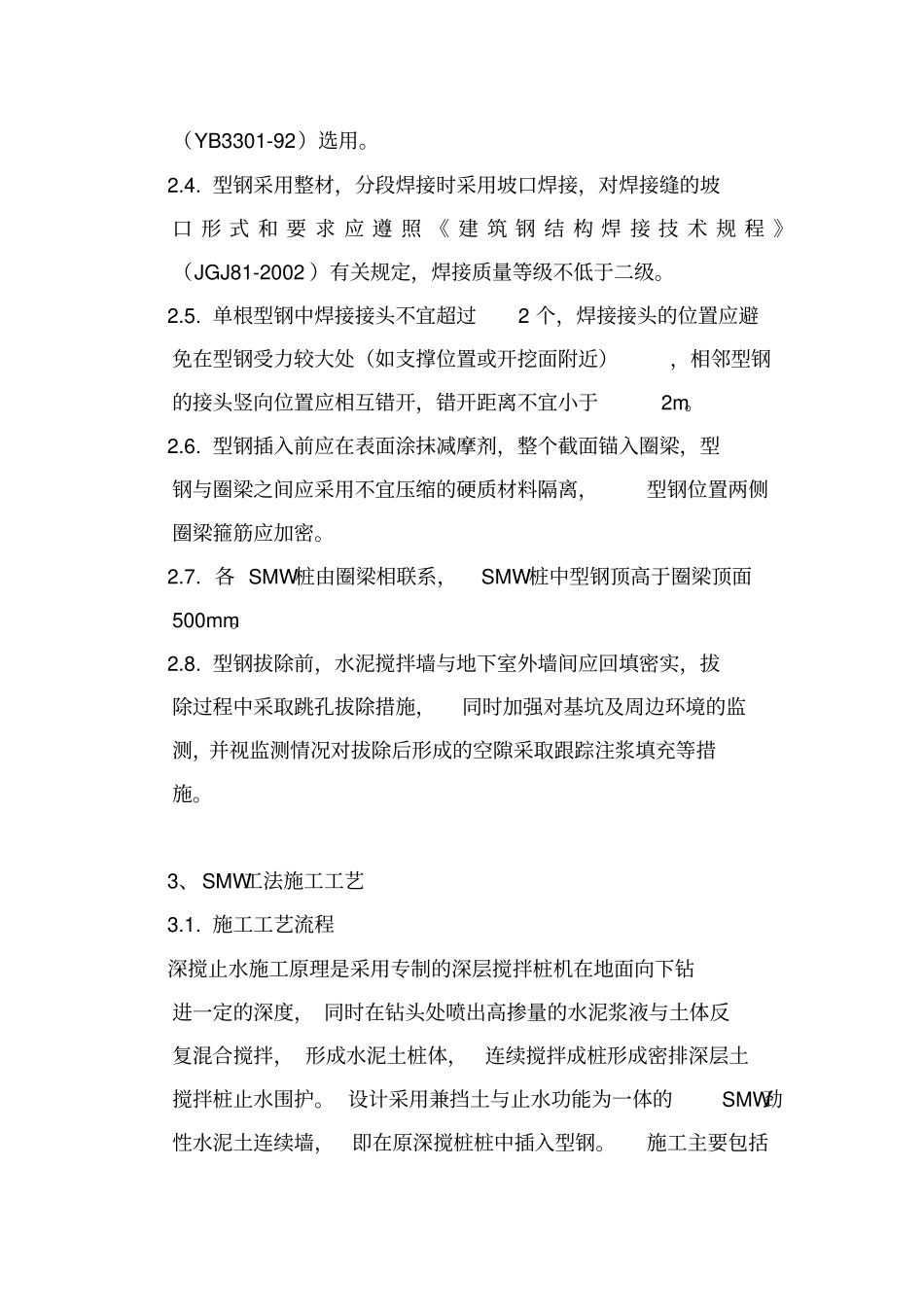

围护结构施工1、基坑围护结构设计方案基坑四周采用SMW工法支护桩加单层钢筋砼支撑作为挡土及止水结构, 型钢采用隔一插一型,支撑附近型钢采用密插型构造加强。φ 850@600SMW桩,内插 700×300×13×24H 型钢(隔一插一型)。基坑内支撑采用钢管单层支撑,支撑布置及间距详见施工平面图。2、围护技术参数选用依据施工图设计SMW工法支护桩的主要技术参数及要求如下:2.1. 设计选用 φ 850@ 600 三轴深层深搅桩, 采用套接两孔法施工,使用32.5 级普通硅酸盐水泥,水泥掺入量为20%,水灰比应严格控制在1.5 ~1.8 之间,要求28 天的强度达1.0Mpa;应保证三轴深搅桩及型钢的桩位偏差不大于50mm,垂直度偏差小于 0.5%;桩间搭接时间不大于24 小时,否则需进行补强加固处理。2.2. 施工第一批桩(不小6 根)必须在监理人员监管下施工,以确定实际施工水泥投放量、浆液水灰比、 浆液泵送时间和搅拌下沉及提升时间、桩长及垂直度控制方法,以便确定三轴深搅桩的正常施工控制标准。2.3. 内插型钢应采用Q235B,规格、型号及有关要求应按《热扎 H型钢和部分T 型钢》( CB/T11263-1998 )和《焊接 H 型钢》(YB3301-92)选用。2.4. 型钢采用整材,分段焊接时采用坡口焊接,对焊接缝的坡口 形 式 和 要 求 应 遵 照 《 建 筑 钢 结 构 焊 接 技 术 规 程 》(JGJ81-2002 )有关规定,焊接质量等级不低于二级。2.5. 单根型钢中焊接接头不宜超过2 个,焊接接头的位置应避免在型钢受力较大处(如支撑位置或开挖面附近),相邻型钢的接头竖向位置应相互错开,错开距离不宜小于2m。2.6. 型钢插入前应在表面涂抹减摩剂,整个截面锚入圈梁,型钢与圈梁之间应采用不宜压缩的硬质材料隔离,型钢位置两侧圈梁箍筋应加密。2.7. 各 SMW桩由圈梁相联系,SMW桩中型钢顶高于圈梁顶面500mm。2.8. 型钢拔除前,水泥搅拌墙与地下室外墙间应回填密实,拔除过程中采取跳孔拔除措施,同时加强对基坑及周边环境的监测,并视监测情况对拔除后形成的空隙采取跟踪注浆填充等措施。3、SMW工法施工工艺3.1. 施工工艺流程深搅止水施工原理是采用专制的深层搅拌桩机在地面向下钻进一定的深度, 同时在钻头处喷出高掺量的水泥浆液与土体反复混合搅拌, 形成水泥土桩体,连续搅拌成桩形成密排深层土搅拌桩止水围护。 设计采用兼挡土与止水功能为一体的SMW劲性水泥土连续墙,即在原深搅桩桩中插入型钢。施工主要包括场地平整、桩机...
