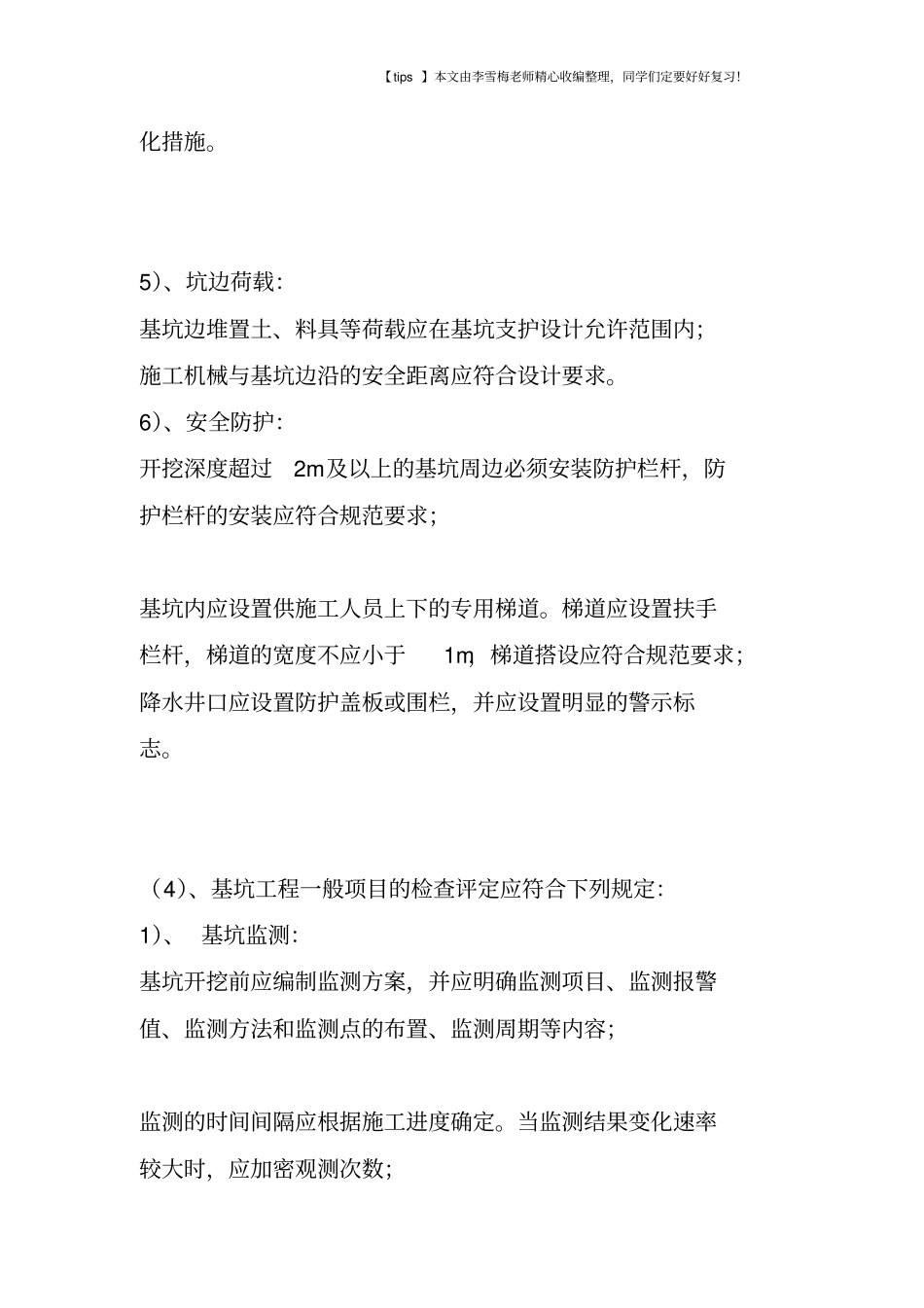

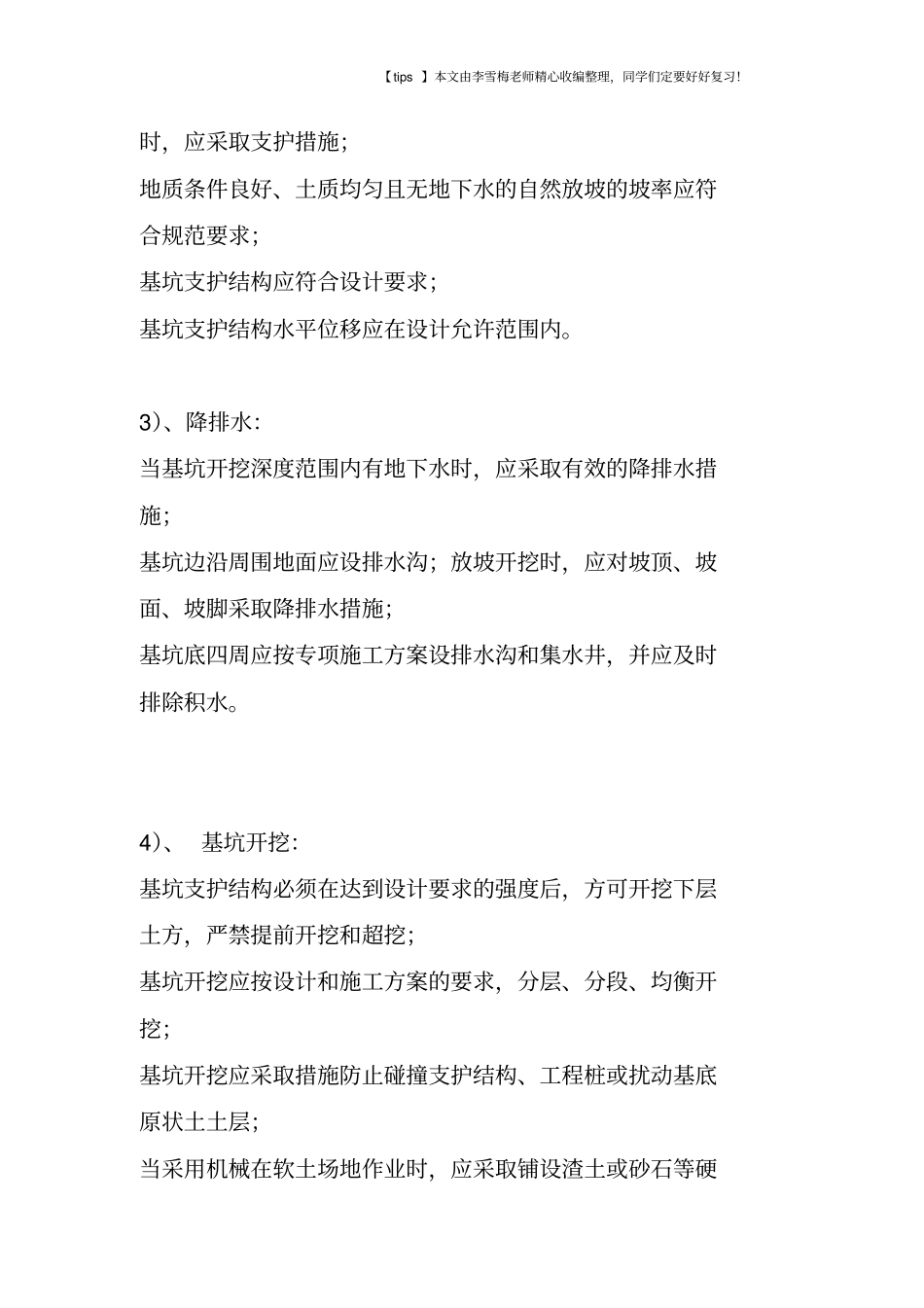

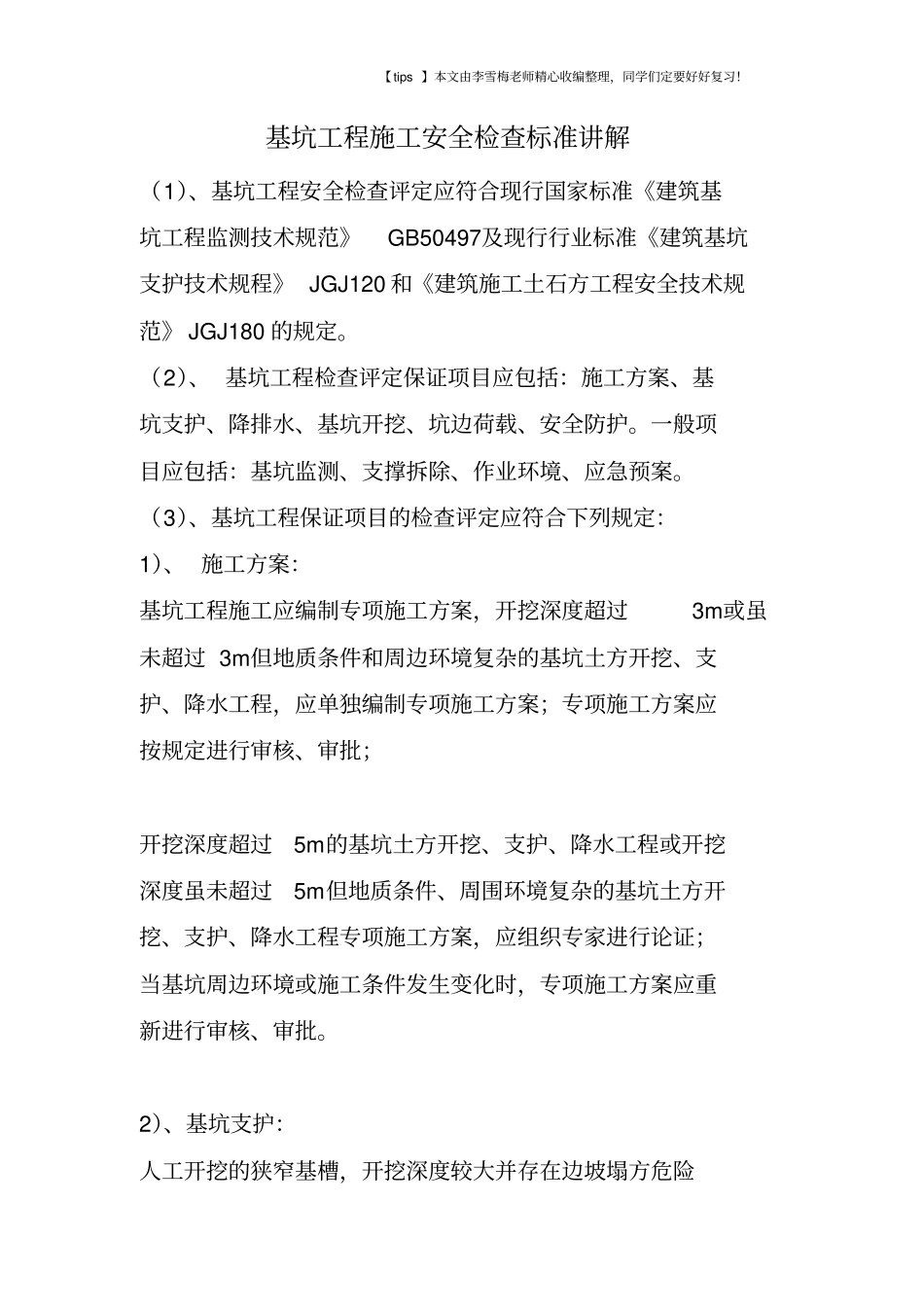

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!基坑工程施工安全检查标准讲解(1)、基坑工程安全检查评定应符合现行国家标准《建筑基坑工程监测技术规范》GB50497及现行行业标准《建筑基坑支护技术规程》 JGJ120 和《建筑施工土石方工程安全技术规范》 JGJ180 的规定。(2)、 基坑工程检查评定保证项目应包括:施工方案、基坑支护、降排水、基坑开挖、坑边荷载、安全防护。一般项目应包括:基坑监测、支撑拆除、作业环境、应急预案。(3)、基坑工程保证项目的检查评定应符合下列规定:1)、 施工方案:基坑工程施工应编制专项施工方案,开挖深度超过3m或虽未超过 3m但地质条件和周边环境复杂的基坑土方开挖、支护、降水工程,应单独编制专项施工方案;专项施工方案应按规定进行审核、审批;开挖深度超过5m的基坑土方开挖、支护、降水工程或开挖深度虽未超过5m但地质条件、周围环境复杂的基坑土方开挖、支护、降水工程专项施工方案,应组织专家进行论证;当基坑周边环境或施工条件发生变化时,专项施工方案应重新进行审核、审批。2)、基坑支护:人工开挖的狭窄基槽,开挖深度较大并存在边坡塌方危险【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!时,应采取支护措施;地质条件良好、土质均匀且无地下水的自然放坡的坡率应符合规范要求;基坑支护结构应符合设计要求;基坑支护结构水平位移应在设计允许范围内。3)、降排水:当基坑开挖深度范围内有地下水时,应采取有效的降排水措施;基坑边沿周围地面应设排水沟;放坡开挖时,应对坡顶、坡面、坡脚采取降排水措施;基坑底四周应按专项施工方案设排水沟和集水井,并应及时排除积水。4)、 基坑开挖:基坑支护结构必须在达到设计要求的强度后,方可开挖下层土方,严禁提前开挖和超挖;基坑开挖应按设计和施工方案的要求,分层、分段、均衡开挖;基坑开挖应采取措施防止碰撞支护结构、工程桩或扰动基底原状土土层;当采用机械在软土场地作业时,应采取铺设渣土或砂石等硬【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!化措施。5)、坑边荷载:基坑边堆置土、料具等荷载应在基坑支护设计允许范围内;施工机械与基坑边沿的安全距离应符合设计要求。6)、安全防护:开挖深度超过2m及以上的基坑周边必须安装防护栏杆,防护栏杆的安装应符合规范要求;基坑内应设置供施工人员上下的专用梯道。梯道应设置扶手栏杆,梯道的宽度不应小于1m...
