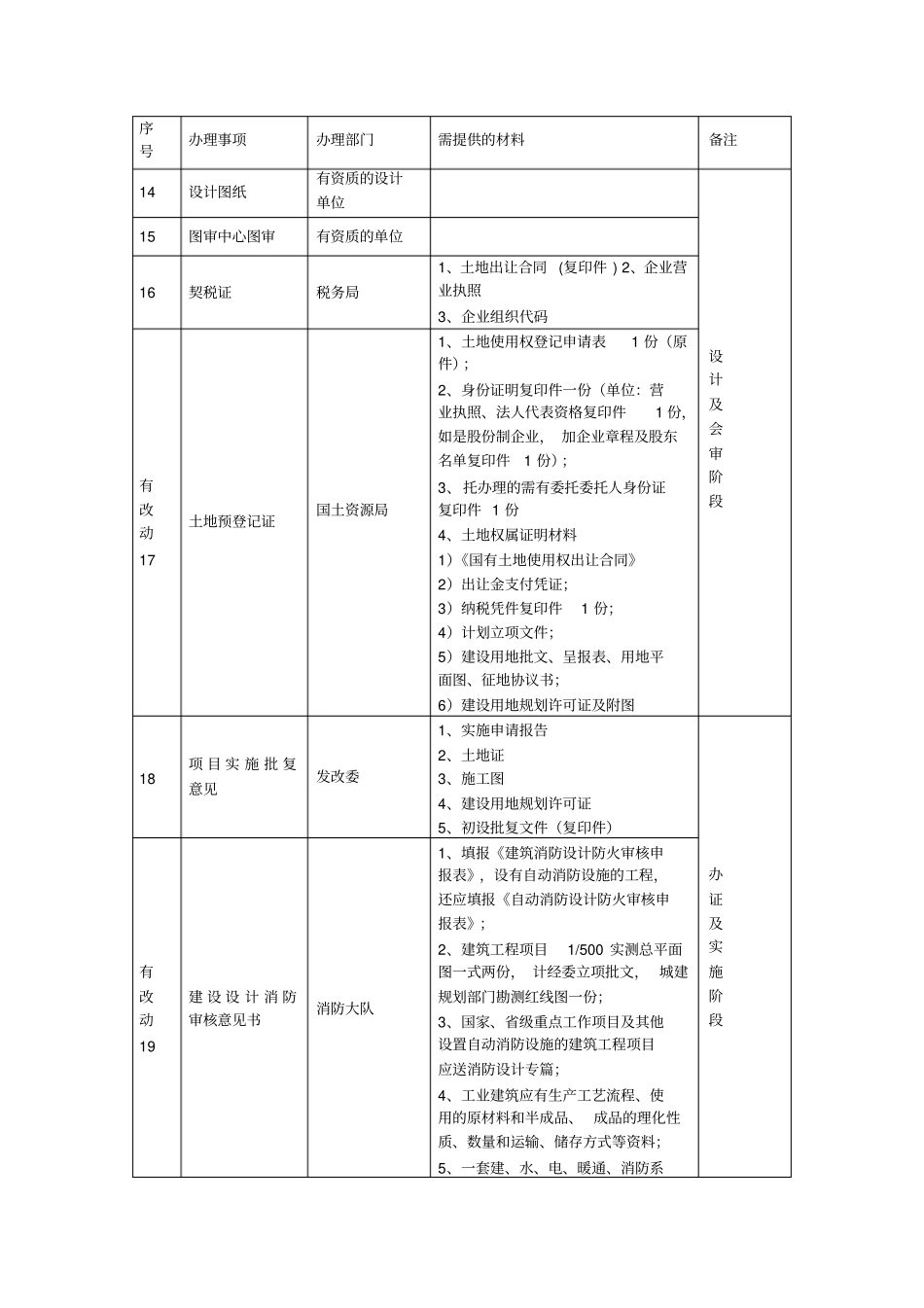

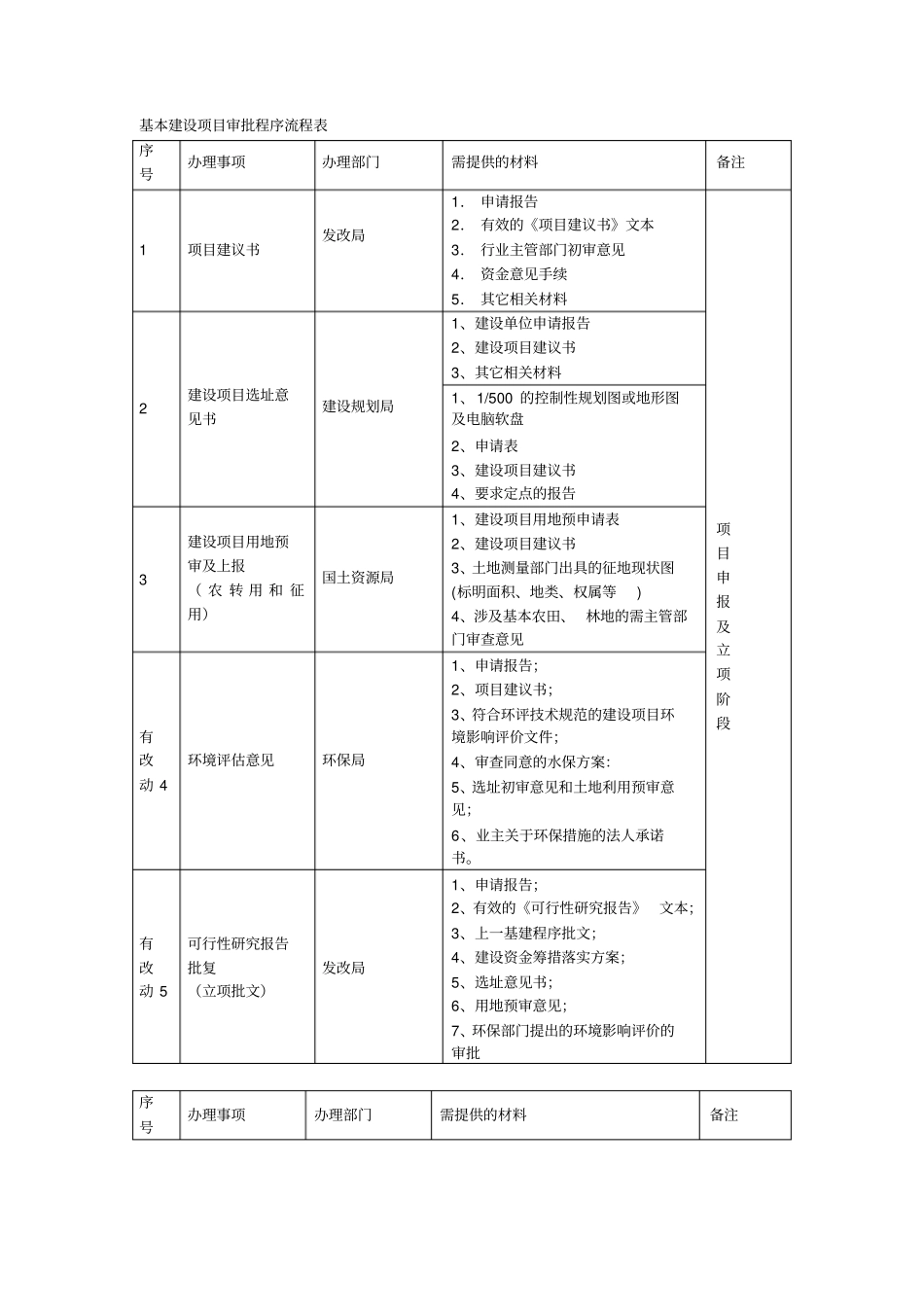

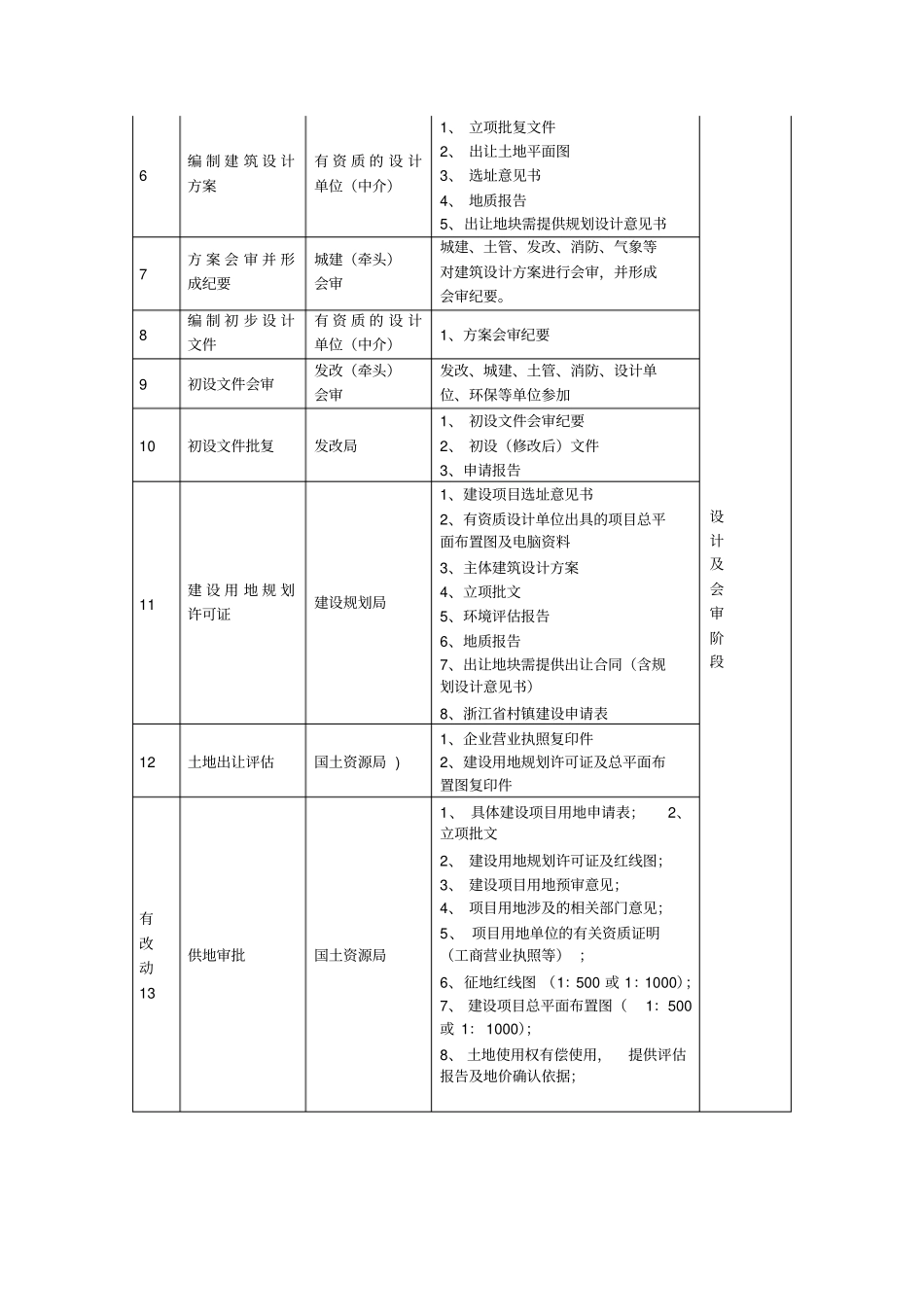

基本建设项目审批程序流程表序号办理事项办理部门需提供的材料备注1 项目建议书发改局1. 申请报告2. 有效的《项目建议书》文本3. 行业主管部门初审意见4. 资金意见手续5. 其它相关材料项目申报及立项阶段2 建设项目选址意见书建设规划局1、建设单位申请报告2、建设项目建议书3、其它相关材料1、1/500 的控制性规划图或地形图及电脑软盘2、申请表3、建设项目建议书4、要求定点的报告3 建设项目用地预审及上报( 农 转 用 和 征用)国土资源局1、建设项目用地预申请表2、建设项目建议书3、土地测量部门出具的征地现状图(标明面积、地类、权属等) 4、涉及基本农田、 林地的需主管部门审查意见有改动 4 环境评估意见环保局1、申请报告;2、项目建议书;3、符合环评技术规范的建设项目环境影响评价文件;4、审查同意的水保方案:5、选址初审意见和土地利用预审意见;6、业主关于环保措施的法人承诺书。有改动 5 可行性研究报告批复(立项批文)发改局1、申请报告;2、有效的《可行性研究报告》文本;3、上一基建程序批文;4、建设资金筹措落实方案;5、选址意见书;6、用地预审意见;7、环保部门提出的环境影响评价的审批序号办理事项办理部门需提供的材料备注6 编 制 建 筑 设 计方案有 资 质 的 设 计单位(中介)1、 立项批复文件2、 出让土地平面图3、 选址意见书4、 地质报告5、出让地块需提供规划设计意见书设计及会审阶段7 方 案 会 审 并 形成纪要城建(牵头)会审城建、土管、发改、消防、气象等对建筑设计方案进行会审,并形成会审纪要。8 编 制 初 步 设 计文件有 资 质 的 设 计单位(中介)1、方案会审纪要9 初设文件会审发改(牵头)会审发改、城建、土管、消防、设计单位、环保等单位参加10 初设文件批复发改局1、 初设文件会审纪要2、 初设(修改后)文件3、申请报告11 建 设 用 地 规 划许可证建设规划局1、建设项目选址意见书2、有资质设计单位出具的项目总平面布置图及电脑资料3、主体建筑设计方案4、立项批文5、环境评估报告6、地质报告7、出让地块需提供出让合同(含规划设计意见书)8、浙江省村镇建设申请表12 土地出让评估国土资源局 ) 1、企业营业执照复印件2、建设用地规划许可证及总平面布置图复印件有改动13 供地审批国土资源局1、 具体建设项目用地申请表;2、立项批文2、 建设用地规划许可证及红线图;3、 建设项目用地预审意见;4、 项目用...
