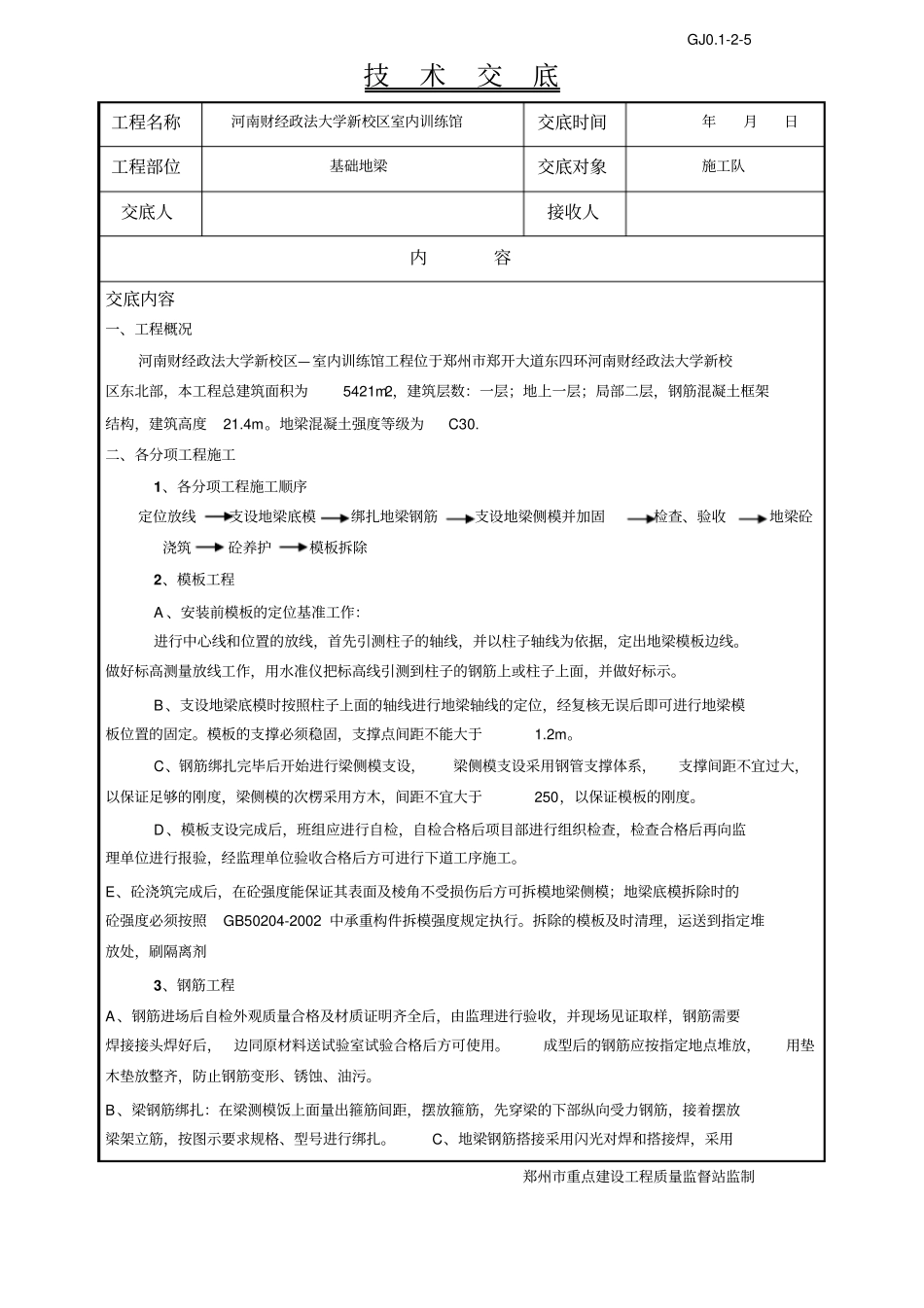

GJ0.1-2-5 技术交底工程名称河南财经政法大学新校区室内训练馆交底时间年月日工程部位基础地梁交底对象施工队交底人接收人内容交底内容一、工程概况河南财经政法大学新校区—室内训练馆工程位于郑州市郑开大道东四环河南财经政法大学新校区东北部,本工程总建筑面积为5421m2,建筑层数:一层;地上一层;局部二层,钢筋混凝土框架结构,建筑高度21.4m。地梁混凝土强度等级为C30. 二、各分项工程施工1、各分项工程施工顺序定位放线支设地梁底模绑扎地梁钢筋支设地梁侧模并加固检查、验收地梁砼浇筑砼养护模板拆除2、模板工程A 、安装前模板的定位基准工作:进行中心线和位置的放线,首先引测柱子的轴线,并以柱子轴线为依据,定出地梁模板边线。做好标高测量放线工作,用水准仪把标高线引测到柱子的钢筋上或柱子上面,并做好标示。B、支设地梁底模时按照柱子上面的轴线进行地梁轴线的定位,经复核无误后即可进行地梁模板位置的固定。模板的支撑必须稳固,支撑点间距不能大于1.2m。C、钢筋绑扎完毕后开始进行梁侧模支设,梁侧模支设采用钢管支撑体系,支撑间距不宜过大,以保证足够的刚度,梁侧模的次楞采用方木,间距不宜大于250,以保证模板的刚度。D、模板支设完成后,班组应进行自检,自检合格后项目部进行组织检查,检查合格后再向监理单位进行报验,经监理单位验收合格后方可进行下道工序施工。E、砼浇筑完成后,在砼强度能保证其表面及棱角不受损伤后方可拆模地梁侧模;地梁底模拆除时的砼强度必须按照GB50204-2002 中承重构件拆模强度规定执行。拆除的模板及时清理,运送到指定堆放处,刷隔离剂3、钢筋工程A、钢筋进场后自检外观质量合格及材质证明齐全后,由监理进行验收,并现场见证取样,钢筋需要焊接接头焊好后,边同原材料送试验室试验合格后方可使用。成型后的钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。B、梁钢筋绑扎:在梁测模饭上面量出箍筋间距,摆放箍筋,先穿梁的下部纵向受力钢筋,接着摆放梁架立筋,按图示要求规格、型号进行绑扎。C、地梁钢筋搭接采用闪光对焊和搭接焊,采用郑州市重点建设工程质量监督站监制GJ0.1-2-5 技术交底工程名称河南财经政法大学新校区室内训练馆交底时间年月日工程部位基础地梁交底对象施工队交底人接收人内容交底内容 :搭接焊时, 单面焊的搭接长度不小于10d,双面焊的搭接长度不小于5d,焊缝必须饱满、 平滑,不能有夹渣、气孔等质量缺陷。钢筋接头应错开,错开长...
