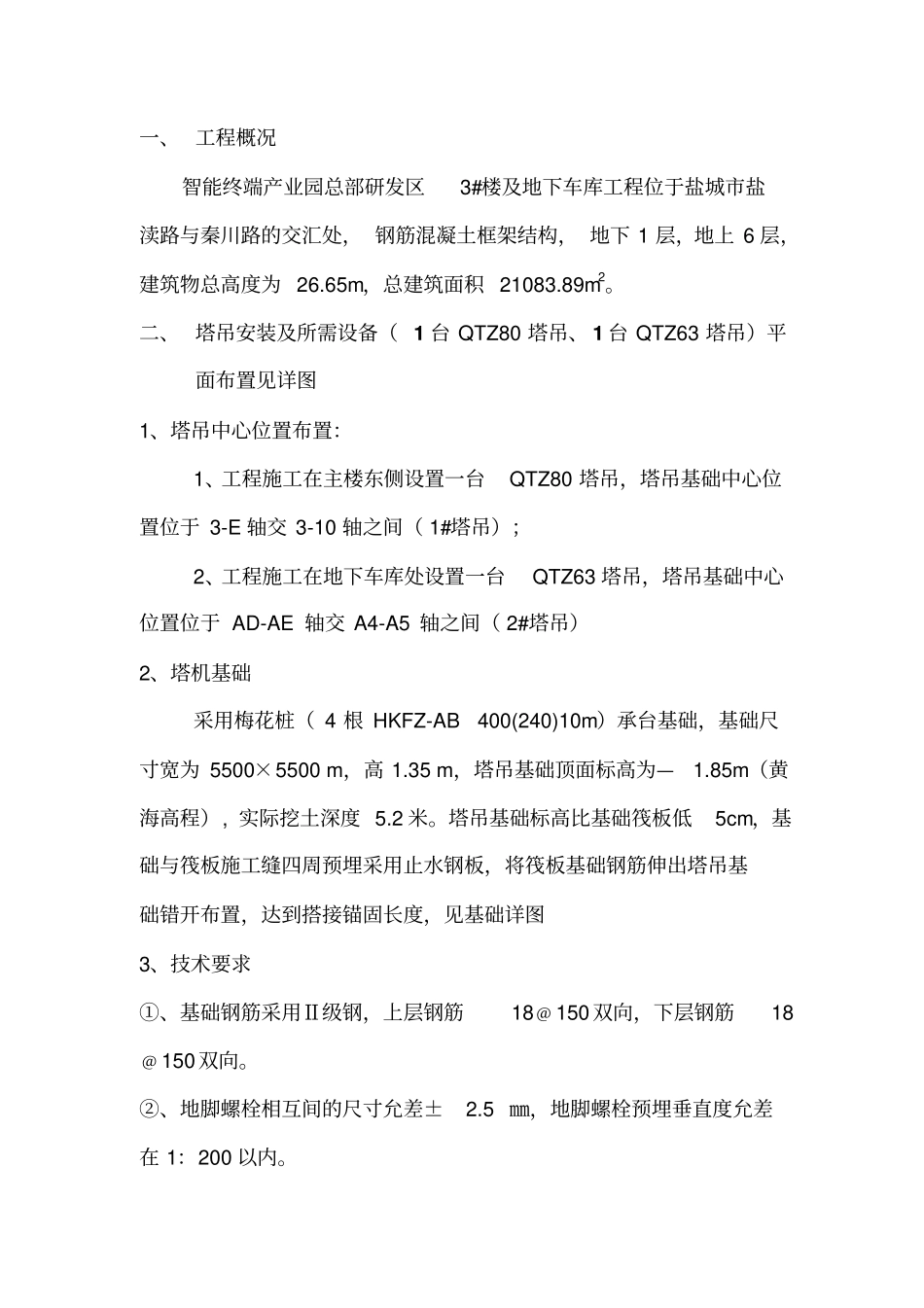

一、 工程概况智能终端产业园总部研发区3#楼及地下车库工程位于盐城市盐渎路与秦川路的交汇处, 钢筋混凝土框架结构, 地下 1 层,地上 6 层,建筑物总高度为 26
65m,总建筑面积 21083
二、 塔吊安装及所需设备( 1 台 QTZ80 塔吊、 1 台 QTZ63 塔吊)平面布置见详图1、塔吊中心位置布置:1、工程施工在主楼东侧设置一台QTZ80 塔吊,塔吊基础中心位置位于 3-E 轴交 3-10 轴之间( 1#塔吊);2、工程施工在地下车库处设置一台QTZ63 塔吊,塔吊基础中心位置位于 AD-AE 轴交 A4-A5 轴之间( 2#塔吊)2、塔机基础采用梅花桩( 4 根 HKFZ-AB 400(240)10m)承台基础,基础尺寸宽为 5500×5500 m,高 1
35 m,塔吊基础顶面标高为—1
85m(黄海高程), 实际挖土深度 5
塔吊基础标高比基础筏板低5cm,基础与筏板施工缝四周预埋采用止水钢板,将筏板基础钢筋伸出塔吊基础错开布置,达到搭接锚固长度,见基础详图3、技术要求①、基础钢筋采用Ⅱ级钢,上层钢筋18﹫150双向,下层钢筋18﹫150双向

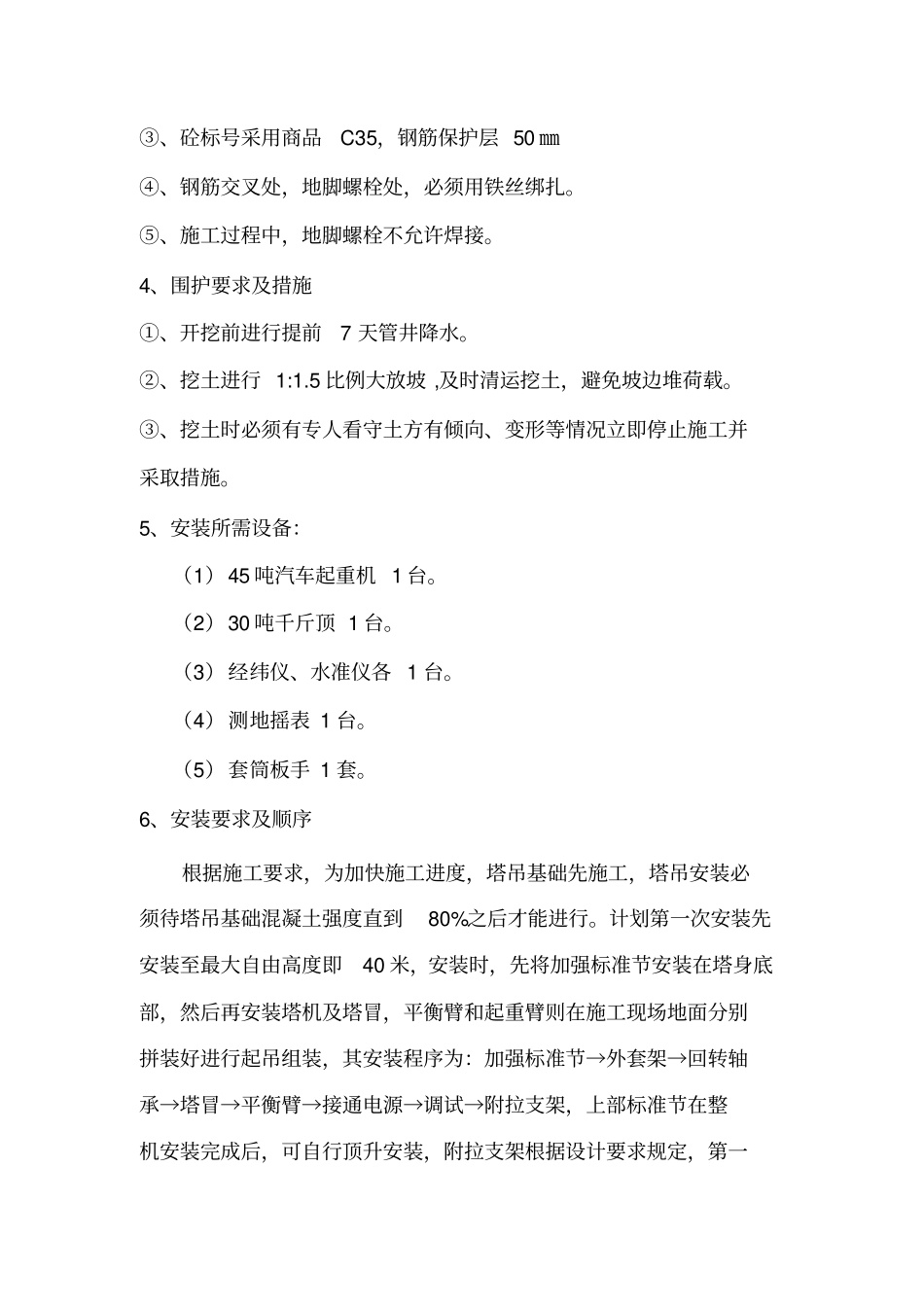

②、地脚螺栓相互间的尺寸允差±2
5 ㎜,地脚螺栓预埋垂直度允差在 1:200 以内
③、砼标号采用商品C35,钢筋保护层 50 ㎜④、钢筋交叉处,地脚螺栓处,必须用铁丝绑扎
⑤、施工过程中,地脚螺栓不允许焊接
4、围护要求及措施①、开挖前进行提前7 天管井降水
②、挖土进行 1:1
5 比例大放坡 ,及时清运挖土,避免坡边堆荷载
③、挖土时必须有专人看守土方有倾向、变形等情况立即停止施工并采取措施
5、安装所需设备:(1)45 吨汽车起重机 1 台
(2)30 吨千斤顶 1 台
(3)经纬仪、水准仪各 1 台
(4)测地摇表 1 台
(5)套筒板手 1 套

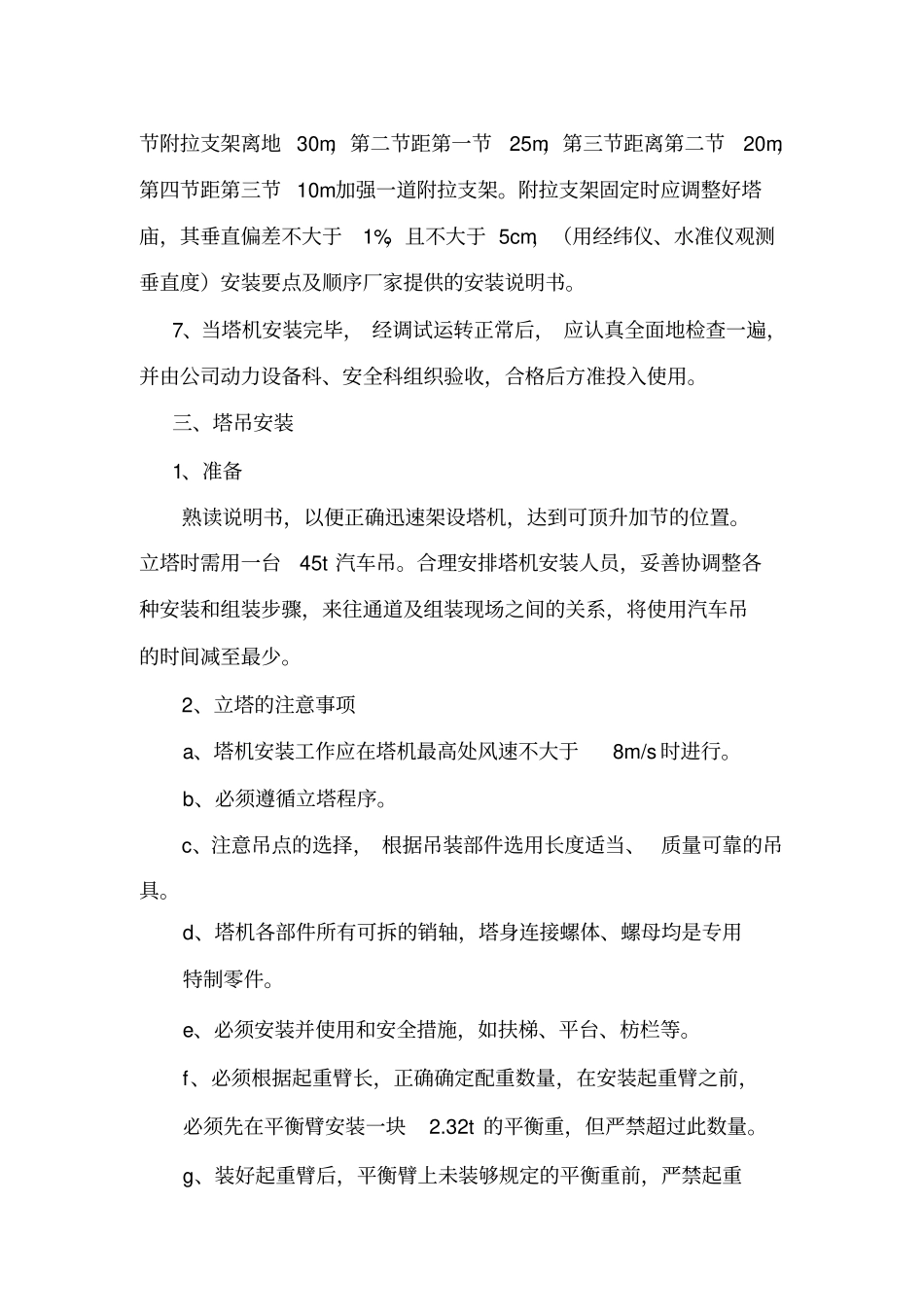

6、安装要求及顺序根据施工要求,为加
