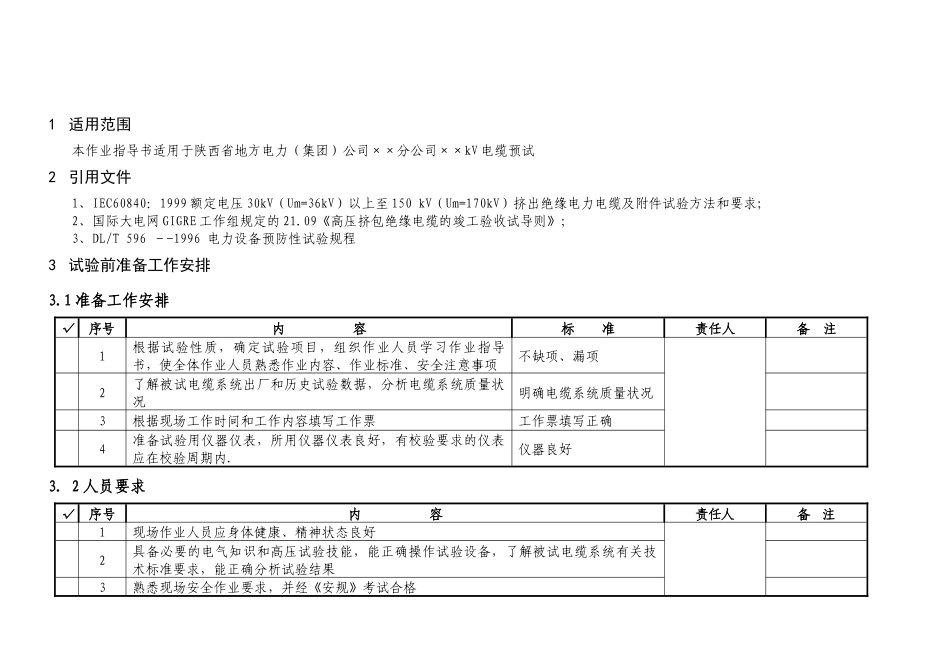

编号:Q/×××35-110kV××线电缆预试作业指导书(范本)编写: 年 月 日审核: 年 月 日批准: 年 月 日试验负责人: 试验日期 年 月 日 时至 年 月 日 时×× 供 电 公 司 ×××1 适用范围本作业指导书适用于陕西省地方电力(集团)公司××分公司××kV 电缆预试2 引用文件1、IEC60840:1999 额定电压 30kV(Um=36kV)以上至 150 kV(Um=170kV)挤出绝缘电力电缆及附件试验方法和要求;2、国际大电网 GIGRE 工作组规定的 21
09《高压挤包绝缘电缆的竣工验收试导则》;3、DL/T 596 --1996 电力设备预防性试验规程3 试验前准备工作安排3
1 准备工作安排√序号内 容标 准责任人备 注1根据试验性质,确定试验项目,组织作业人员学习作业指导书,使全体作业人员熟悉作业内容、作业标准、安全注意事项不缺项、漏项2了解被试电缆系统出厂和历史试验数据,分析电缆系统质量状况明确电缆系统质量状况3根据现场工作时间和工作内容填写工作票工作票填写正确4准备试验用仪器仪表,所用仪器仪表良好,有校验要求的仪表应在校验周期内

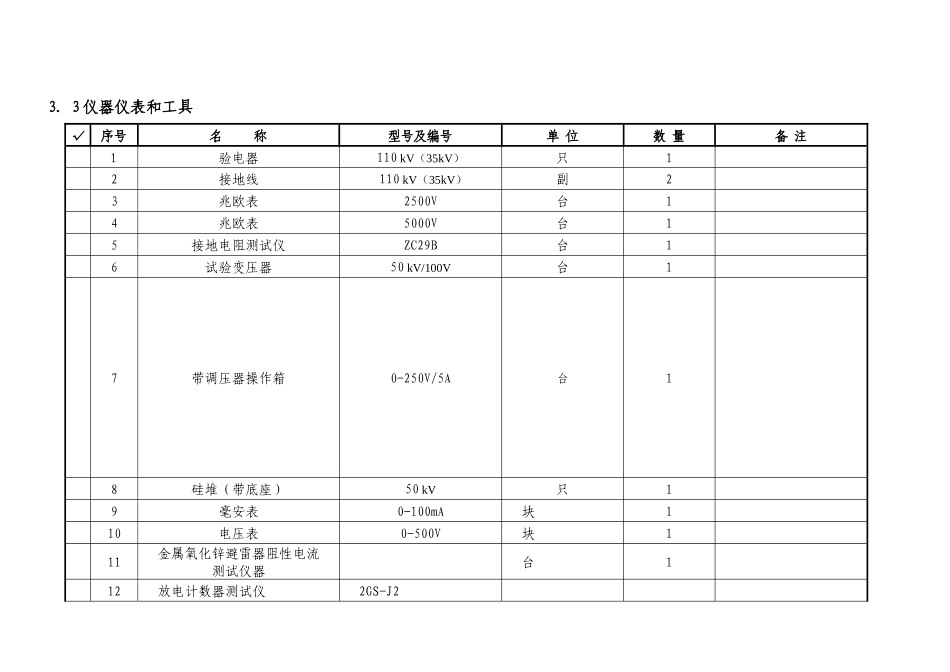

仪器良好3.2 人员要求√序号内 容责任人备 注1现场作业人员应身体健康、精神状态良好2具备必要的电气知识和高压试验技能,能正确操作试验设备,了解被试电缆系统有关技术标准要求,能正确分析试验结果3熟悉现场安全作业要求,并经《安规》考试合格3.3 仪器仪表和工具√序号名 称型号及编号单 位数 量备 注1验电器110 kV(35kV)只12接地线 110 kV(35kV)副23兆欧表2500V台14兆欧表5000V台15接地电阻测试仪ZC29B台16试验变压器50 kV/100V台17带调压器操作箱0-250V/5A台18硅堆(带底座)50 kV只19毫安表0-100mA块110电压表0-500V块111金属
