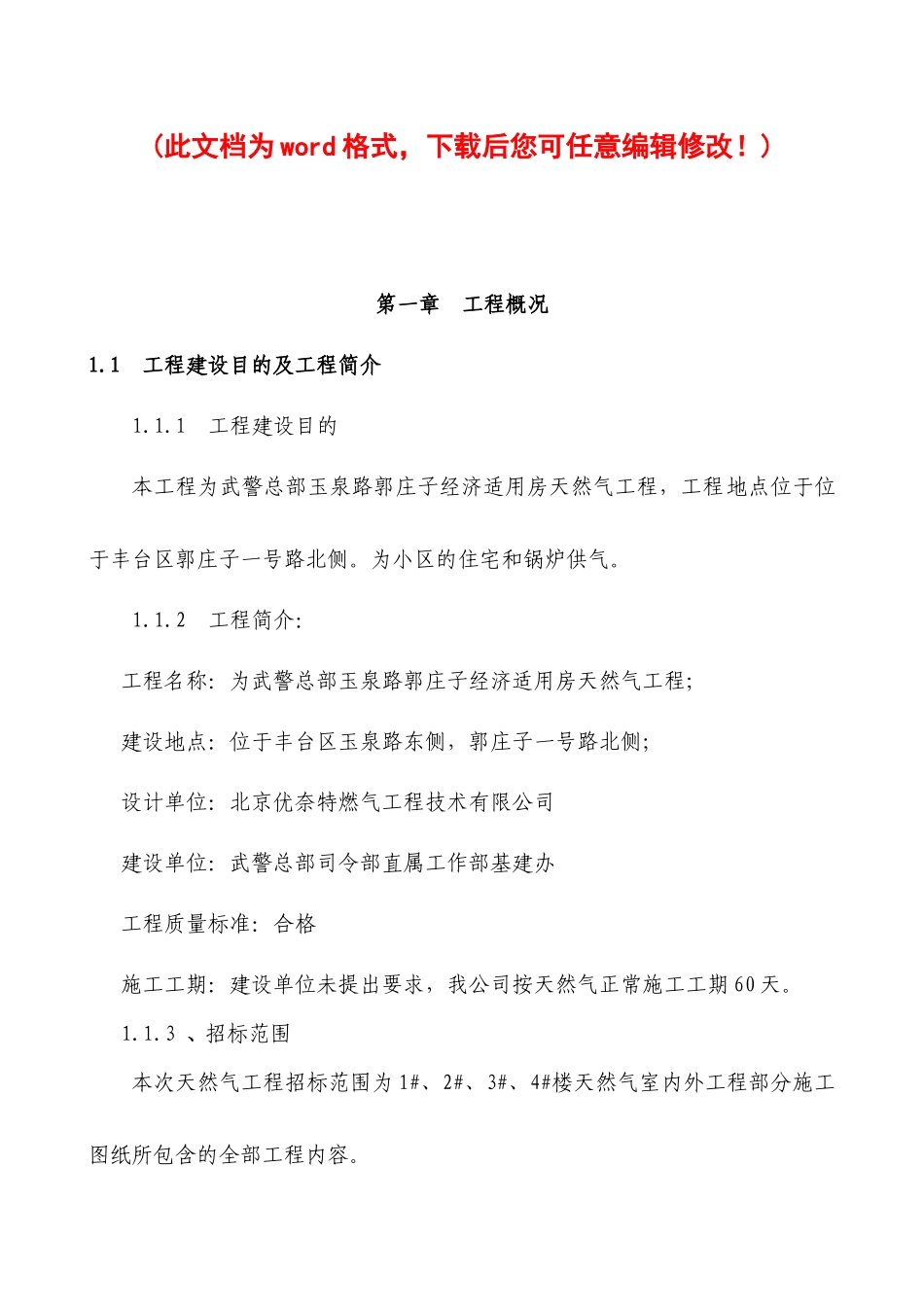

)第一章 工程概况1
1 工程建设目的及工程简介1
1 工程建设目的本工程为武警总部玉泉路郭庄子经济适用房天然气工程,工程地点位于位于丰台区郭庄子一号路北侧
为小区的住宅和锅炉供气
2 工程简介:工程名称:为武警总部玉泉路郭庄子经济适用房天然气工程;建设地点:位于丰台区玉泉路东侧,郭庄子一号路北侧;设计单位:北京优奈特燃气工程技术有限公司建设单位:武警总部司令部直属工作部基建办工程质量标准:合格施工工期:建设单位未提出要求,我公司按天然气正常施工工期 60 天
3 、招标范围本次天然气工程招标范围为 1#、2#、3#、4#楼天然气室内外工程部分施工图纸所包含的全部工程内容

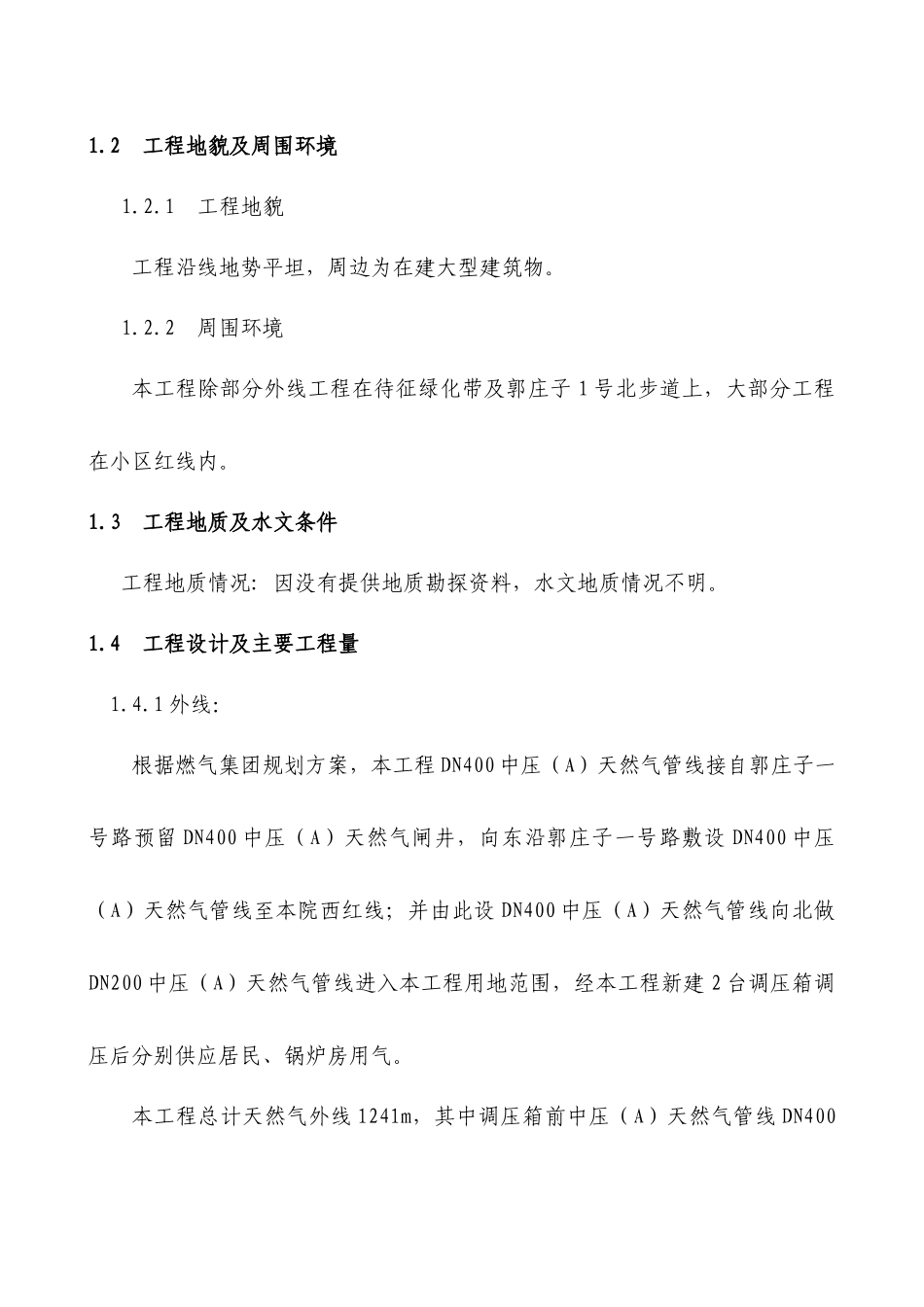

2 工程地貌及周围环境1
1 工程地貌工程沿线地势平坦,周边为在建大型建筑物
2 周围环境本工程除部分外线工程在待征绿化带及郭庄子 1 号北步道上,大部分工程在小区红线内
3 工程地质及水文条件 工程地质情况: 因没有提供地质勘探资料,水文地质情况不明
4 工程设计及主要工程量1
1 外线:根据燃气集团规划方案,本工程 DN400 中压(A)天然气管线接自郭庄子一号路预留 DN400 中压(A)天然气闸井,向东沿郭庄子一号路敷设 DN400 中压(A)天然气管线至本院西红线;并由此设 DN400 中压(A)天然气管线向北做DN200 中压(A)天然气管线进入本工程用地范围,经本工程新建 2 台调压箱调压后分别供应居民、锅炉房用气

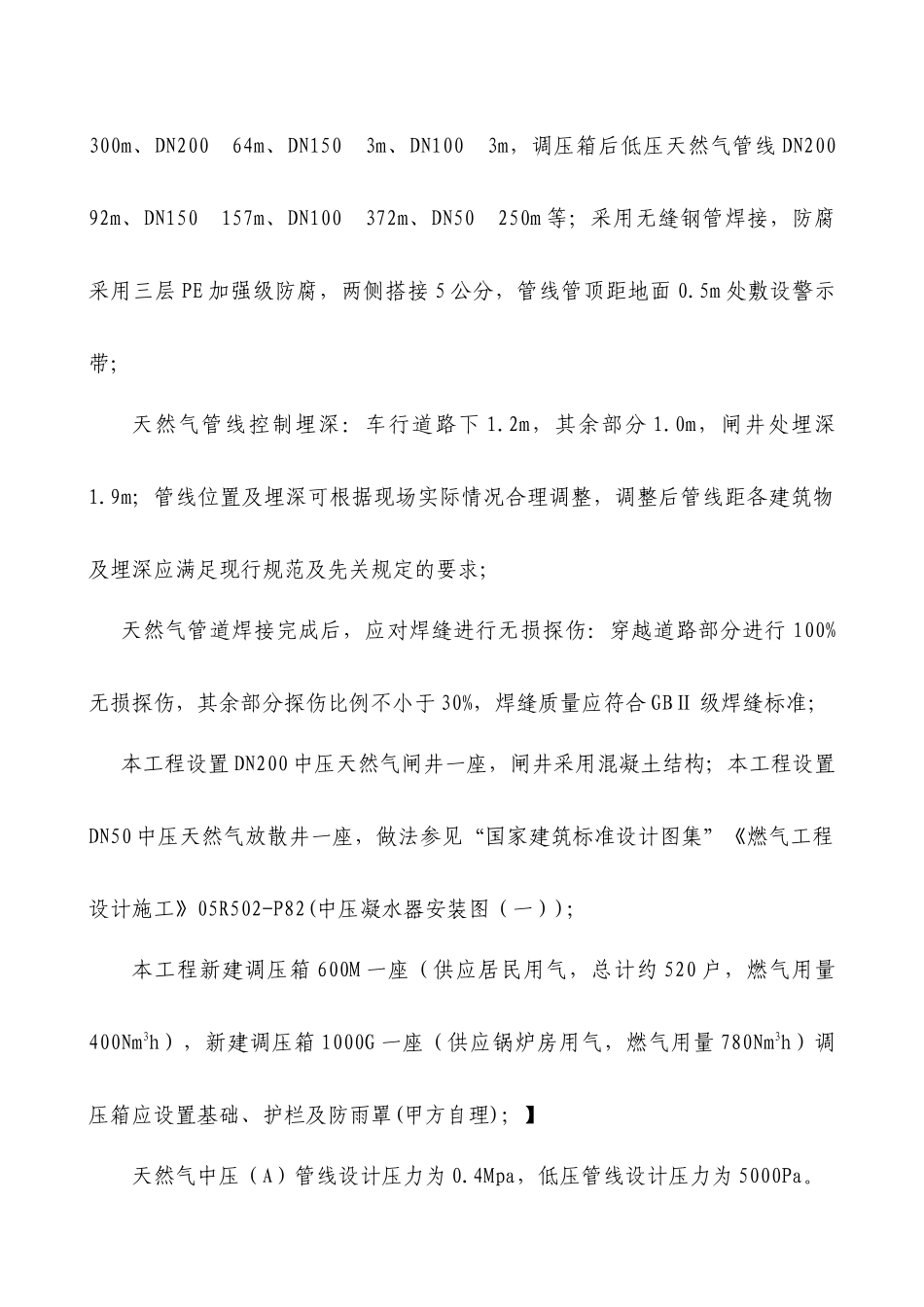

本工程总计天然气外线 1241m,其中调压箱前中压(A)天然气管线 DN400 300m、DN200 64m、DN150 3m、DN100 3m,调压箱后低压天然气管线 DN200 92m、DN150 157m、DN100 372m、DN50 250m 等;采用无缝钢管焊接,防腐采
