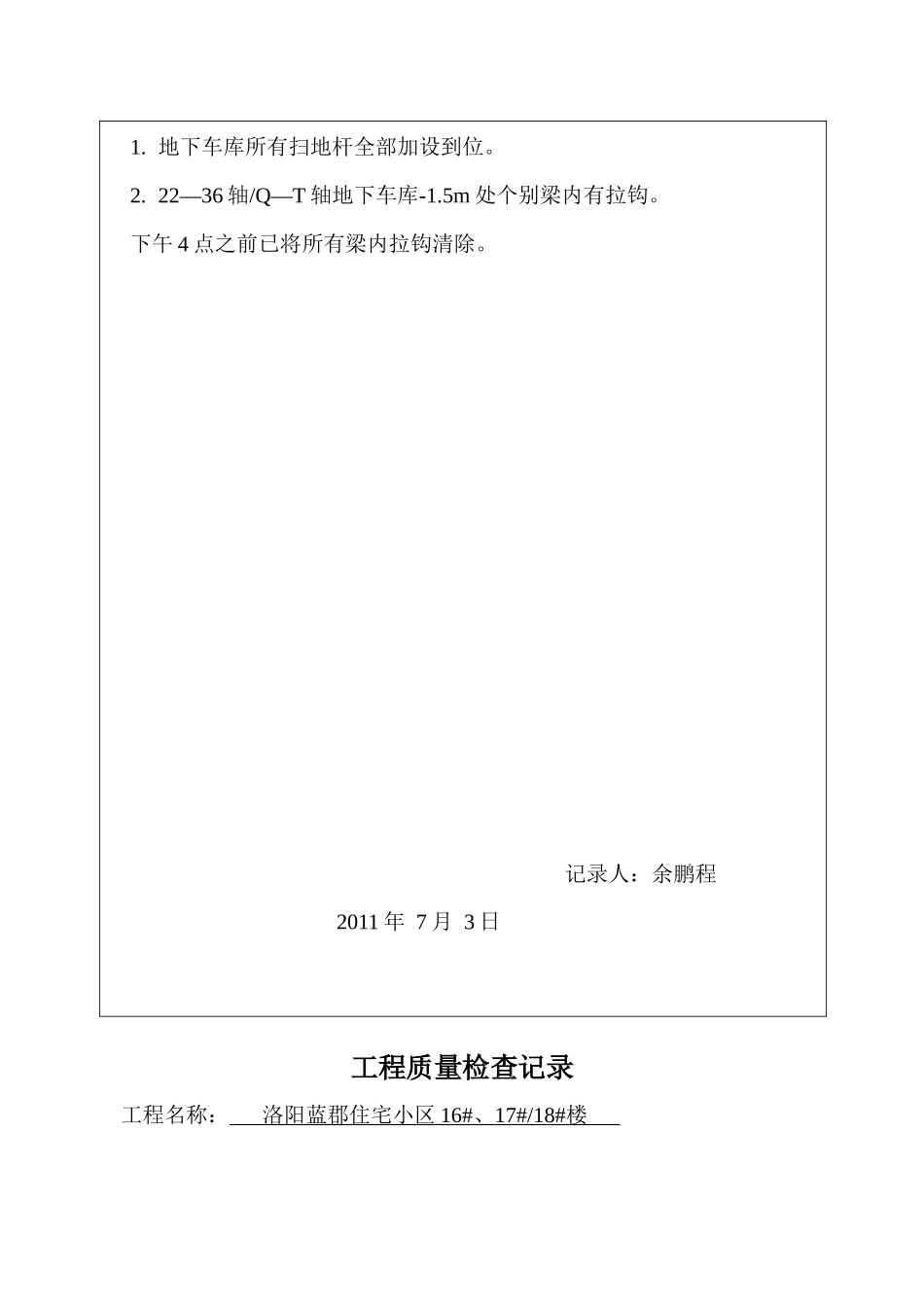

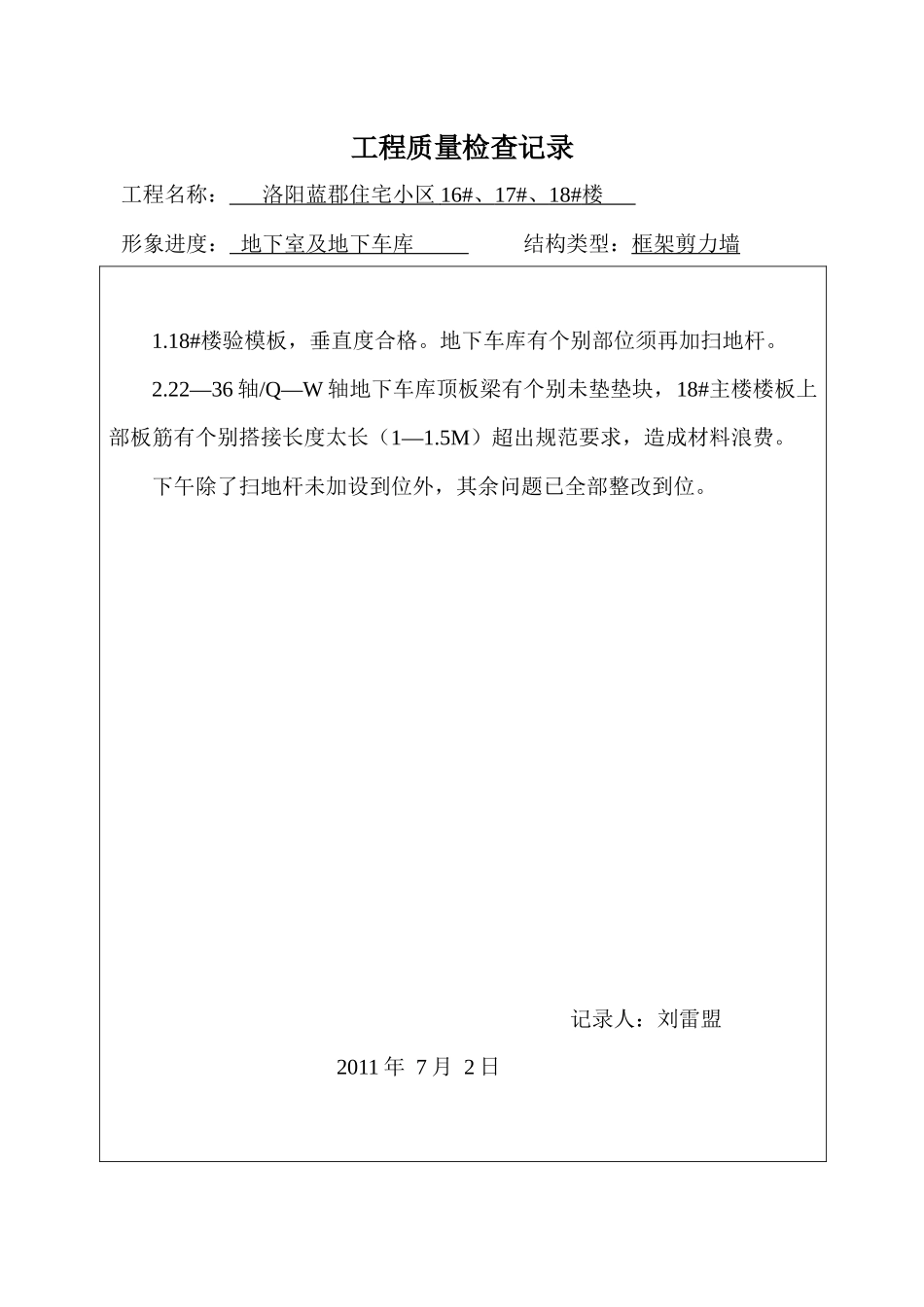

工程质量检查记录工程名称: 洛阳蓝郡住宅小区 16# 、 17# 、 18# 楼 形象进度: 地下室及地下车库 结构类型:框架剪力墙1.18#楼验模板,垂直度合格。地下车库有个别部位须再加扫地杆。2.22—36 轴/Q—W 轴地下车库顶板梁有个别未垫垫块,18#主楼楼板上部板筋有个别搭接长度太长(1—1.5M)超出规范要求,造成材料浪费。下午除了扫地杆未加设到位外,其余问题已全部整改到位。 记录人:刘雷盟 2011 年 7 月 2 日工程质量检查记录工程名称: 洛阳蓝郡住宅小区 16# 、 17#/18# 楼 形象进度: 地下室及地下车库 结构类型:框架剪力墙 1. 地下车库所有扫地杆全部加设到位。2. 22—36 轴/Q—T 轴地下车库-1.5m 处个别梁内有拉钩。下午 4 点之前已将所有梁内拉钩清除。记录人:余鹏程 2011 年 7 月 3 日工程质量检查记录工程名称: 洛阳蓝郡住宅小区 16# 、 17#/18# 楼 形象进度: 地下室及地下车库 结构类型:框架剪力墙 12—22/T—W 轴绑扎梁钢筋,封外墙模板,钢筋规格、型号符合图纸要求。模板规格达到规范要求。板上马凳有个别垫到板上,不符合要求。将马凳不符合要求的按要求整改,下午 5 点之前已将其整改完毕,经检查符合要求。 记录人:刘雷盟 2011 年 7 月 12 日工程质量检查记录工程名称: 洛阳蓝郡住宅小区 16# 、 17#/18# 楼 形象进度: 地下室及地下车库 结构类型:框架剪力墙 1.今检查 12—22/T—W 轴梁模板标高,梁截面宽度相差-10mm、-5mm、+5mm、+8mm、+12mm 大于±5mm 的全部整改。模板标高符合要求,下午6 点左右已将模板整改完毕,经检查符合规范要求。记录人:余鹏程 2011 年 7 月 14 日工程质量检查记录工程名称: 洛阳蓝郡住宅小区 16# 、 17#/18# 楼 形象进度:主体一层及地下室 结构类型:框架剪力墙 18—11 轴/E—F 轴墙一端柱拉钩未弯 135°弯钩、间距、钢筋规格符合图纸要求。18—C 轴柱子钢筋电渣压力焊偏包,所有墙拉钩间距不符合图纸要求。记录人:余鹏程 2011 年 7 月 23 日工程质量检查记录工程名称: 洛阳蓝郡住宅小区 16# 、 17#/18# 楼 形象进度: 主体一层 结构类型:框架剪力墙 16#地下车库安装墙柱模板,钢筋弯钩平直段过长造成模板不顺直,绑扎地下车库顶冷拔丝,间距符合设计要求。17—1—3/A—C 轴电渣压力焊钢筋偏包,不符合要求。17#楼墙柱钢筋绑扎,钢筋型号、规格符合图纸要求。18#楼安装...
