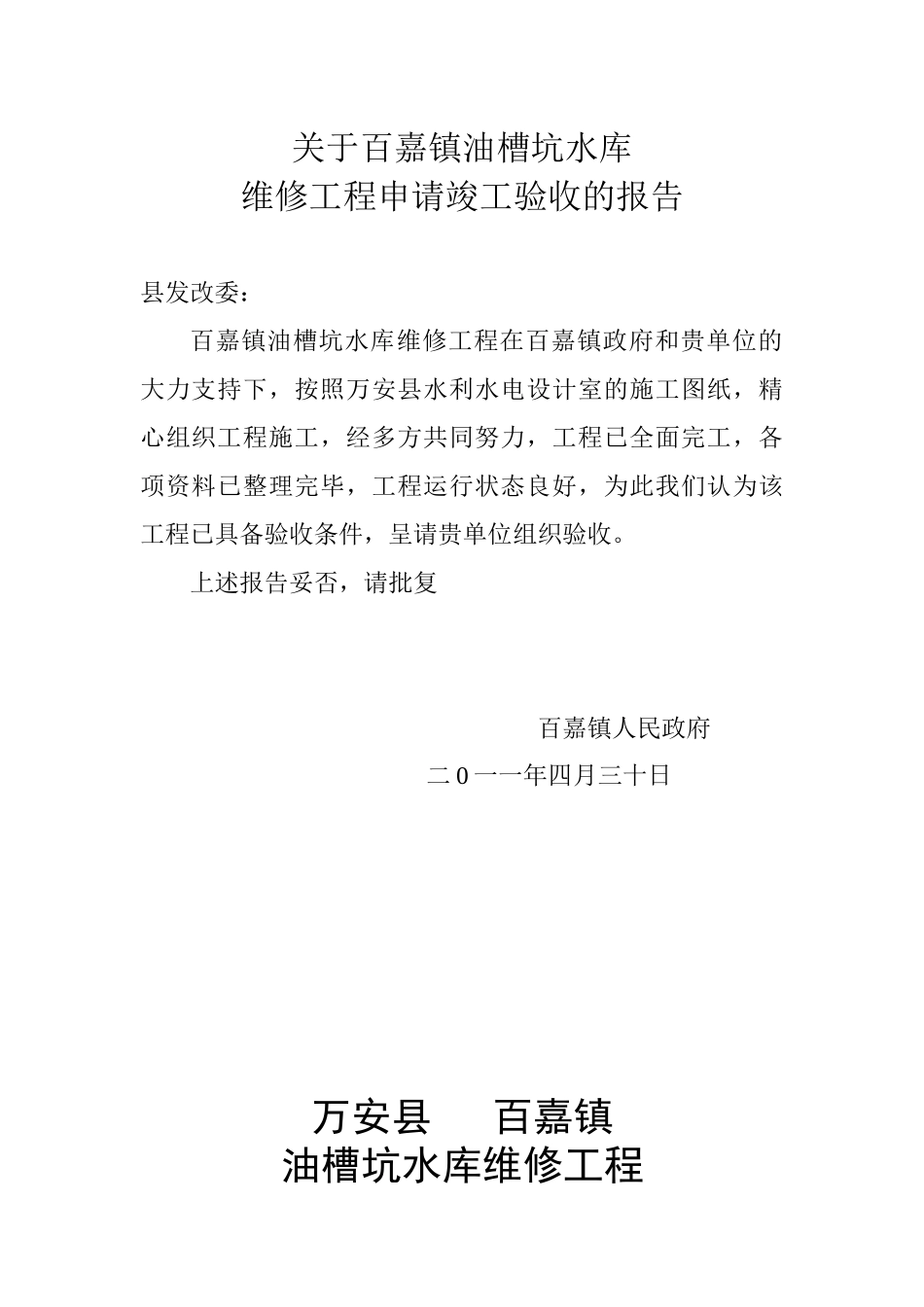

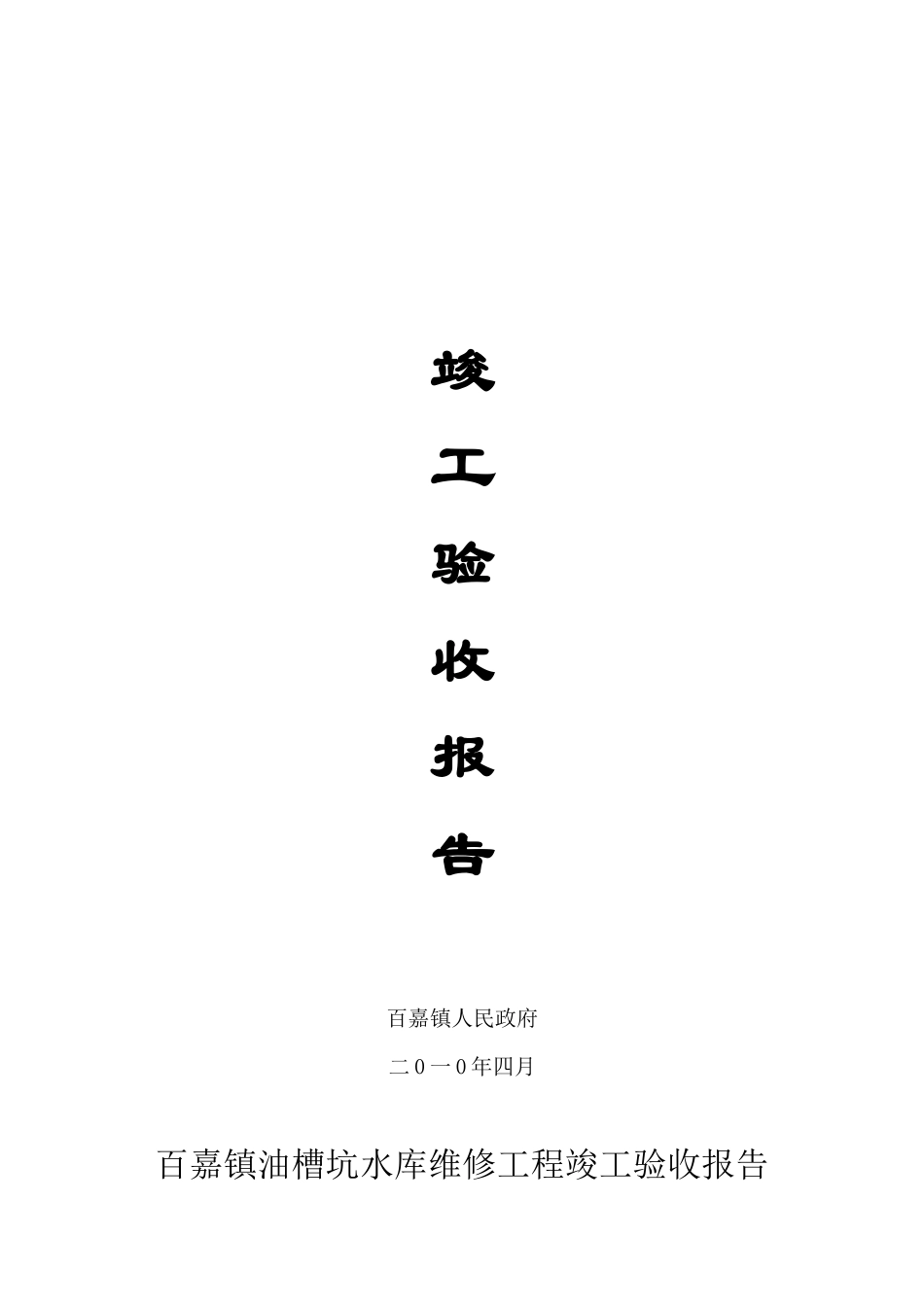

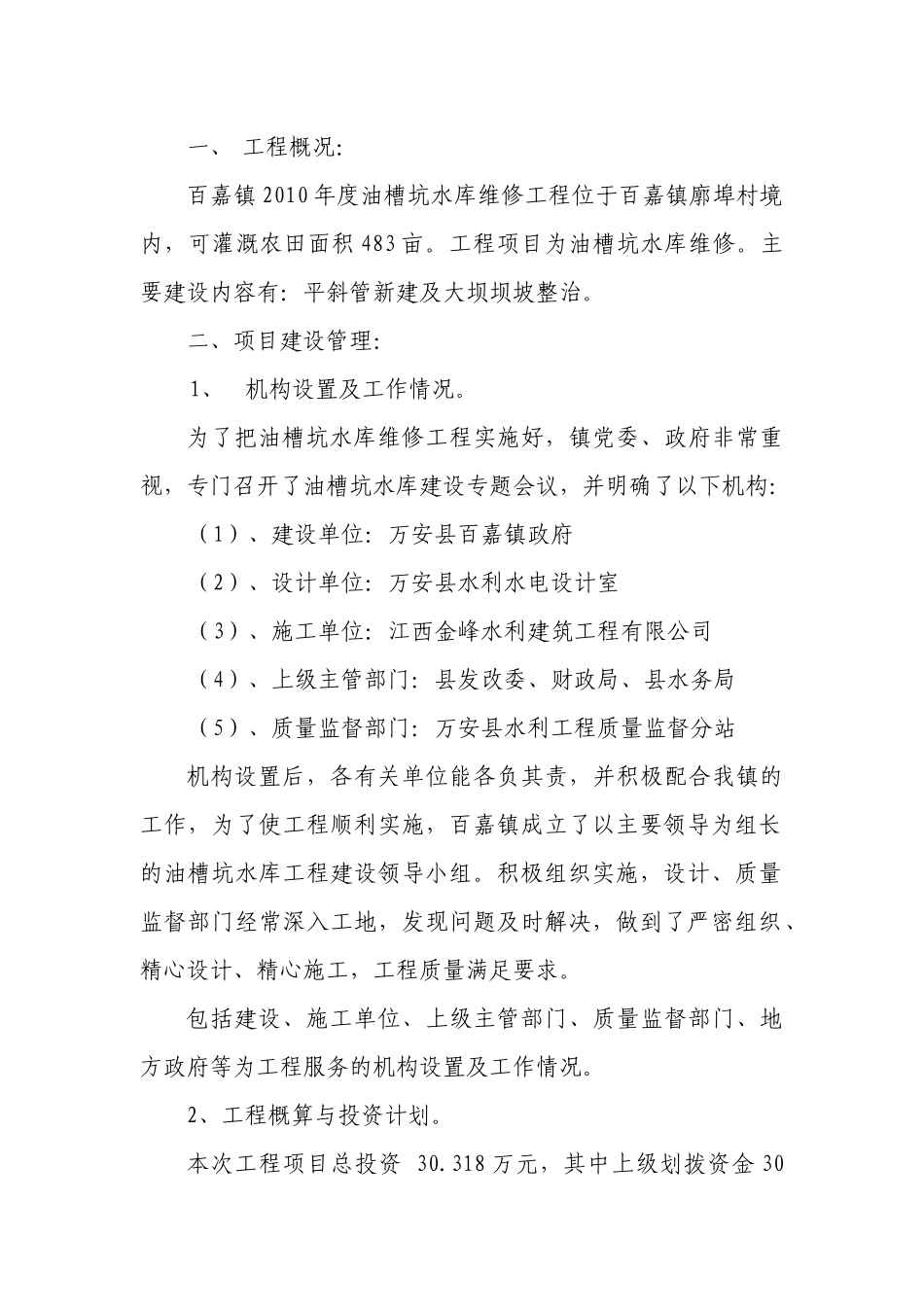

关于百嘉镇油槽坑水库维修工程申请竣工验收的报告县发改委:百嘉镇油槽坑水库维修工程在百嘉镇政府和贵单位的大力支持下,按照万安县水利水电设计室的施工图纸,精心组织工程施工,经多方共同努力,工程已全面完工,各项资料已整理完毕,工程运行状态良好,为此我们认为该工程已具备验收条件,呈请贵单位组织验收。上述报告妥否,请批复百嘉镇人民政府 二 0 一一年四月三十日万安县 百嘉镇 油槽坑水库维修工程竣工验收报告百嘉镇人民政府二 0 一 0 年四月百嘉镇油槽坑水库维修工程竣工验收报告一、 工程概况:百嘉镇 2010 年度油槽坑水库维修工程位于百嘉镇廓埠村境内,可灌溉农田面积 483 亩。工程项目为油槽坑水库维修。主要建设内容有:平斜管新建及大坝坝坡整治。二、项目建设管理:1、机构设置及工作情况。为了把油槽坑水库维修工程实施好,镇党委、政府非常重视,专门召开了油槽坑水库建设专题会议,并明确了以下机构:(1)、建设单位:万安县百嘉镇政府(2)、设计单位:万安县水利水电设计室(3)、施工单位:江西金峰水利建筑工程有限公司(4)、上级主管部门:县发改委、财政局、县水务局(5)、质量监督部门:万安县水利工程质量监督分站机构设置后,各有关单位能各负其责,并积极配合我镇的工作,为了使工程顺利实施,百嘉镇成立了以主要领导为组长的油槽坑水库工程建设领导小组。积极组织实施,设计、质量监督部门经常深入工地,发现问题及时解决,做到了严密组织、精心设计、精心施工,工程质量满足要求。包括建设、施工单位、上级主管部门、质量监督部门、地方政府等为工程服务的机构设置及工作情况。2、工程概算与投资计划。本次工程项目总投资 30.318 万元,其中上级划拨资金 30万元,工程投资在批准的概算之内。3、材料及设备供应。我镇油槽坑水库工程建设项目的工程材料采取统一采购的方式购买,购买时要求经销商提供设备招投标文件(见附件),从目前使用情况来看,各种材料满足设计要求。4、价款结算与资金筹措。本项目资金筹措已经到位,竣工时无工程款拖欠情况。三、工程质量1、工程质量管理体系为有效保证本项目的工程质量,采取了政府监督(县水利工程质量监督分站)、法人负责(百嘉镇政府)、承包商保证(专业施工队伍)的工程质量管理体系。2、主要工程质量控制标准及结果本项目主要建设内容:大坝坝坡整治加固、平斜管新建等其中平斜管新建由专业施工队伍完成,大坝加高加宽由专业机械施工完成。工...
