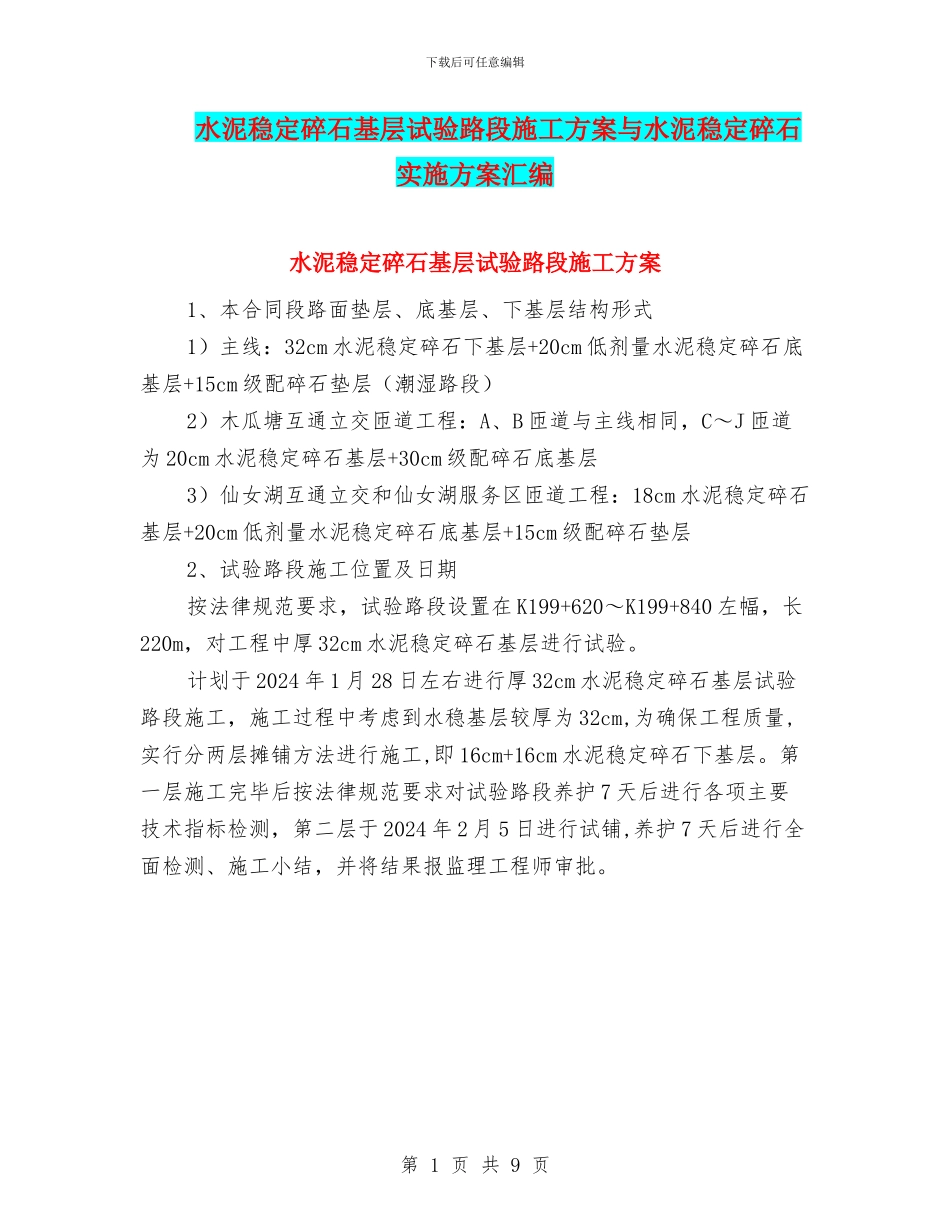

下载后可任意编辑水泥稳定碎石基层试验路段施工方案与水泥稳定碎石实施方案汇编水泥稳定碎石基层试验路段施工方案1、本合同段路面垫层、底基层、下基层结构形式1)主线:32cm 水泥稳定碎石下基层+20cm 低剂量水泥稳定碎石底基层+15cm 级配碎石垫层(潮湿路段)2)木瓜塘互通立交匝道工程:A、B 匝道与主线相同,C~J 匝道为 20cm 水泥稳定碎石基层+30cm 级配碎石底基层3)仙女湖互通立交和仙女湖服务区匝道工程:18cm 水泥稳定碎石基层+20cm 低剂量水泥稳定碎石底基层+15cm 级配碎石垫层2、试验路段施工位置及日期按法律规范要求,试验路段设置在 K199+620~K199+840 左幅,长220m,对工程中厚 32cm 水泥稳定碎石基层进行试验
计划于 2024 年 1 月 28 日左右进行厚 32cm 水泥稳定碎石基层试验路段施工,施工过程中考虑到水稳基层较厚为 32cm,为确保工程质量,实行分两层摊铺方法进行施工,即 16cm+16cm 水泥稳定碎石下基层
第一层施工完毕后按法律规范要求对试验路段养护 7 天后进行各项主要技术指标检测,第二层于 2024 年 2 月 5 日进行试铺,养护 7 天后进行全面检测、施工小结,并将结果报监理工程师审批

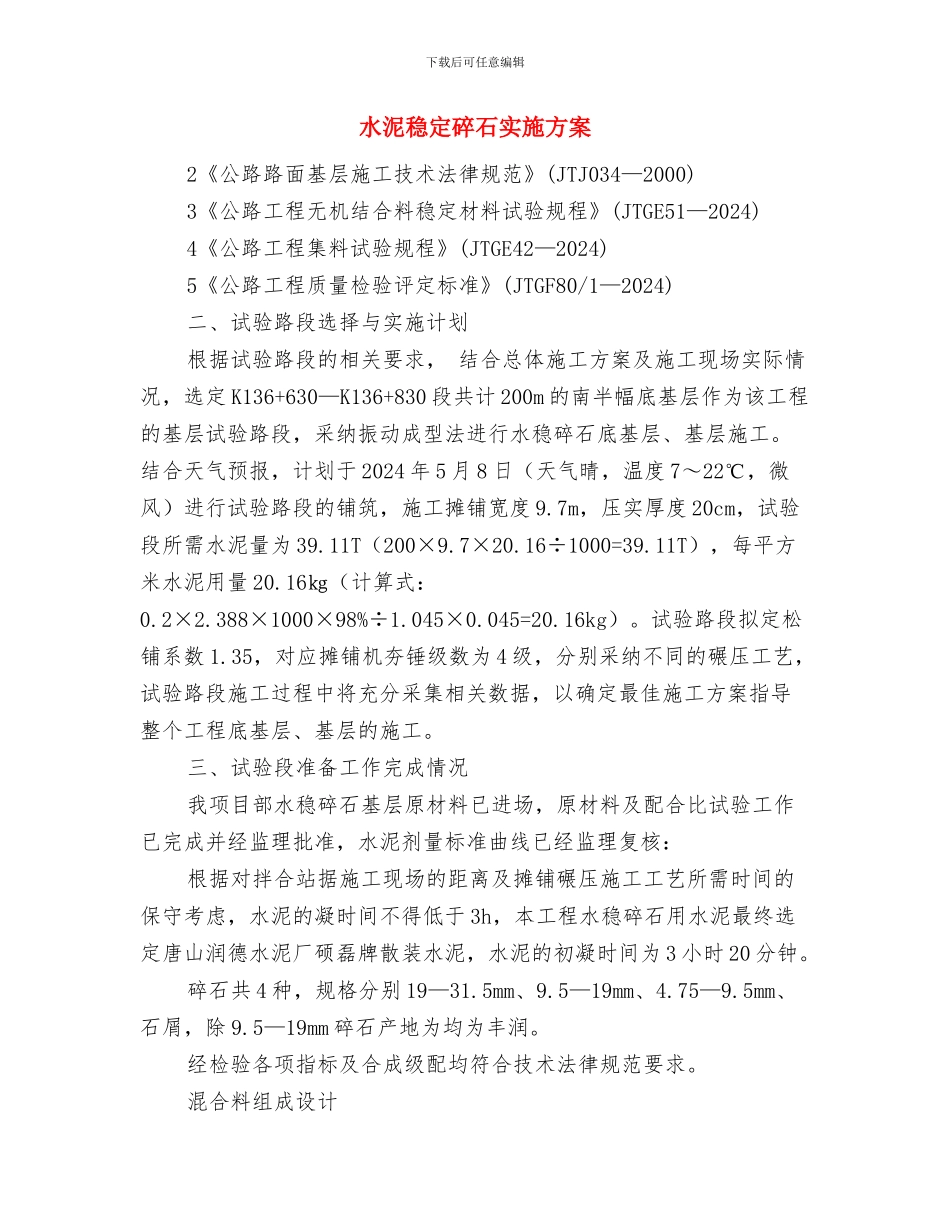

第 1 页 共 9 页下载后可任意编辑水泥稳定碎石实施方案2《公路路面基层施工技术法律规范》(JTJ034—2000)3《公路工程无机结合料稳定材料试验规程》(JTGE51—2024)4《公路工程集料试验规程》(JTGE42—2024)5《公路工程质量检验评定标准》(JTGF80/1—2024)二、试验路段选择与实施计划根据试验路段的相关要求, 结合总体施工方案及施工现场实际情况,选定 K136+630—K136+830 段共计 200m 的南半幅底基层作为该工程的基层试验路段,采纳振动成型法进行水稳碎石底基层、基
