采 砂 施 工 方 案 施 工 组 织 设 计 方 案

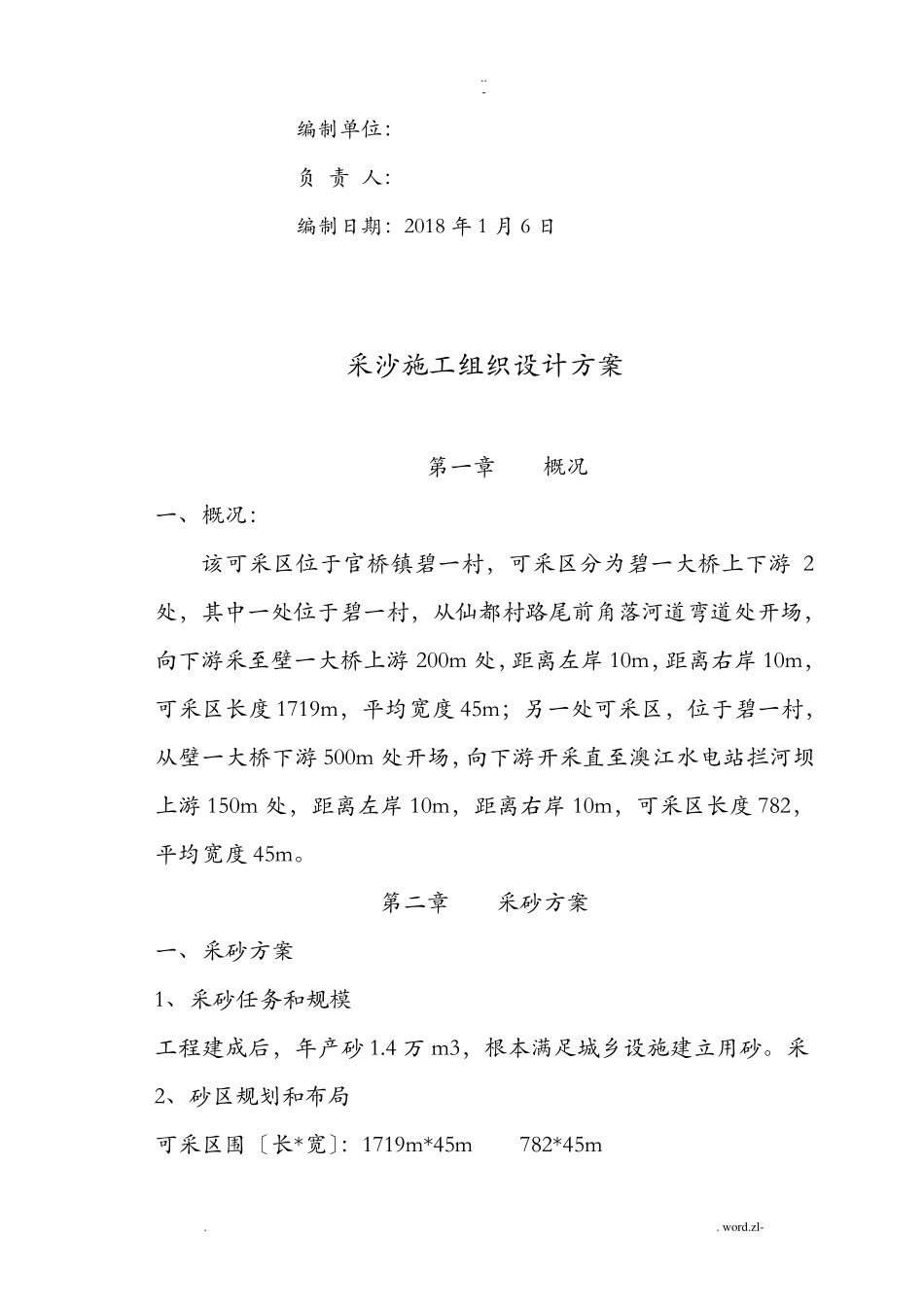

zl- 编制单位: 负 责 人: 编制日期:2018 年 1 月 6 日 采沙施工组织设计方案 第一章 概况 一、概况: 该可采区位于官桥镇碧一村,可采区分为碧一大桥上下游 2处,其中一处位于碧一村,从仙都村路尾前角落河道弯道处开场,向下游采至壁一大桥上游 200m 处,距离左岸 10m,距离右岸 10m,可采区长度 1719m,平均宽度 45m;另一处可采区,位于碧一村,从壁一大桥下游 500m 处开场,向下游开采直至澳江水电站拦河坝上游 150m 处,距离左岸 10m,距离右岸 10m,可采区长度 782,平均宽度 45m
第二章 采砂方案 一、采砂方案 1、采砂任务和规模 工程建成后,年产砂 1
4 万 m3,根本满足城乡设施建立用砂
采2、砂区规划和布局 可采区围〔长*宽〕:1719m*45m 782*45m

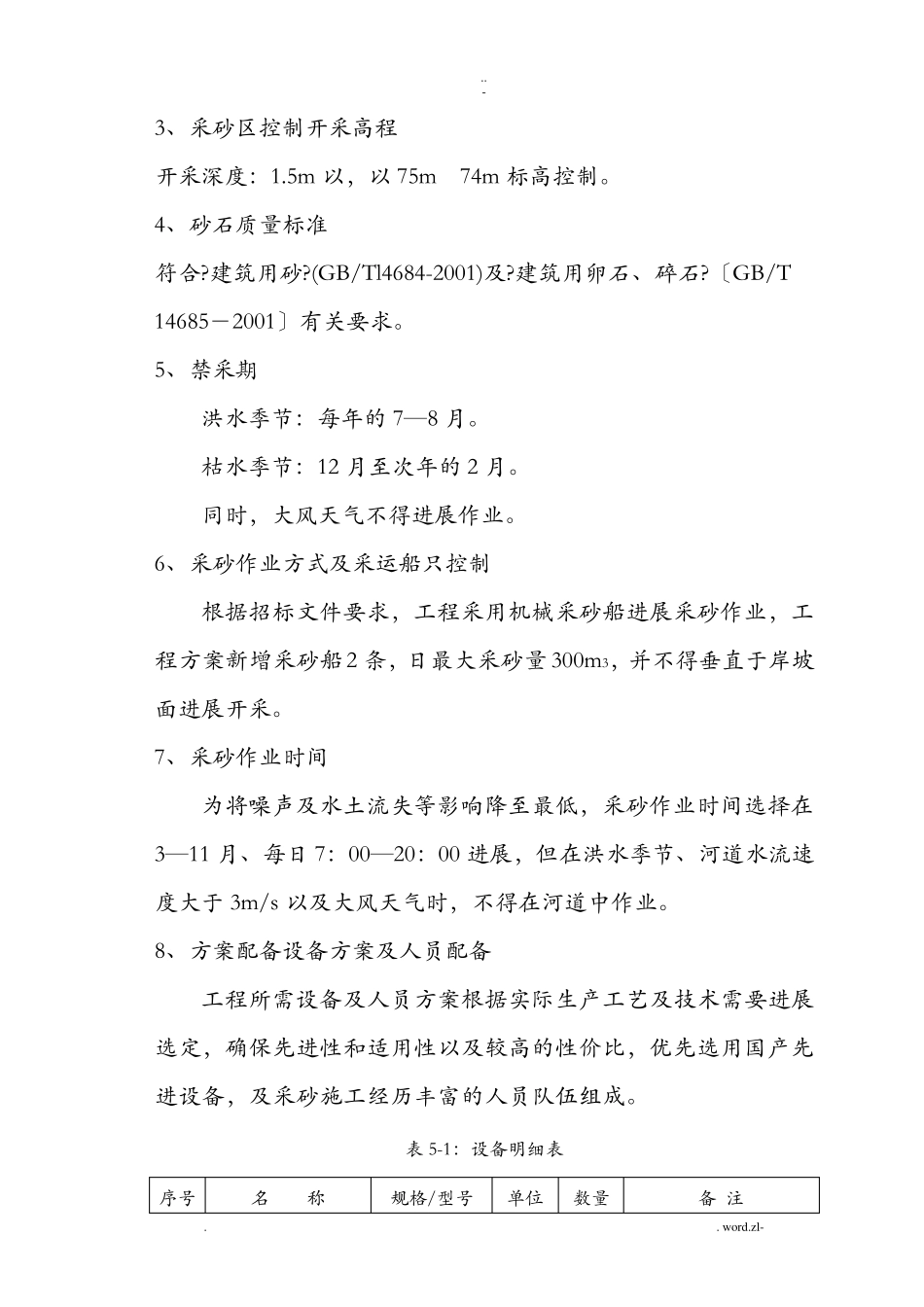

zl- 3、采砂区控制开采高程 开采深度:1
5m 以,以 75m 74m 标高控制
4、砂石质量标准 符合
(GB/Tl4684-2001)及
建筑用卵石、碎石
〔GB/T 14685-2001〕有关要求
5、禁采期 洪水季节:每年的 7—8 月
枯水季节:12 月至次年的 2 月
同时,大风天气不得进展作业
6、采砂作业方式及采运船只控制 根据招标文件要求,工程采用机械采砂船进展采砂作业,工程方案新增采砂船 2 条,日最大采砂量 300m3,并不得垂直于岸坡面进展开采
7、采砂作业时间 为将噪声及水土流失等影响降至最低,采砂作业时间选择在3—11 月、每日 7:00—20:00 进展,但在洪水季节、河道水流速度大于 3m/s 以及大风天气时,不得在河道中作业
8、方案配备设备方案及人员配备 工
