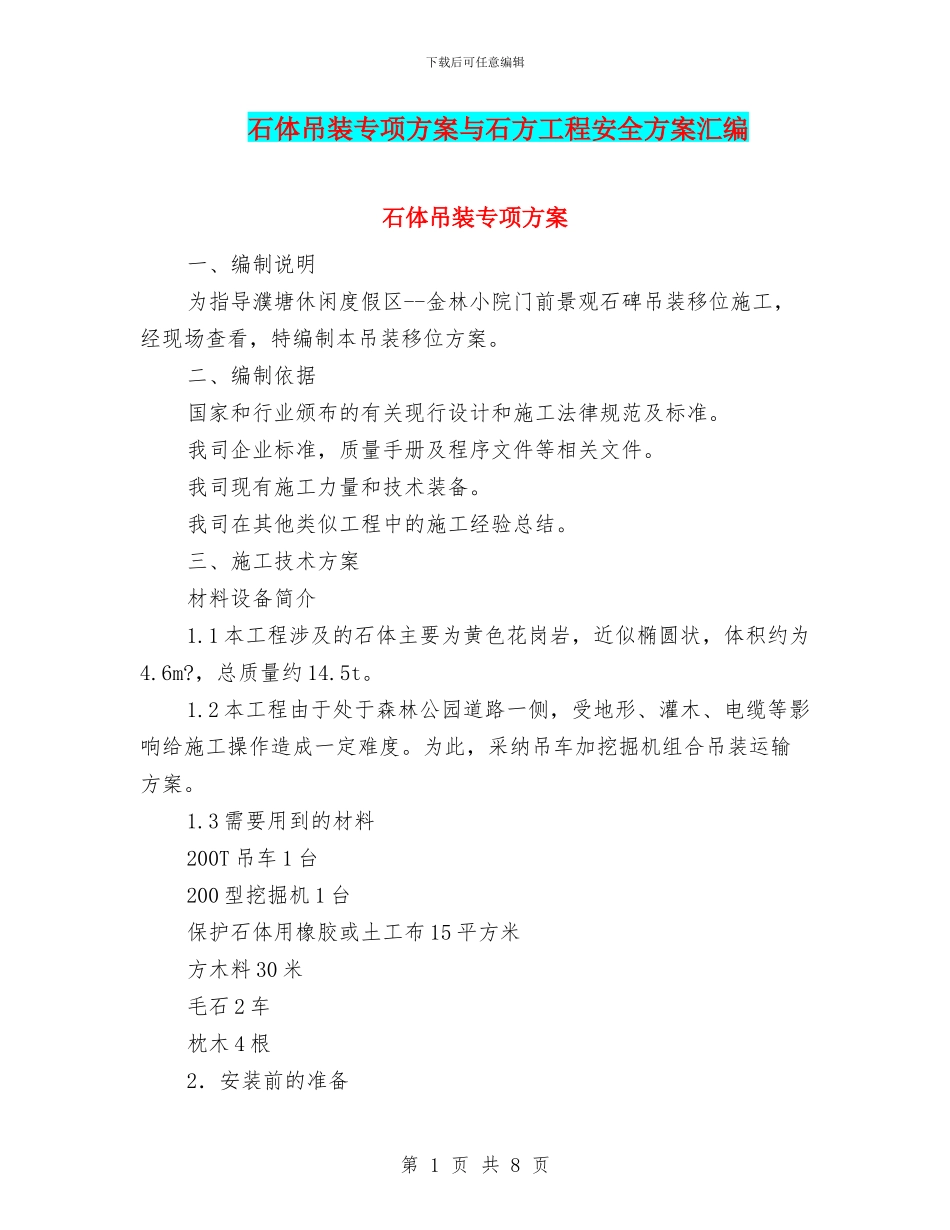

下载后可任意编辑石体吊装专项方案与石方工程安全方案汇编石体吊装专项方案一、编制说明为指导濮塘休闲度假区--金林小院门前景观石碑吊装移位施工,经现场查看,特编制本吊装移位方案
二、编制依据国家和行业颁布的有关现行设计和施工法律规范及标准
我司企业标准,质量手册及程序文件等相关文件
我司现有施工力量和技术装备
我司在其他类似工程中的施工经验总结
三、施工技术方案材料设备简介1
1 本工程涉及的石体主要为黄色花岗岩,近似椭圆状,体积约为4
,总质量约 14
2 本工程由于处于森林公园道路一侧,受地形、灌木、电缆等影响给施工操作造成一定难度
为此,采纳吊车加挖掘机组合吊装运输方案
3 需要用到的材料200T 吊车 1 台200 型挖掘机 1 台保护石体用橡胶或土工布 15 平方米方木料 30 米毛石 2 车枕木 4 根2.安装前的准备第 1 页 共 8 页下载后可任意编辑2

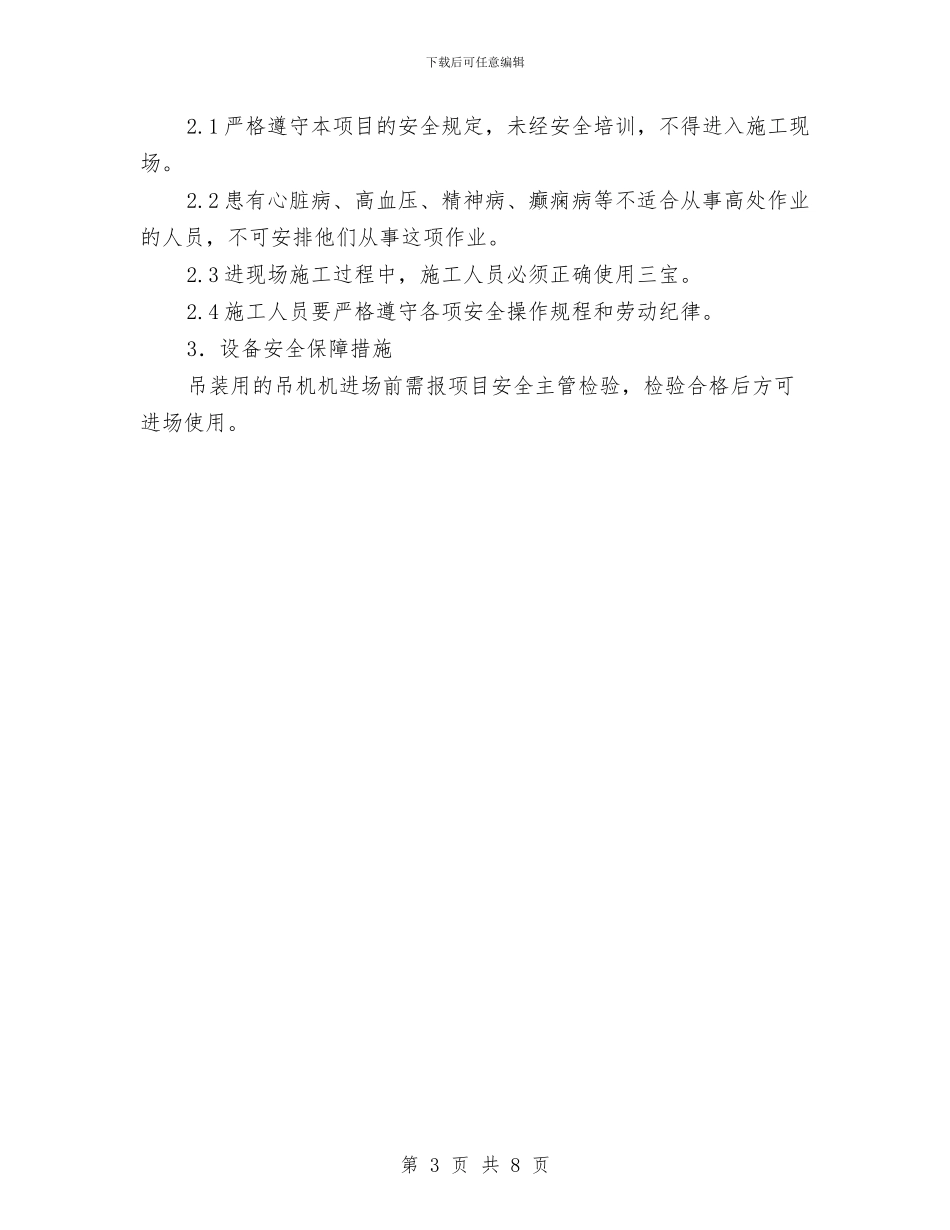

1 施工前需组织管理人员熟悉施工方案,掌握施工技术要领,并对现场安装工人进行安全技术交底,让施工人员也了解质量标准和安全注意事项,掌握每个工序的技术要点
2 对设备进行检查
1 将石体全部用橡胶材料或布体包裹,用放木料制成固定框架进行结构性保护
2 将预放置区域用 200 型挖掘机开挖、去坡度整平,铺垫 400mm厚毛石层,并充分夯实
3 用 200 吨位吊机将石体起吊至受力状态后,用 200 型挖掘机从石体后侧缓慢开挖土层
重复循环直至石体安全脱离地面
4 缓慢旋转吊车臂 15 米,然后安全放置石块于事先准备好的枕木上
吊机重新移位、起吊石体,逐步靠近预放置区域(受地形环境、物体自重、安全因素影响),拟吊车移位 3 次,多次吊运石体移至目标位置
5 石体位置找正,卸除保护材料

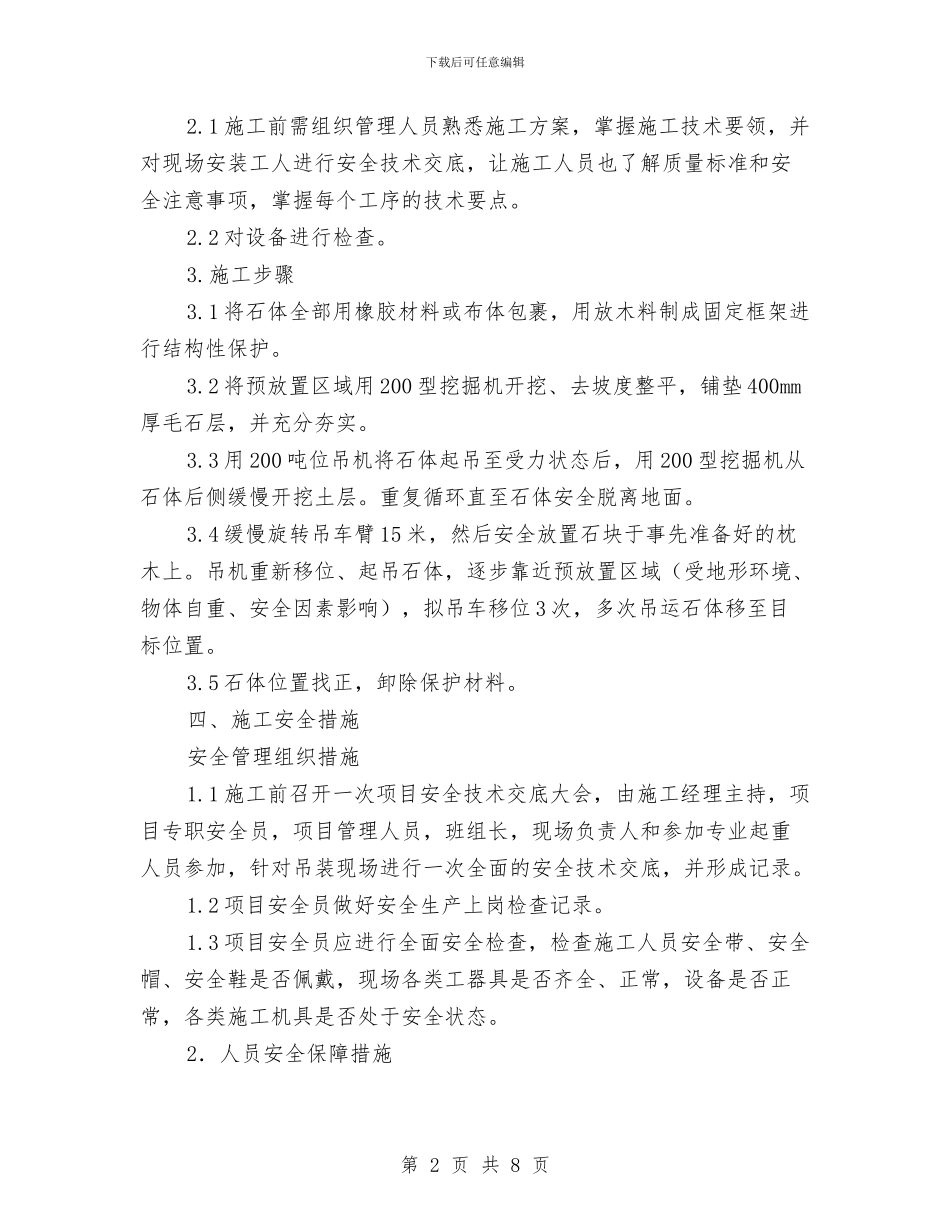

四、施工安全措施安全管理组织措施1
1 施工前召开一次项目安全技术交底大会,由
