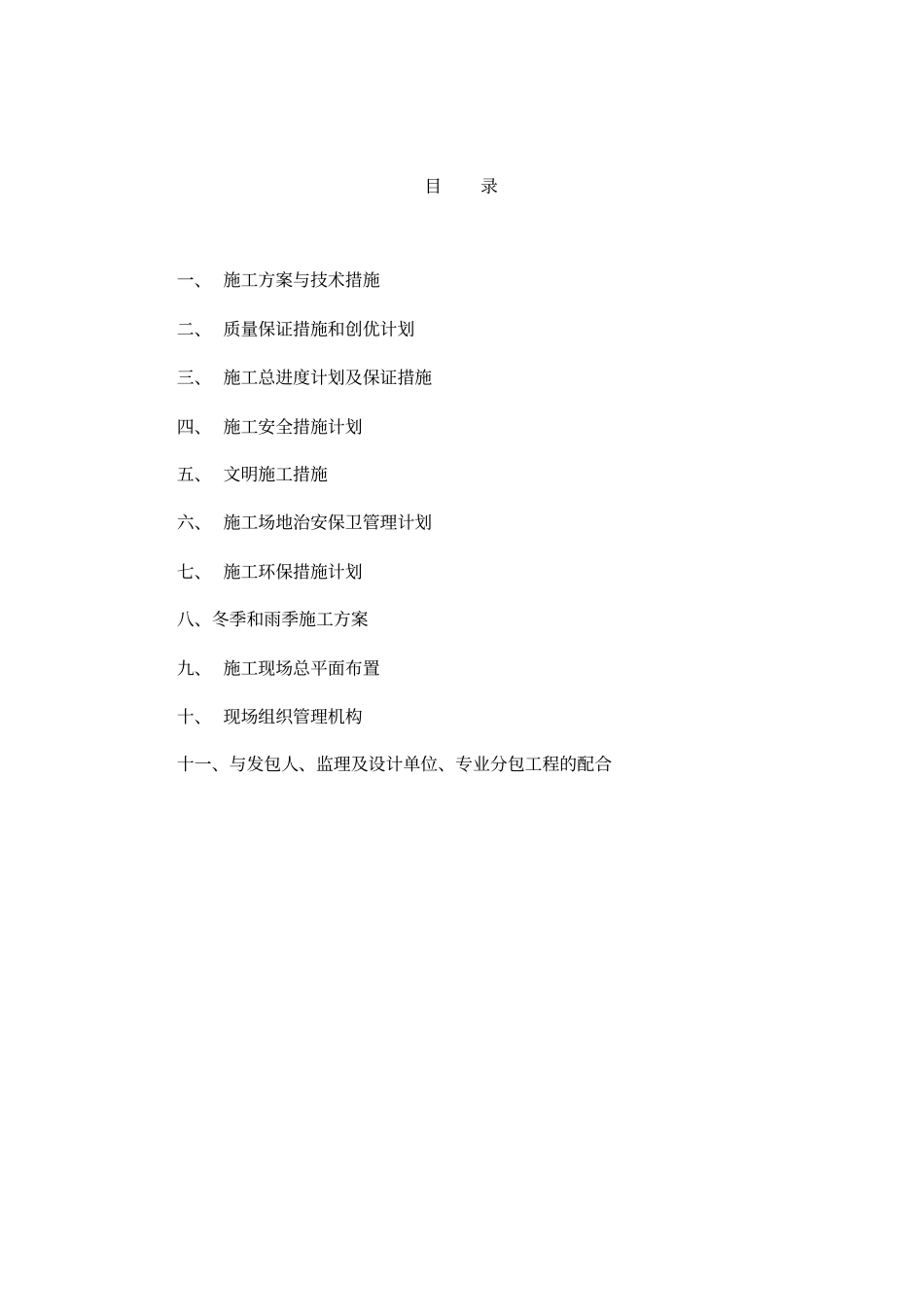

安徽省宁国市高峰崩塌(群)地质遗迹保护项目施工组织设计目录一、 施工方案与技术措施二、 质量保证措施和创优计划三、 施工总进度计划及保证措施四、 施工安全措施计划五、 文明施工措施六、 施工场地治安保卫管理计划七、 施工环保措施计划八、冬季和雨季施工方案九、 施工现场总平面布置十、 现场组织管理机构十一、与发包人、监理及设计单位、专业分包工程的配合1、施工方案与技术措施1

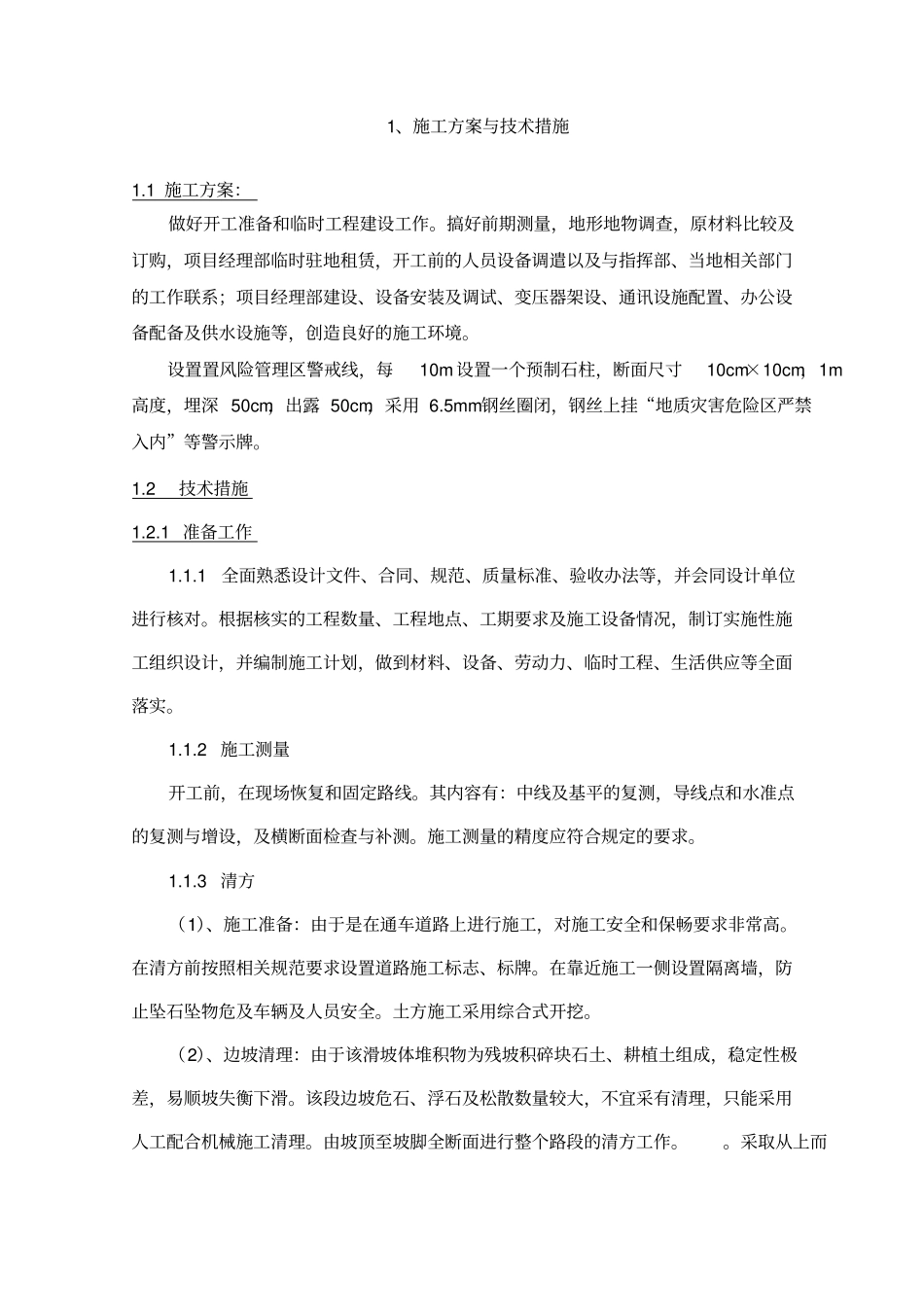

1 施工方案:做好开工准备和临时工程建设工作
搞好前期测量,地形地物调查,原材料比较及订购,项目经理部临时驻地租赁,开工前的人员设备调遣以及与指挥部、当地相关部门的工作联系;项目经理部建设、设备安装及调试、变压器架设、通讯设施配置、办公设备配备及供水设施等,创造良好的施工环境
设置置风险管理区警戒线,每10m 设置一个预制石柱,断面尺寸10cm×10cm,1m高度,埋深 50cm,出露 50cm,采用 6
5mm钢丝圈闭,钢丝上挂“地质灾害危险区严禁入内”等警示牌
2 技术措施1
1 准备工作1
1全面熟悉设计文件、合同、规范、质量标准、验收办法等,并会同设计单位进行核对
根据核实的工程数量、工程地点、工期要求及施工设备情况,制订实施性施工组织设计,并编制施工计划,做到材料、设备、劳动力、临时工程、生活供应等全面落实
2 施工测量开工前,在现场恢复和固定路线
其内容有:中线及基平的复测,导线点和水准点的复测与增设,及横断面检查与补测
施工测量的精度应符合规定的要求
3 清方(1)、施工准备:由于是在通车道路上进行施工,对施工安全和保畅要求非常高
在清方前按照相关规范要求设置道路施工标志、标牌
在靠近施工一侧设置隔离墙,防止坠石坠物危及车辆及人员安全
土方施工采用综合式开挖
(2)、边坡清理:由于该滑坡体堆积物为残坡积碎块石土、耕植土组成,稳定性极差,易顺坡失衡下滑
该段边坡危石
