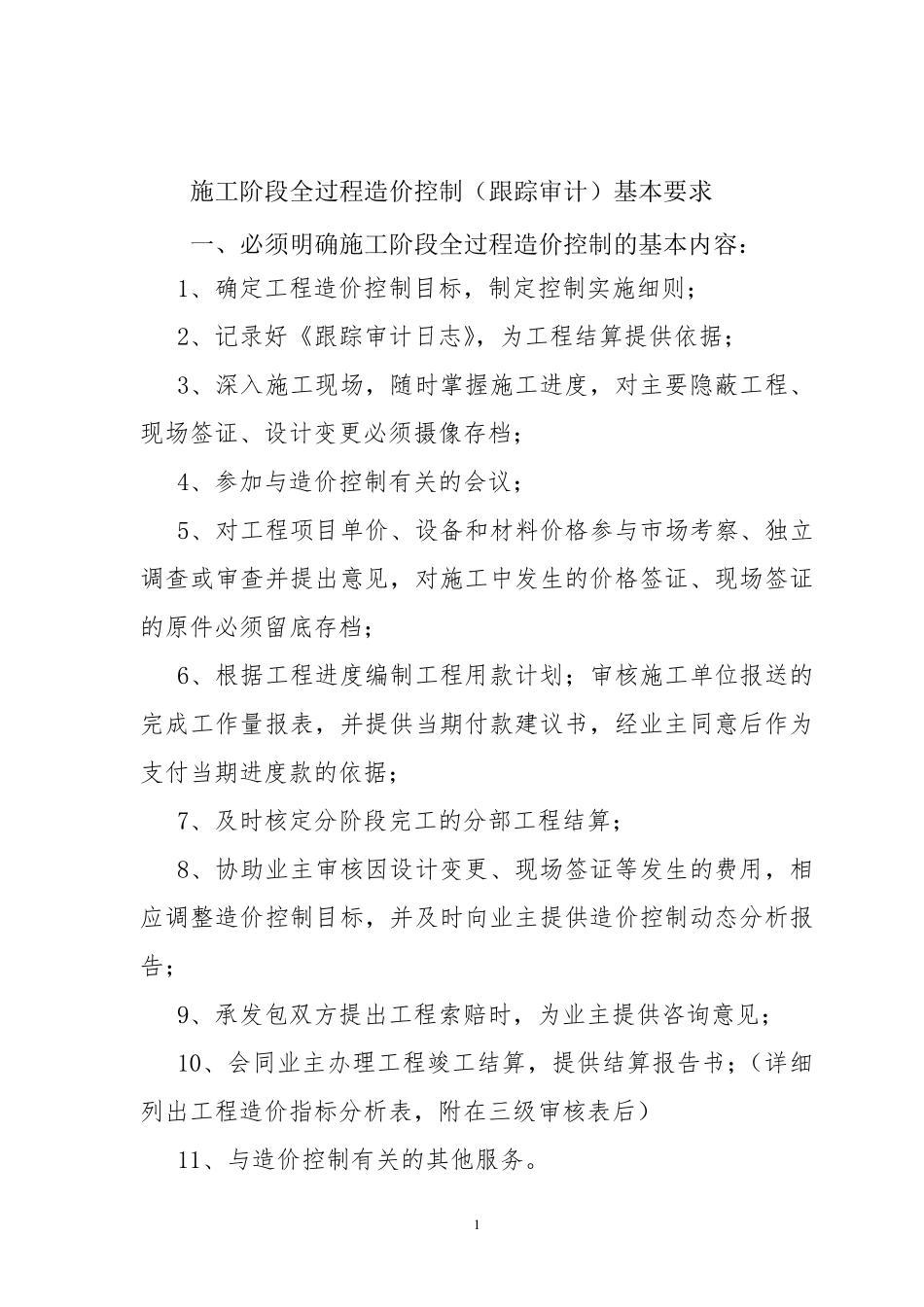

施工阶段全过程造价控制(跟踪审计) 工 作 基 本 要 求 神通工程造价事务所有限公司 二O 一四年十一月八日 1 施工阶段全过程造价控制(跟踪审计)基本要求 一、必须明确施工阶段全过程造价控制的基本内容: 1、确定工程造价控制目标,制定控制实施细则; 2、记录好《跟踪审计日志》,为工程结算提供依据; 3、深入施工现场,随时掌握施工进度,对主要隐蔽工程、现场签证、设计变更必须摄像存档; 4、参加与造价控制有关的会议; 5、对工程项目单价、设备和材料价格参与市场考察、独立调查或审查并提出意见,对施工中发生的价格签证、现场签证的原件必须留底存档; 6、根据工程进度编制工程用款计划;审核施工单位报送的完成工作量报表,并提供当期付款建议书,经业主同意后作为支付当期进度款的依据; 7、及时核定分阶段完工的分部工程结算; 8、协助业主审核因设计变更、现场签证等发生的费用,相应调整造价控制目标,并及时向业主提供造价控制动态分析报告; 9、承发包双方提出工程索赔时,为业主提供咨询意见; 10、会同业主办理工程竣工结算,提供结算报告书;(详细列出工程造价指标分析表,附在三级审核表后) 11、与造价控制有关的其他服务 。 2 二、对现场跟踪人员的基本要求及考核内容 (一)跟踪审计的指导思想 坚持公平、公正和诚信的原则,在工作中树立服务意识,维护相关单位的合法权益,树立以工程造价管理为核心的项目管理理念,在建设项目实施的不同阶段,对工程造价进行控制与分析,力求建设项目在经济合理的前提下技术先进。 (二)跟踪审计前期工作 1、项目接洽后至进驻工地现场前期(要求半个月以内)尽快熟悉跟踪工程的实际情况,收集该工程的施工图纸(含图纸会审资料)、招标文件及答疑文件、中标企业的技术标书和商务标书、施工合同、标底或工程预算价(如果没有标底或预算价,进现场一周内向公司汇报由公司决定是否编制该工程的施工图预算)等该工程相关的经济性文件作为该工程的一手档案资料,通过熟悉资料了解跟踪项目的基本情况(如:结构形式、面积、投资规模、结算方式等)。 2、了解该项目的相关单位并 主 动 沟 通,明 确 委 托 单位、建设单位对该项目的具 体 要求,为以后工作中的协 调 、沟 通打 好基础 。 3、进驻现场一月内编制该工程的跟踪审计 方案,跟踪审计 方案中必 须 说 明 的问 题 如下: (1)工程概 况(名 称 、地址 、面积、结构...
