鞍钢凌钢朝阳100 万 t/a 焦化项目煤气净化及公辅设施安装工程 1 福建省工业设备安装有限公司 fUJIAN INDUSTRIAL EQUPMENT INSTALLATION CO
,LTD 鞍钢凌钢朝阳100 万 t/a 焦化项目煤气净化及公辅设施安装工程 12CrMoV 焊 接 及 热 处 理 施 工 方 案 编 制: 审 核: 批 准: 日 期: 鞍钢凌钢朝阳100 万t/a 焦化项目煤气净化及公辅设施安装工程 2 福建省工业设备安装有限公司 fUJIAN INDUSTRIAL EQUPMENT INSTALLATION CO

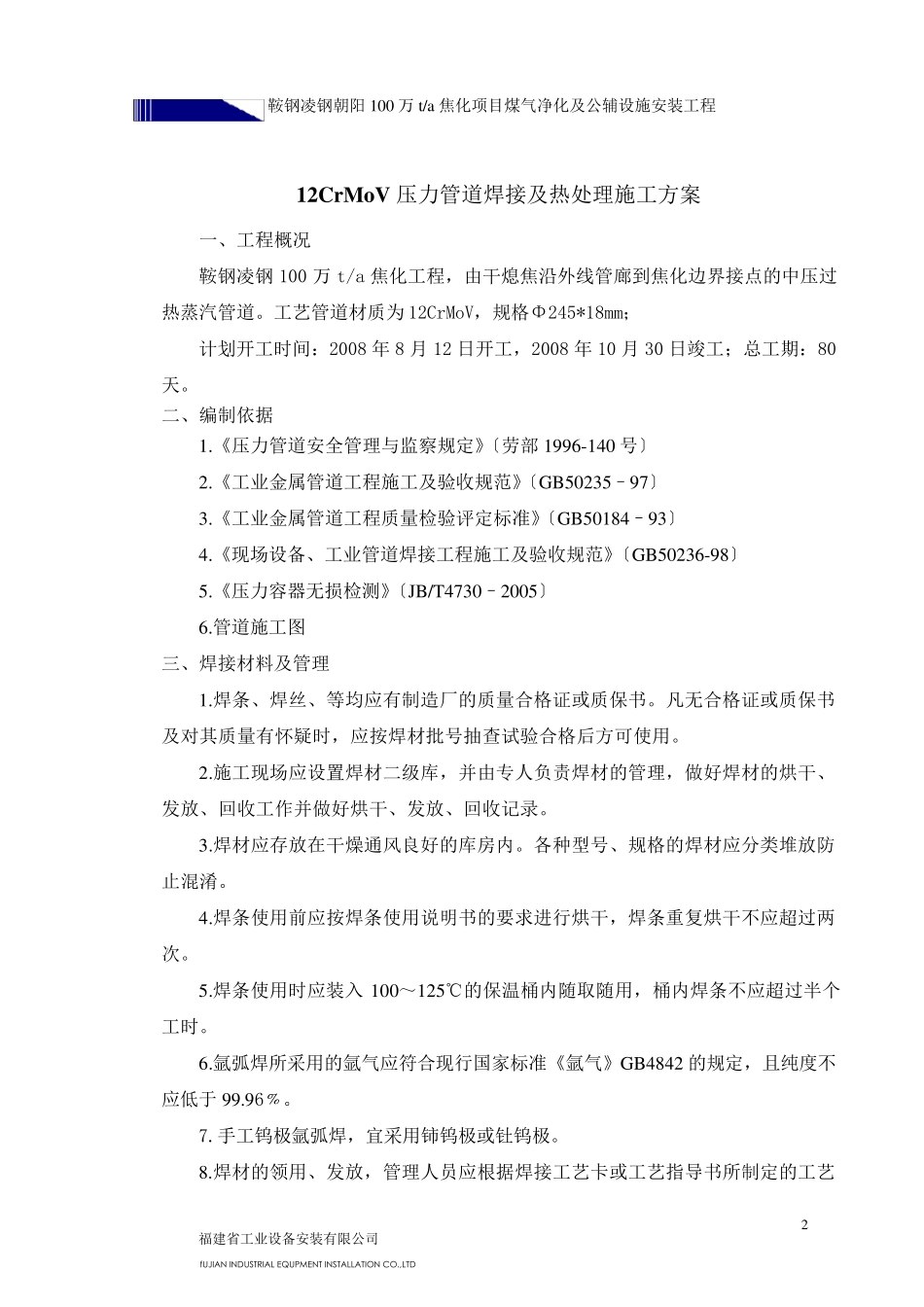

,LTD 12CrMoV 压力管道焊接及热处理施工方案 一、工程概况 鞍钢凌钢100 万t/a 焦化工程,由干熄焦沿外线管廊到焦化边界接点的中压过热蒸汽管道
工艺管道材质为12CrMoV,规格Φ245*18mm; 计划开工时间:2008 年 8 月 12 日开工,2008 年 10 月 30 日竣工;总工期:80天
二、编制依据 1
《压力管道安全管理与监察规定》〔劳部 1996-140 号〕 2
《工业金属管道工程施工及验收规范》〔GB50235–97〕 3
《工业金属管道工程质量检验评定标准》〔GB50184–93〕 4
《现场设备、工业管道焊接工程施工及验收规范》〔GB50236-98〕 5
《压力容器无损检测》〔JB/T4730–2005〕 6
管道施工图 三、焊接材料及管理 1
焊条、焊丝、等均应有制造厂的质量合格证或质保书
凡无合格证或质保书及对其质量有怀疑时,应按焊材批号抽查试验合格后方可使用
施工现场应设置焊材二级库,并由专人负责焊材的管理,做好焊材的烘干、发放 、回 收工作 并做好烘干、发放 、回 收记 录
焊材应存 放 在 干燥 通 风 良 好的库房 内

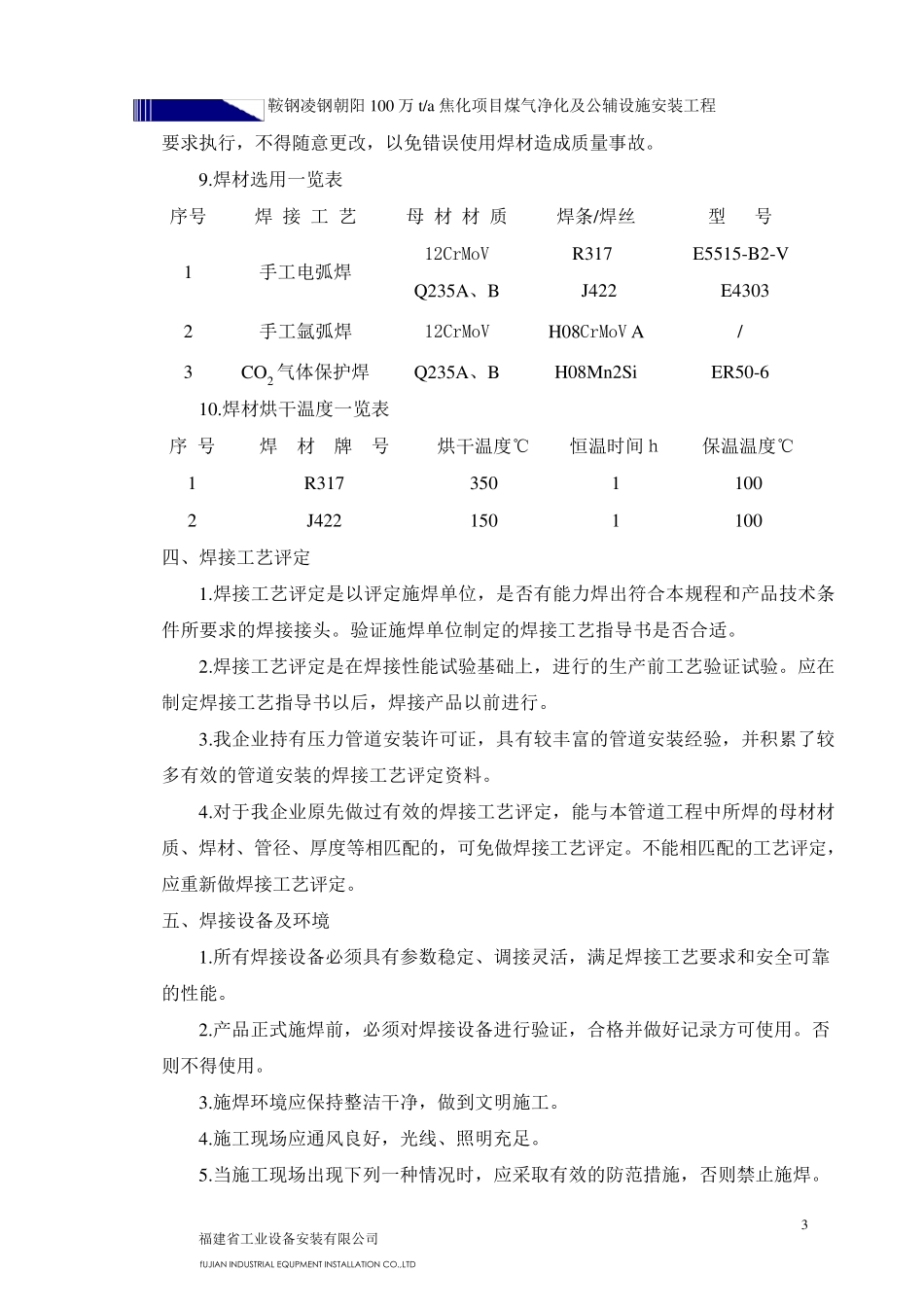

各 种 型 号、规格的焊材应分 类 堆 放 防止
