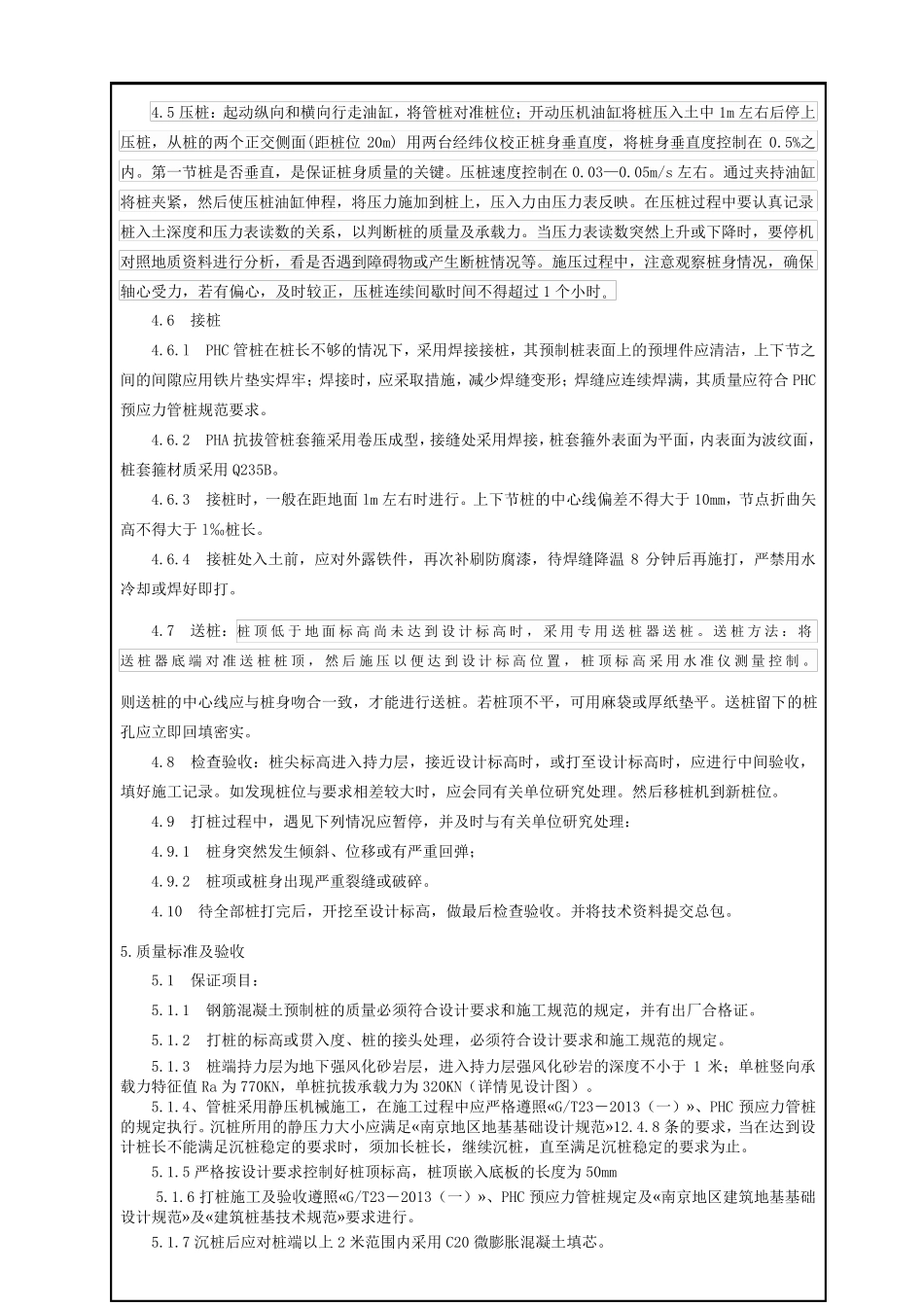

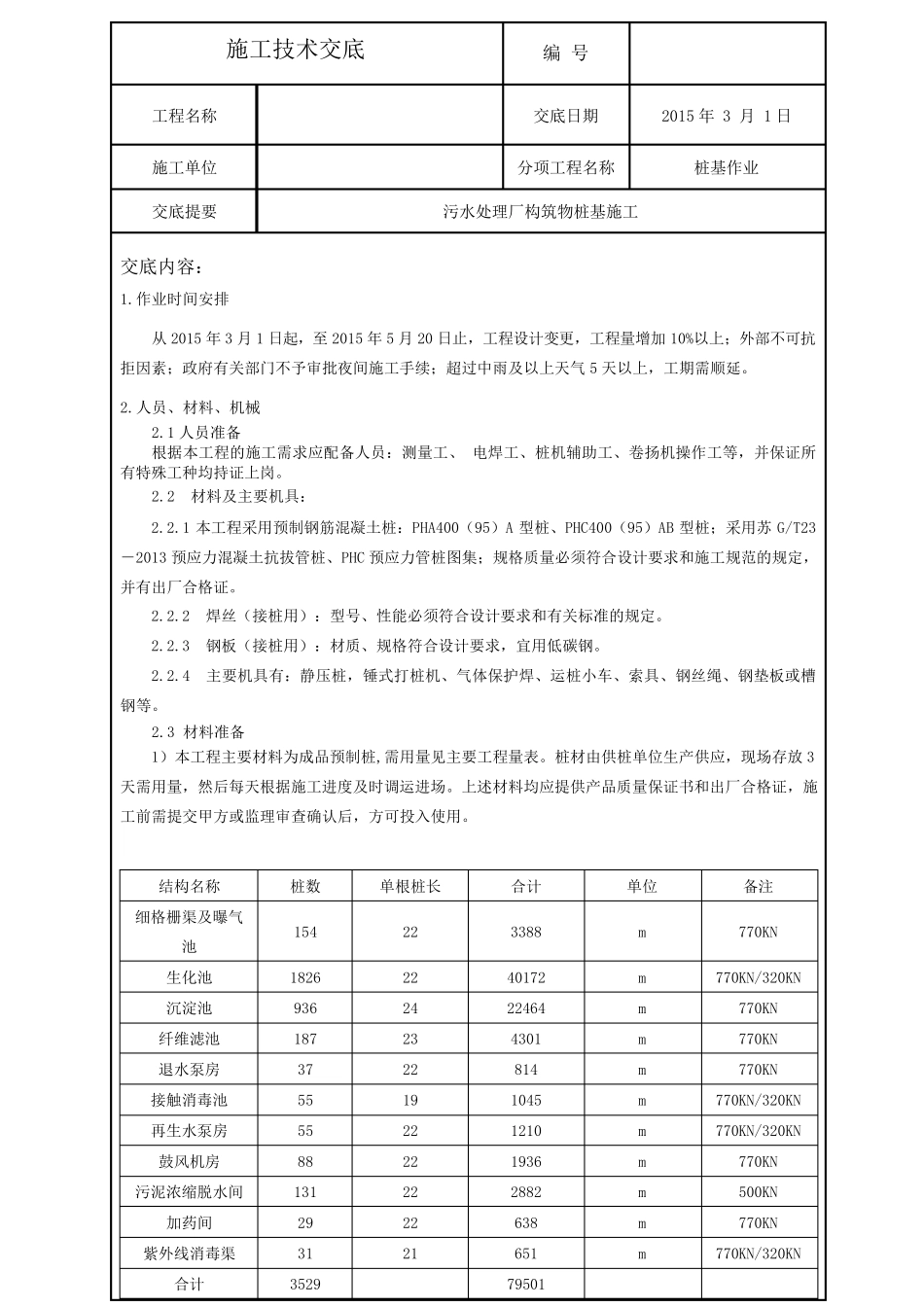

施工技术交底 编 号 工程名称 交底日期 2015 年 3 月 1 日 施工单位 分项工程名称 桩基作业 交底提要 污水处理厂构筑物桩基施工 交底内容: 1.作业时间安排 从2015 年3 月1 日起,至2015 年5 月20 日止,工程设计变更,工程量增加10%以上;外部不可抗拒因素;政府有关部门不予审批夜间施工手续;超过中雨及以上天气5 天以上,工期需顺延。 2.人员、材料、机械 2.1 人员准备 根据本工程的施工需求应配备人员:测量工、 电焊工、桩机辅助工、卷扬机操作工等,并保证所有特殊工种均持证上岗。 2.2 材料及主要机具: 2.2.1 本工程采用预制钢筋混凝土桩:PHA400(95)A 型桩、PHC400(95)AB 型桩;采用苏G/T23-2013 预应力混凝土抗拔管桩、PHC 预应力管桩图集;规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。 2.2.2 焊丝(接桩用):型号、性能必须符合设计要求和有关标准的规定。 2.2.3 钢板(接桩用):材质、规格符合设计要求,宜用低碳 钢。 2.2.4 主要机具有:静 压 桩,锤 式 打 桩机、气体 保护 焊、运 桩小 车 、索 具、钢丝绳 、钢垫 板或 槽钢等。 2.3 材料准备 1)本工程主要材料为 成 品 预制桩,需用量见 主要工程量表 。桩材由 供 桩单位生 产 供 应,现 场 存 放 3天需用量,然 后 每 天根据施工进 度 及时调 运 进 场 。上述 材料均应提供 产 品 质量保证书 和出厂合格证,施工前 需提交甲 方 或 监 理审查 确 认 后 ,方 可投 入 使 用。 结 构名称 桩数 单根桩长 合计 单位 备注 细 格栅 渠 及曝 气池 154 22 3388 m 770KN 生 化 池 1826 22 40172 m 770KN/320KN 沉 淀 池 936 24 22464 m 770KN 纤 维 滤 池 187 23 4301 m 770KN 退 水泵 房 37 22 814 m 770KN 接触 消 毒 池 55 19 1045 m 770KN/320KN 再 生 水泵 房 55 22 1210 m 770KN/320KN 鼓 风 机房 88 22 1936 m 770KN 污泥 浓 缩 脱 水间 131 22 2882 m 500KN 加药 间 29 22 638 m 770KN 紫 外线 消 毒 渠 31 21 651 m 770KN/320KN 合计 3529 79501 2) 钢 筋 砼 预 制 桩 达 到 设 计 强 度 的 100%才 能 压 桩 。 3) 焊 接 法 接 桩 时 使 用 的 焊 条 标 号 、 性 能 必 须 符 合 设 ...
