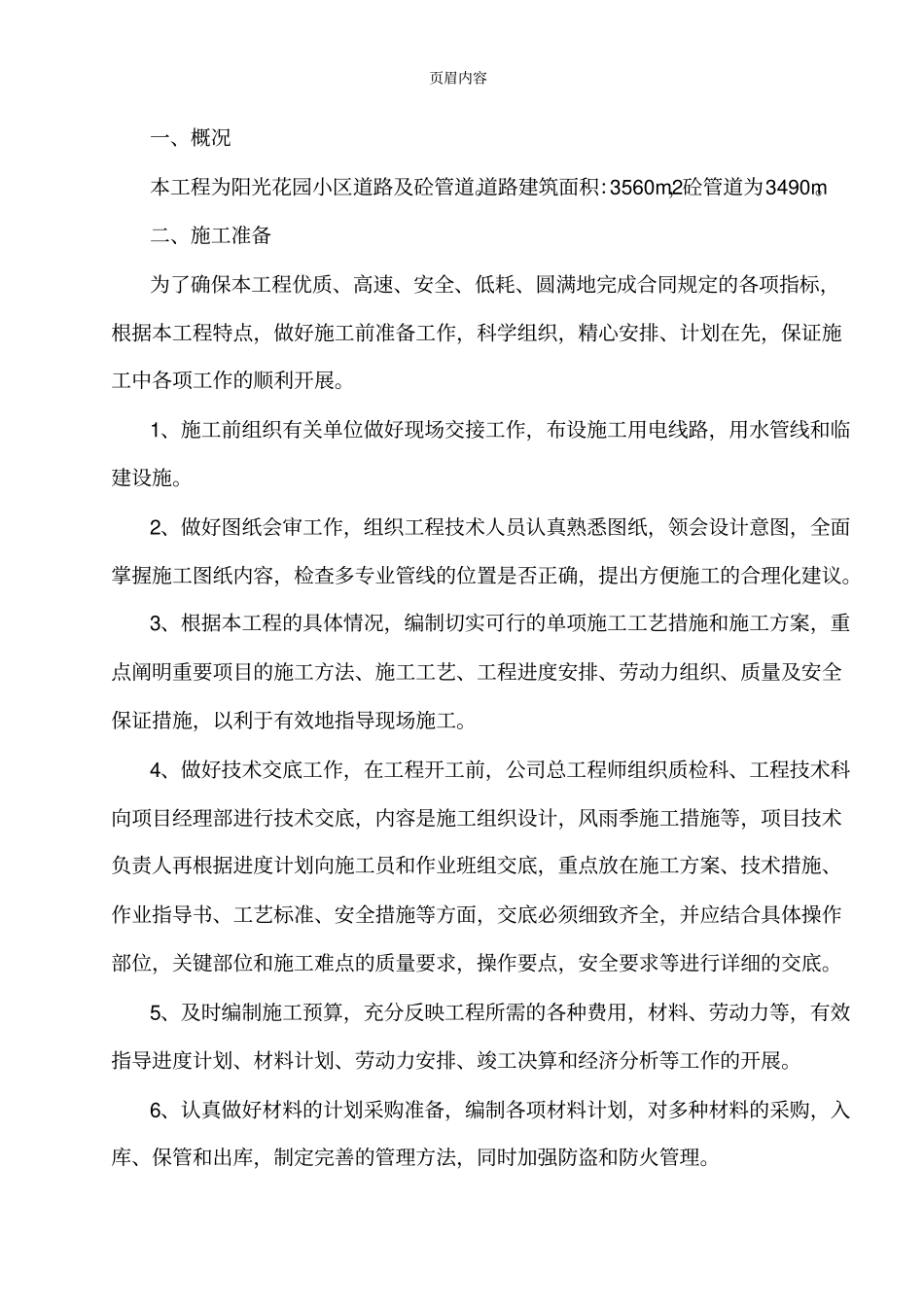

页眉内容一、概况本工程为阳光花园小区道路及砼管道。道路建筑面积:3560m2,砼管道为3490m。二、施工准备为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位置是否正确,提出方便施工的合理化建议。3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。5、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。6、认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。页眉内容三、项目管理机构根据工程规模和特点,公司组建市政工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成,项目组织机构如下图。? ? 项目经理部组织系统四、具体施工方案本工程道路含人行道和小区行车道,施工时分两个阶段完成,前期进场后施工道路排水和行车道路基,土建构筑物主体完成后分区进行道路面层施工,竣工前完成人行道板铺设。(一)、施工程序:道路部分:测量放样→地面清表→路基填筑(含软基处理)→(下水道施工)→8%灰土路基施工(养生)→二灰结石基层→(养生)→砼路面→侧石安砌→灌缝下水道及污水管道:沟槽开挖→砼基础→安管(井座砌筑)→管座砼→(闭水试验)沟槽回填。(二)、路基土方施工1、施工测量:根据导线控制网及控制点高程,复测路基断面,并测设路基中桩...
