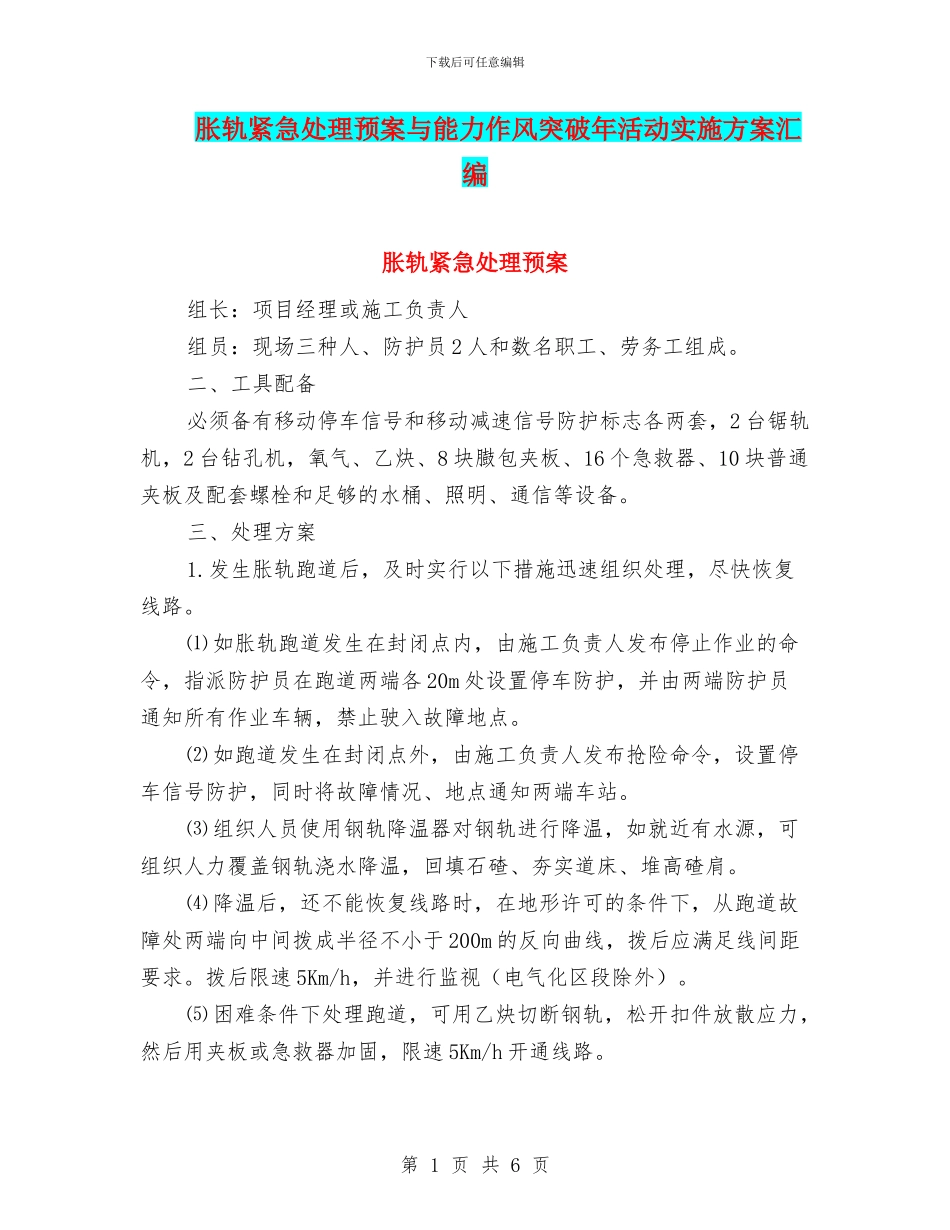

下载后可任意编辑胀轨紧急处理预案与能力作风突破年活动实施方案汇编胀轨紧急处理预案组长:项目经理或施工负责人组员:现场三种人、防护员 2 人和数名职工、劳务工组成
二、工具配备必须备有移动停车信号和移动减速信号防护标志各两套,2 台锯轨机,2 台钻孔机,氧气、乙炔、8 块臌包夹板、16 个急救器、10 块普通夹板及配套螺栓和足够的水桶、照明、通信等设备
三、处理方案1
发生胀轨跑道后,及时实行以下措施迅速组织处理,尽快恢复线路
⑴ 如胀轨跑道发生在封闭点内,由施工负责人发布停止作业的命令,指派防护员在跑道两端各 20m 处设置停车防护,并由两端防护员通知所有作业车辆,禁止驶入故障地点
⑵ 如跑道发生在封闭点外,由施工负责人发布抢险命令,设置停车信号防护,同时将故障情况、地点通知两端车站
⑶ 组织人员使用钢轨降温器对钢轨进行降温,如就近有水源,可组织人力覆盖钢轨浇水降温,回填石碴、夯实道床、堆高碴肩
⑷ 降温后,还不能恢复线路时,在地形许可的条件下,从跑道故障处两端向中间拨成半径不小于 200m 的反向曲线,拨后应满足线间距要求
拨后限速 5Km/h,并进行监视(电气化区段除外)
⑸ 困难条件下处理跑道,可用乙炔切断钢轨,松开扣件放散应力,然后用夹板或急救器加固,限速 5Km/h 开通线路

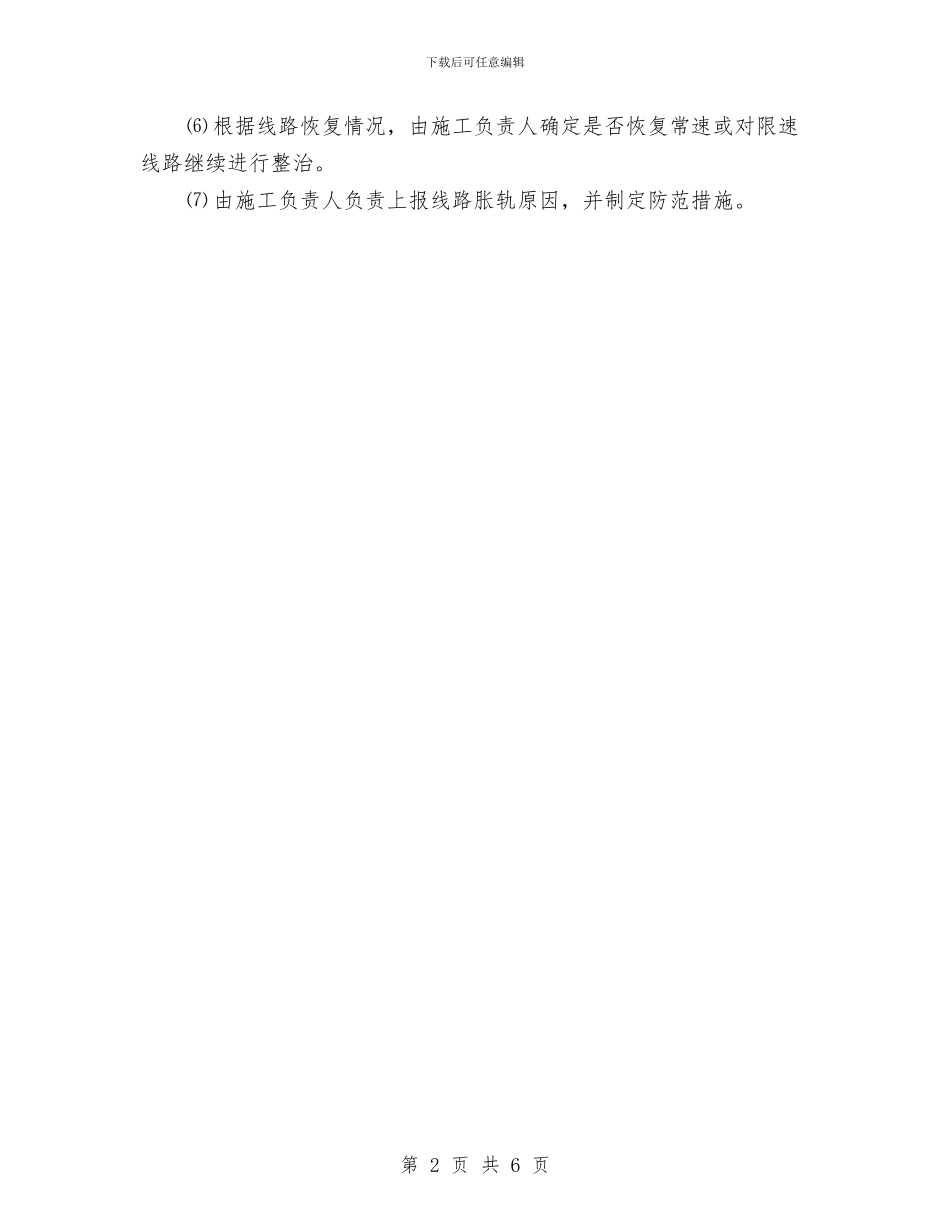

第 1 页 共 6 页下载后可任意编辑⑹ 根据线路恢复情况,由施工负责人确定是否恢复常速或对限速线路继续进行整治
⑺ 由施工负责人负责上报线路胀轨原因,并制定防范措施
