安徽移动黄山路通信生产指挥楼工程 1-3轴*A-G轴及 1#汽车坡道底板和基础梁钢筋绑扎控制要点 1
马凳筋的高度 马凳筋的高度直接影响到板厚的控制,在梁板式筏板基础中会影响到基础梁悬模的安装,因为吊模的标高是以底板的保护层为基准的,我所负责的 1-3轴地下室出现的问题是土方开挖,清槽的时候,由于 3-16轴已结构封顶后沉降基本完成,导致 2-3轴之前一起做好的垫层标高比 3-16轴地下三层建筑 1米线(即-11
3m)抄测计算下来的底板标高(-14
6m)高 3-5cm,由于当时 1-3轴工程价格还未和施工队谈 好,但分 公 司 领 导还要求 工程进 度,因此 我们 直接将 1-3轴垫层和以前做好的垫层统 一标高,又 由于我带 的工人 是零 工,技 术多 不 到,后来多 次 抄测标高,发 现 1-3轴垫层标高比-14
65m高 5-7cm
在未完成西 侧 1-3轴约 30%的垫层面 积 后,施工队接手 1-3轴的工程量
东 侧 标高是按 照 -3层建筑 1m线引下来的,东 侧 标高是正 确 的,这 就 导致 1-3轴垫层整 体 西 高东 低 过 渡 过 来
在做防 水 保护层的时候,做灰 饼 也 不 到位 导致防 水 保护层厚度也 没 控制好,标高找 不 回 来,马凳筋以-11
3m引 下来,马凳筋顶面 标高即底板顶面 -保护层厚度-双排 钢筋直径 =-13
044=-13
因此 测得部分地方特别是西侧保护层到马凳顶面最小只有 75cm(理论上该值为 86cm)也就是底板厚度小了 10cm多

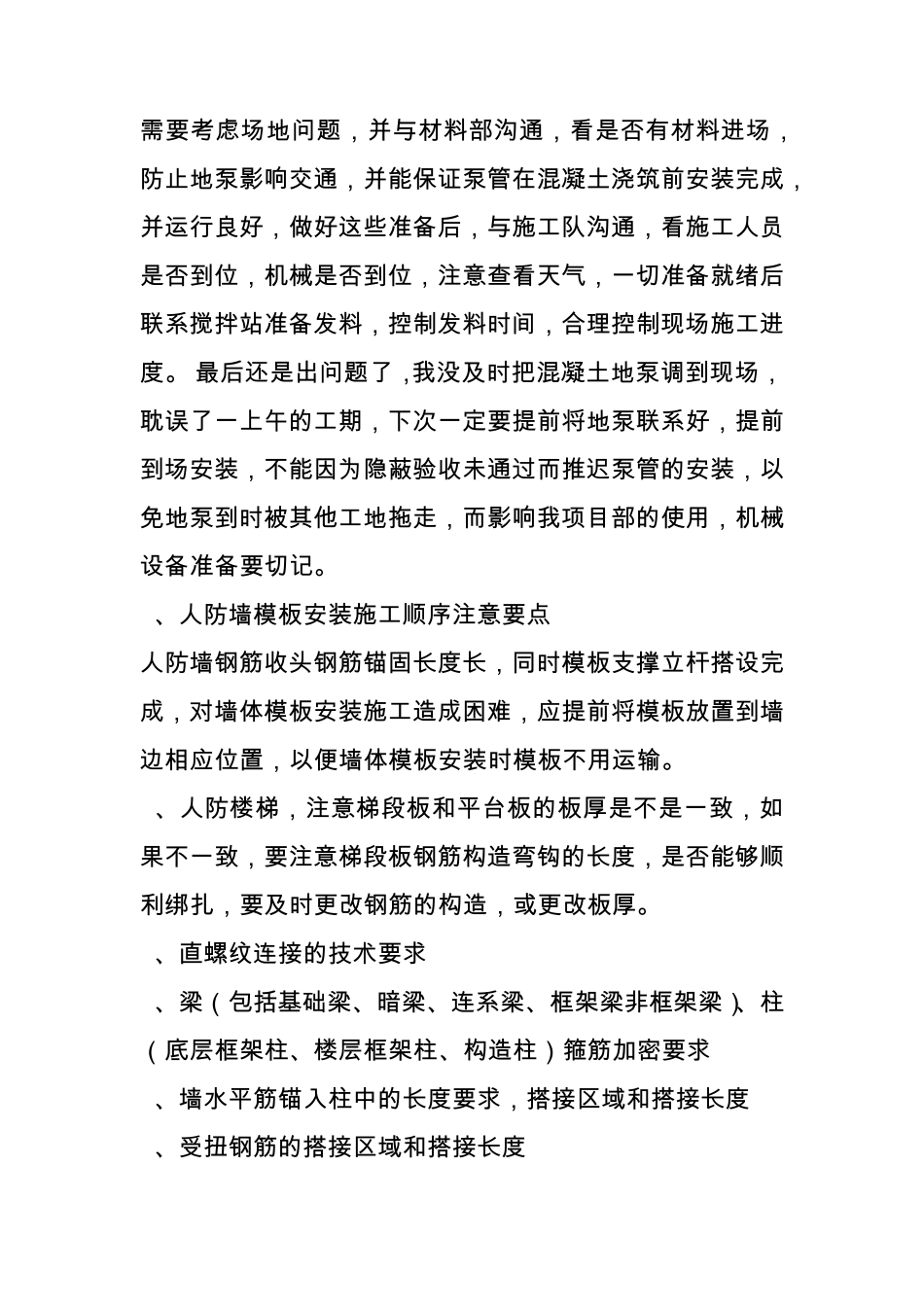

由于该部分还有一部分人防区域,底板底筋和面筋之间有拉筋(原图纸间距三级钢 8@450*650,人防图集要求间距
