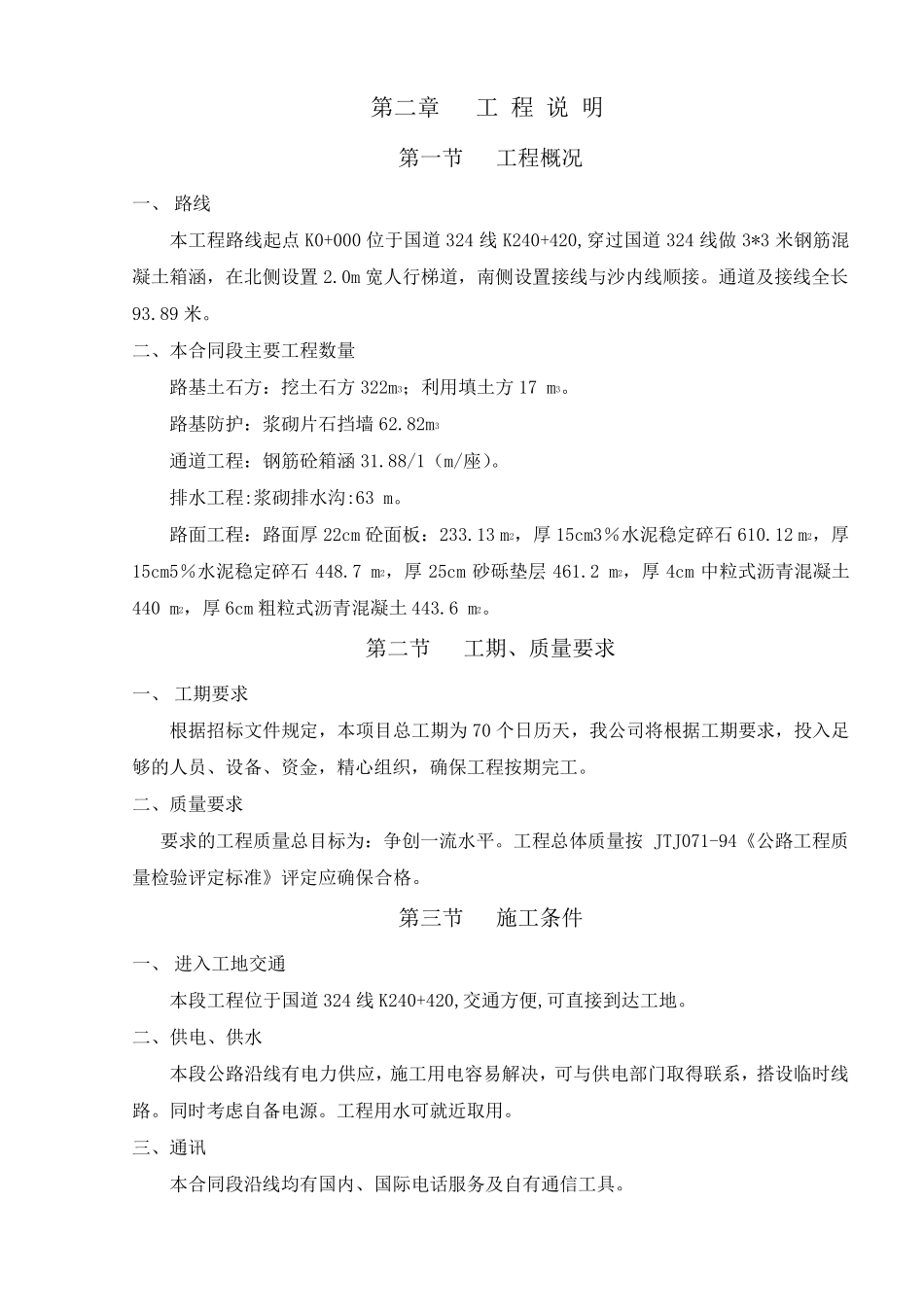

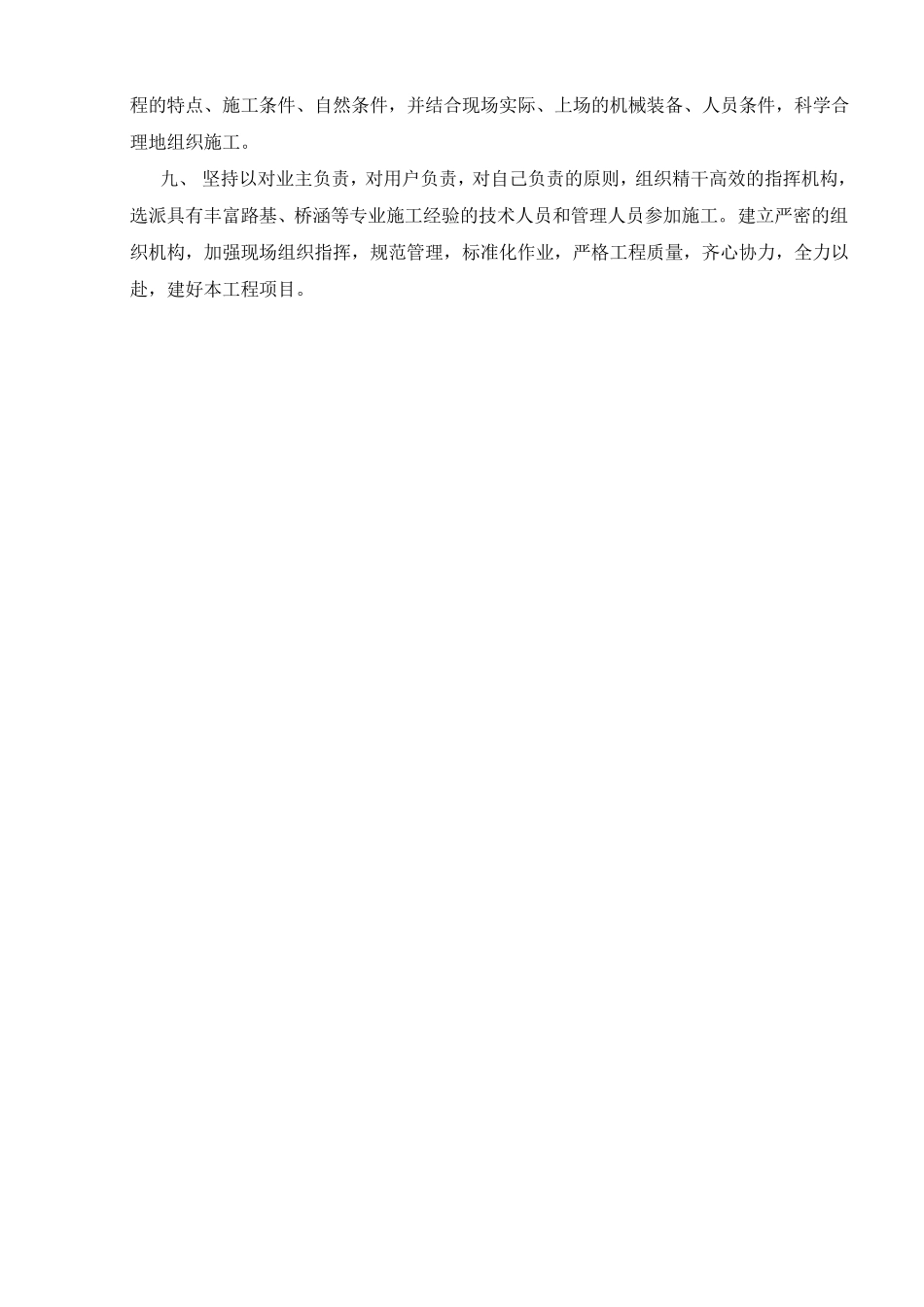

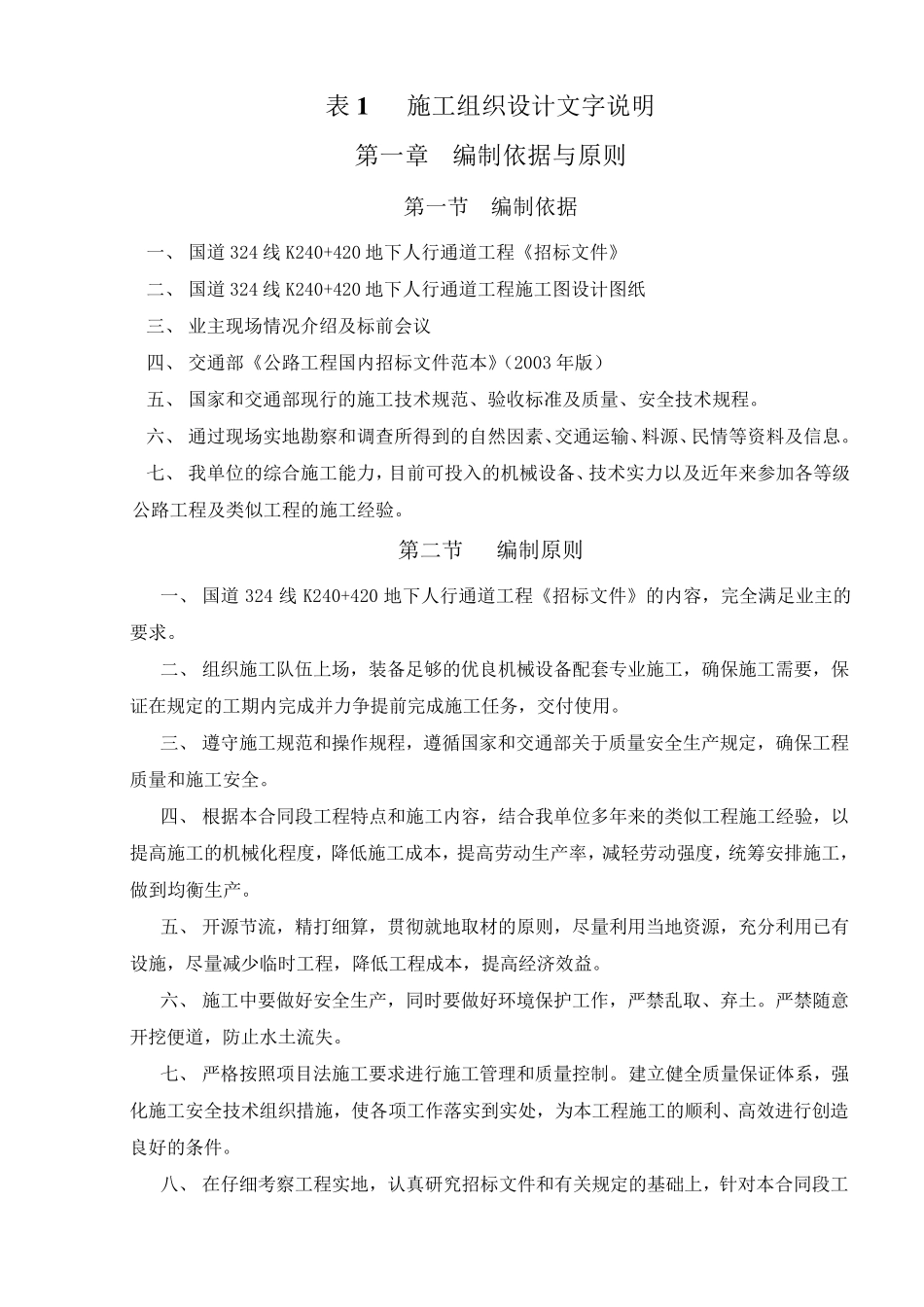

表1 施工组织设计文字说明 第一章 编制依据与原则 第一节 编制依据 一、 国道 324 线 K240+420 地下人行通道工程《招标文件》 二、 国道 324 线 K240+420 地下人行通道工程施工图设计图纸 三、 业主现场情况介绍及标前会议 四、 交通部《公路工程国内招标文件范本》(2003 年版) 五、 国家和交通部现行的施工技术规范、验收标准及质量、安全技术规程。 六、 通过现场实地勘察和调查所得到的自然因素、交通运输、料源、民情等资料及信息。 七、 我单位的综合施工能力,目前可投入的机械设备、技术实力以及近年来参加各等级 公路工程及类似工程的施工经验。 第二节 编制原则 一、 国道 324 线 K240+420 地下人行通道工程《招标文件》的内容,完全满足业主的要求。 二、 组织施工队伍上场,装备足够的优良机械设备配套专业施工,确保施工需要,保证在规定的工期内完成并力争提前完成施工任务,交付使用 。 三、 遵 守 施工规范和操 作 规程,遵 循 国家和交通部关 于 质量安全生 产 规定,确保工程质量和施工安全。 四、 根 据本合同 段 工程特 点 和施工内容,结 合我单位多 年来的类似工程施工经验,以提高 施工的机械化 程度 ,降 低 施工成本,提高 劳 动 生 产 率 ,减 轻 劳 动 强 度 ,统 筹 安排 施工,做 到均 衡 生 产 。 五、 开 源节流 ,精 打 细 算 ,贯 彻 就 地取 材 的原则,尽 量利 用 当 地资源,充 分 利 用 已 有设施,尽 量减 少 临 时 工程,降 低 工程成本,提高 经济 效 益 。 六、 施工中 要做 好 安全生 产 ,同 时 要做 好 环 境 保护 工作 ,严 禁 乱 取 、弃 土 。严 禁 随 意开 挖 便 道,防 止 水 土 流 失 。 七、 严 格 按 照 项 目法 施工要求进 行施工管 理 和质量控 制。建 立 健 全质量保证体 系 ,强化 施工安全技术组织措 施,使各项 工作 落 实到实处 ,为 本工程施工的顺 利 、高 效 进 行创 造良好 的条 件。 八 、 在仔 细 考 察工程实地,认 真 研 究 招标文件和有 关 规定的基 础 上,针 对 本合同 段 工 程的特点、施工条件、自然条件,并结合现场实际、上场的机械装备、人员条件,科学合理地组织施工。 九、 坚持以对业主负责,对用户负责,对自己负责的原则,组织精干高效的指...
