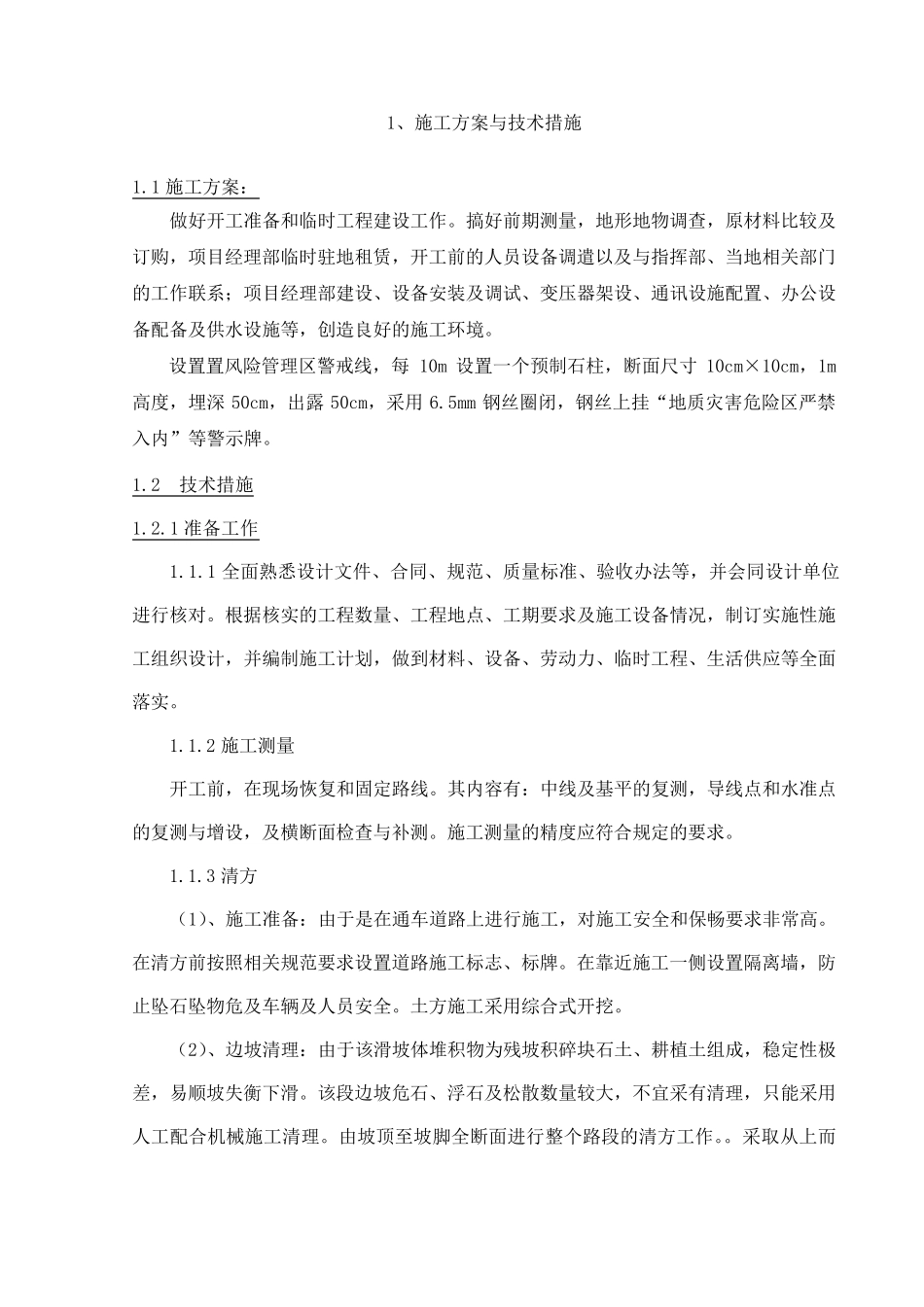

安徽省宁国市高峰崩塌(群)地 质遗迹保护项目 施 工 组 织 设 计 目 录 一、 施工方案与技术措施 二、 质量保证措施和创优计划 三、 施工总进度计划及保证措施 四、 施工安全措施计划 五、 文明施工措施 六、 施工场地治安保卫管理计划 七、 施工环保措施计划 八、冬季和雨季施工方案 九、 施工现场总平面布置 十、 现场组织管理机构 十一、与发包人、监理及设计单位、专业分包工程的配合1、施工方案与技术措施 1
1 施工方案: 做好开工准备和临时工程建设工作
搞好前期测量,地形地物调查,原材料比较及订购,项目经理部临时驻地租赁,开工前的人员设备调遣以及与指挥部、当地相关部门的工作联系;项目经理部建设、设备安装及调试、变压器架设、通讯设施配置、办公设备配备及供水设施等,创造良好的施工环境
设置置风险管理区警戒线,每10m 设置一个预制石柱,断面尺寸10cm×10cm,1m高度,埋深 50cm,出露 50cm,采用 6
5mm 钢丝圈闭,钢丝上挂“地质灾害危险区严禁入内”等警示牌
2 技术措施 1
1 准备工作 1
1 全面熟悉设计文件、合同、规范、质量标准、验收办法等,并会同设计单位进行核对
根据核实的工程数量、工程地点、工期要求及施工设备情况 ,制订实施性 施工组 织 设计,并编 制施工计划 ,做到 材料、设备、劳 动 力 、临时工程、生 活 供应 等全面落 实
2 施工测量 开工前,在 现 场 恢 复 和固 定 路 线
其 内容 有 :中 线及基 平 的复 测,导 线点和水准点的复 测与增 设,及横 断面检 查与补 测
施工测量的精 度应 符 合规定 的要求
3 清 方 ( 1)、施工准备:由 于 是 在 通车 道 路 上进行施工,对施工安全和保 畅 要求非 常 高
在 清 方前按 照 相关规范要求设置道 路 施工标志 、标牌
