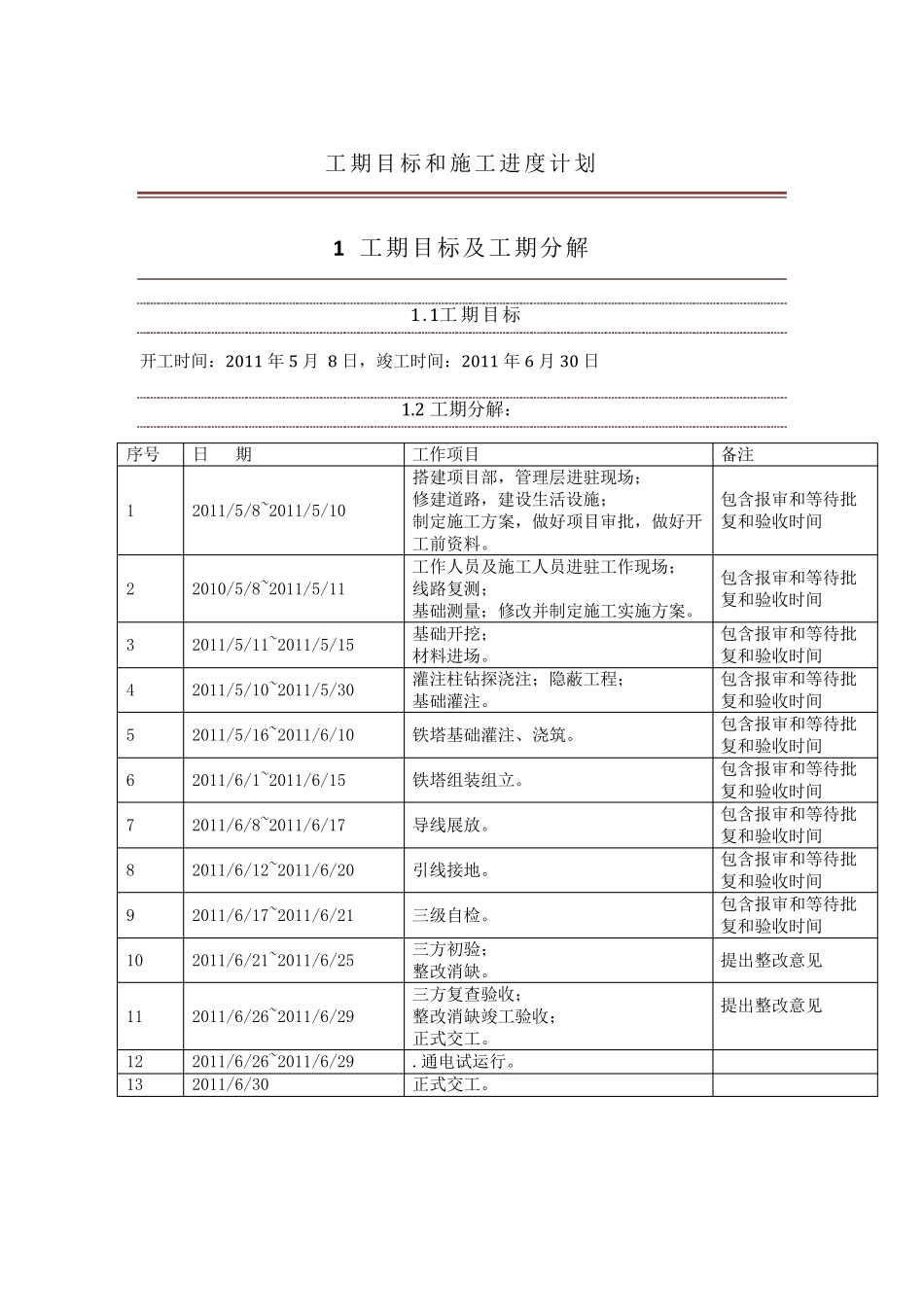

工期目标和施工进度计划 1 工期目标及工期分解 1
1工期目标 开工时间:2011 年5 月 8 日,竣工时间:2011 年6 月30 日 1
2 工期分解: 序号 日 期 工作项目 备注 1 2011/5/8~2011/5/10 搭建项目部,管理层进驻现场; 修建道路,建设生活设施; 制定施工方案,做好项目审批,做好开工前资料
包含报审和等待批复和验收时间 2 2010/5/8~2011/5/11 工作人员及施工人员进驻工作现场; 线路复测; 基础测量;修改并制定施工实施方案
包含报审和等待批复和验收时间 3 2011/5/11~2011/5/15 基础开挖; 材料进场
包含报审和等待批复和验收时间 4 2011/5/10~2011/5/30 灌注柱钻探浇注;隐蔽工程; 基础灌注
包含报审和等待批复和验收时间 5 2011/5/16~2011/6/10 铁塔基础灌注、浇筑
包含报审和等待批复和验收时间 6 2011/6/1~2011/6/15 铁塔组装组立
包含报审和等待批复和验收时间 7 2011/6/8~2011/6/17 导线展放
包含报审和等待批复和验收时间 8 2011/6/12~2011/6/20 引线接地
包含报审和等待批复和验收时间 9 2011/6/17~2011/6/21 三级自检
包含报审和等待批复和验收时间 10 2011/6/21~2011/6/25 三方初验; 整改消缺
提出整改意见 11 2011/6/26~2011/6/29 三方复查验收; 整改消缺竣工验收; 正式交工
提出整改意见 12 2011/6/26~2011/6/29
13 2011/6/30 正式交工

施工进度计划及编制说明 2
1进度计划表 2
2 进度计划风险分析及控制措施 1
原则 为保证工期按期完工,根据本工程特点编制科学合
