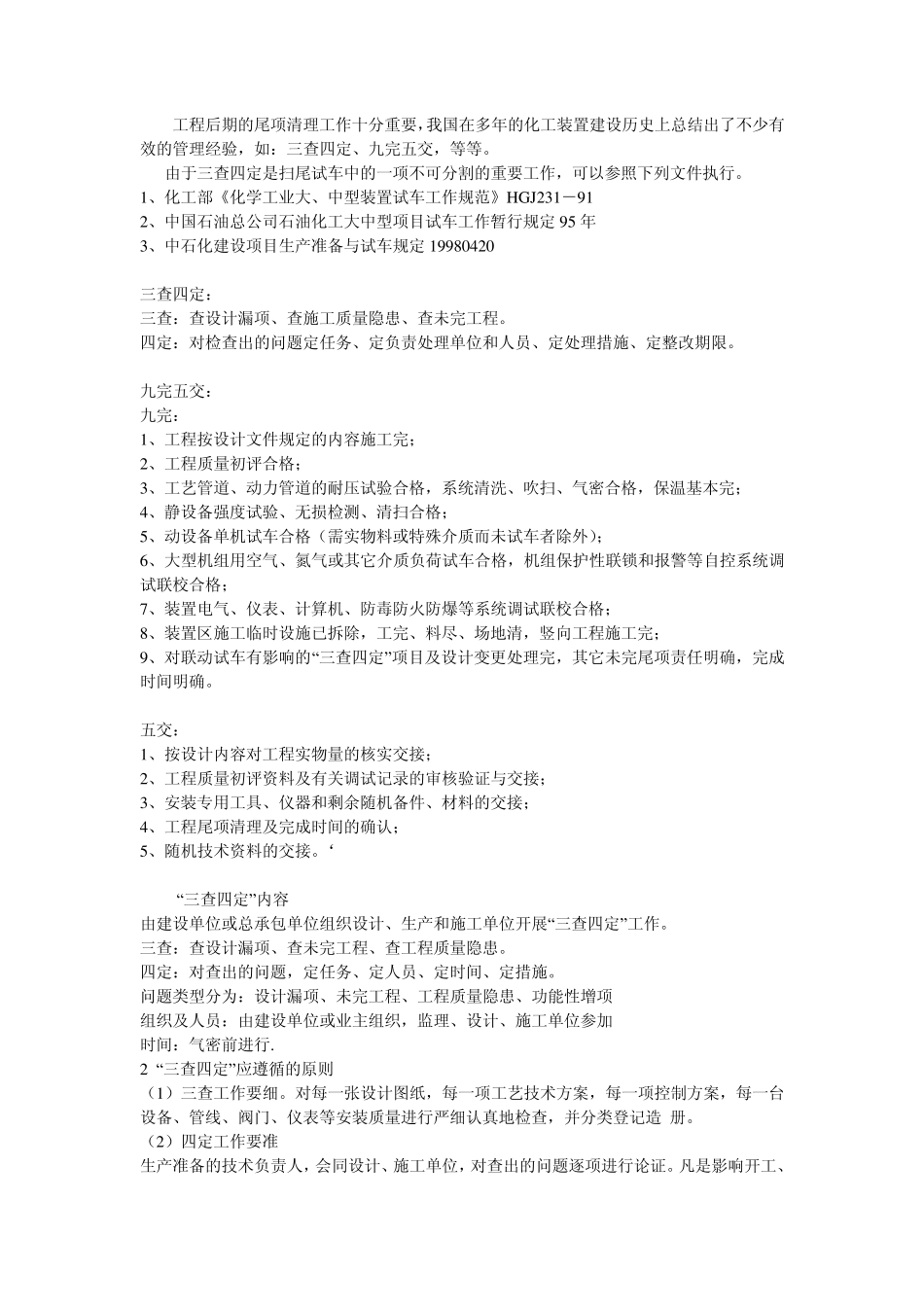

工程后期的尾项清理工作十分重要,我国在多年的化工装置建设历史上总结出了不少有效的管理经验,如:三查四定、九完五交,等等
由于三查四定是扫尾试车中的一项不可分割的重要工作,可以参照下列文件执行
1、化工部《化学工业大、中型装置试车工作规范》HGJ231-91 2、中国石油总公司石油化工大中型项目试车工作暂行规定 95 年 3、中石化建设项目生产准备与试车规定 19980420 三查四定: 三查:查设计漏项、查施工质量隐患、查未完工程
四定:对检查出的问题定任务、定负责处理单位和人员、定处理措施、定整改期限
九完五交: 九完: 1、工程按设计文件规定的内容施工完; 2、工程质量初评合格; 3、工艺管道、动力管道的耐压试验合格,系统清洗、吹扫、气密合格,保温基本完; 4、静设备强度试验、无损检测、清扫合格; 5、动设备单机试车合格(需实物料或特殊介质而未试车者除外); 6、大型机组用空气、氮气或其它介质负荷试车合格,机组保护性联锁和报警等自控系统调试联校合格; 7、装置电气、仪表、计算机、防毒防火防爆等系统调试联校合格; 8、装置区施工临时设施已拆除,工完、料尽、场地清,竖向工程施工完; 9、对联动试车有影响的“三查四定”项目及设计变更处理完,其它未完尾项责任明确,完成时间明确
五交: 1、按设计内容对工程实物量的核实交接; 2、工程质量初评资料及有关调试记录的审核验证与交接; 3、安装专用工具、仪器和剩余随机备件、材料的交接; 4、工程尾项清理及完成时间的确认; 5、随机技术资料的交接
‘ “三查四定”内容 由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作
三查:查设计漏项、查未完工程、查工程质量隐患
四定:对查出的问题,定任务、定人员、定时间、定措施
问题类型分为:设计漏项、未完工程、工程质量隐患、功能性增项 组织及人员:由建设单位或业主组织
