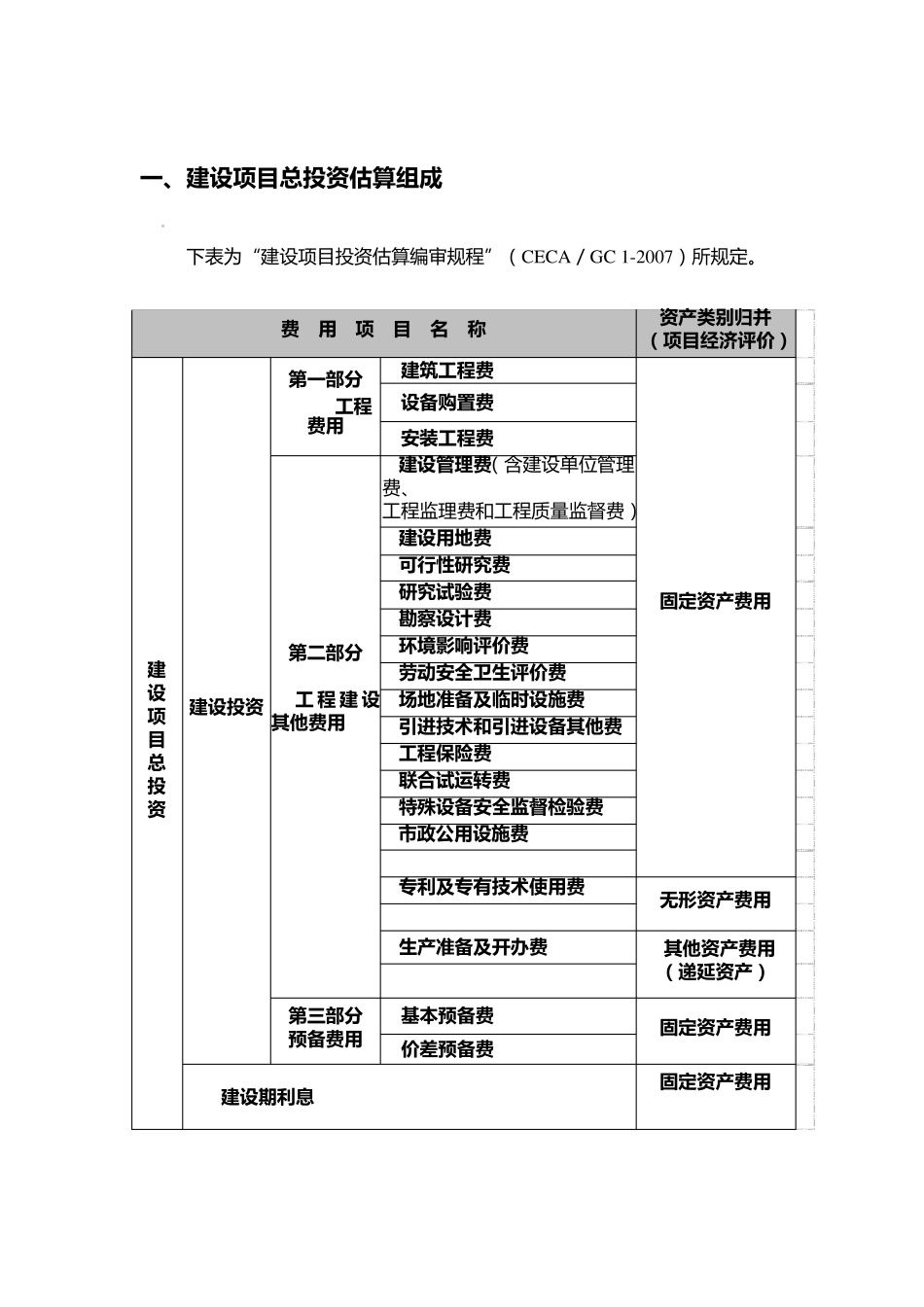

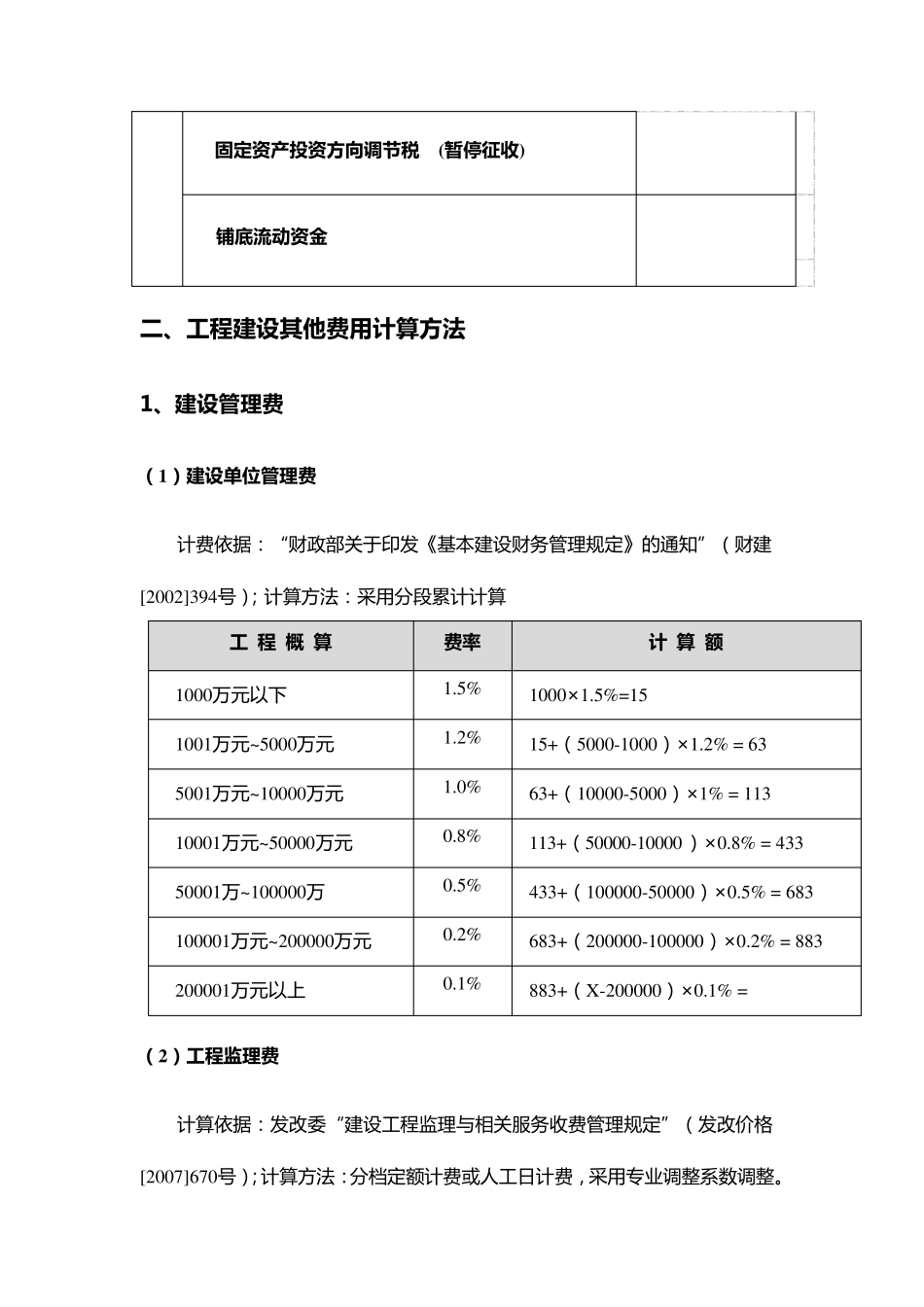

工程建设其他费用计算标准 工程建设其他费用计算方法 一 、建设项目总投资估算组成 下 表 为 “建设项目投资估算编审规程”(CECA/GC 1-2007)所规定。 费 用 项 目 名 称 资产类别归并 (项目经济评价) 建设项目总投资 建设投资 第一 部分 工程费用 建筑工程费 固定资产费用 设备购置费 安装工程费 第二部分 工 程 建 设其他费用 建设管理费(含建设单位管理费、 工程监理费和工程质量监督费) 建设用地费 可行性研究费 研究试验费 勘察设计费 环境影响评价费 劳动安全卫生评价费 场地准备及临时设施费 引进技术和引进设备其他费 工程保险费 联合试运转费 特殊设备安全监督检验费 市政公用设施费 专利及专有技术使用费 无形资产费用 生产准备及开办费 其他资产费用 (递延资产) 第三部分 预备费用 基本预备费 固定资产费用 价差预备费 建设期利息 固定资产费用 固 定 资 产 投 资 方 向 调 节 税 (暂 停 征 收 ) 铺 底 流 动 资 金 二 、工程建设其他费用计算方 法 1、建设管理费 (1 )建设单位管理费 计 费 依 据 : “财 政 部 关 于 印 发 《 基 本 建 设 财 务 管 理 规 定 》 的 通 知 ” ( 财 建[2002]394号 ); 计 算 方 法 : 采 用 分 段 累 计 计 算 工 程 概 算 费率 计 算 额 1000万 元 以 下 1.5% 1000×1.5%=15 1001万 元 ~ 5000万 元 1.2% 15+( 5000-1000) ×1.2% = 63 5001万 元 ~ 10000万 元 1.0% 63+( 10000-5000) ×1% = 113 10001万 元 ~ 50000万 元 0.8% 113+( 50000-10000) ×0.8% = 433 50001万 ~ 100000万 0.5% 433+( 100000-50000) ×0.5% = 683 100001万 元 ~ 200000万 元 0.2% 683+( 200000-100000) ×0.2% = 883 200001万 元 以 上 0.1% 883+( X-200000) ×0.1% = (2 )工程监理费 计 算 依 据 : 发 改 委 “建 设 工 程 监 理 与 相 关 服 务 收 费 管 理 规 定 ” ( 发 改 价 格[2007]670号 ); 计 算 方 法 : 分 档 定 额 计 费 或 人 工 日 计 费 ,采 用 专 业 调 整 系 数 调 整 。 ( 1) 分 档 计 费 收 费 标 准 ( 采 用 插 入 法 计 算 ) 序 号 计 费 额 收 费 基...
