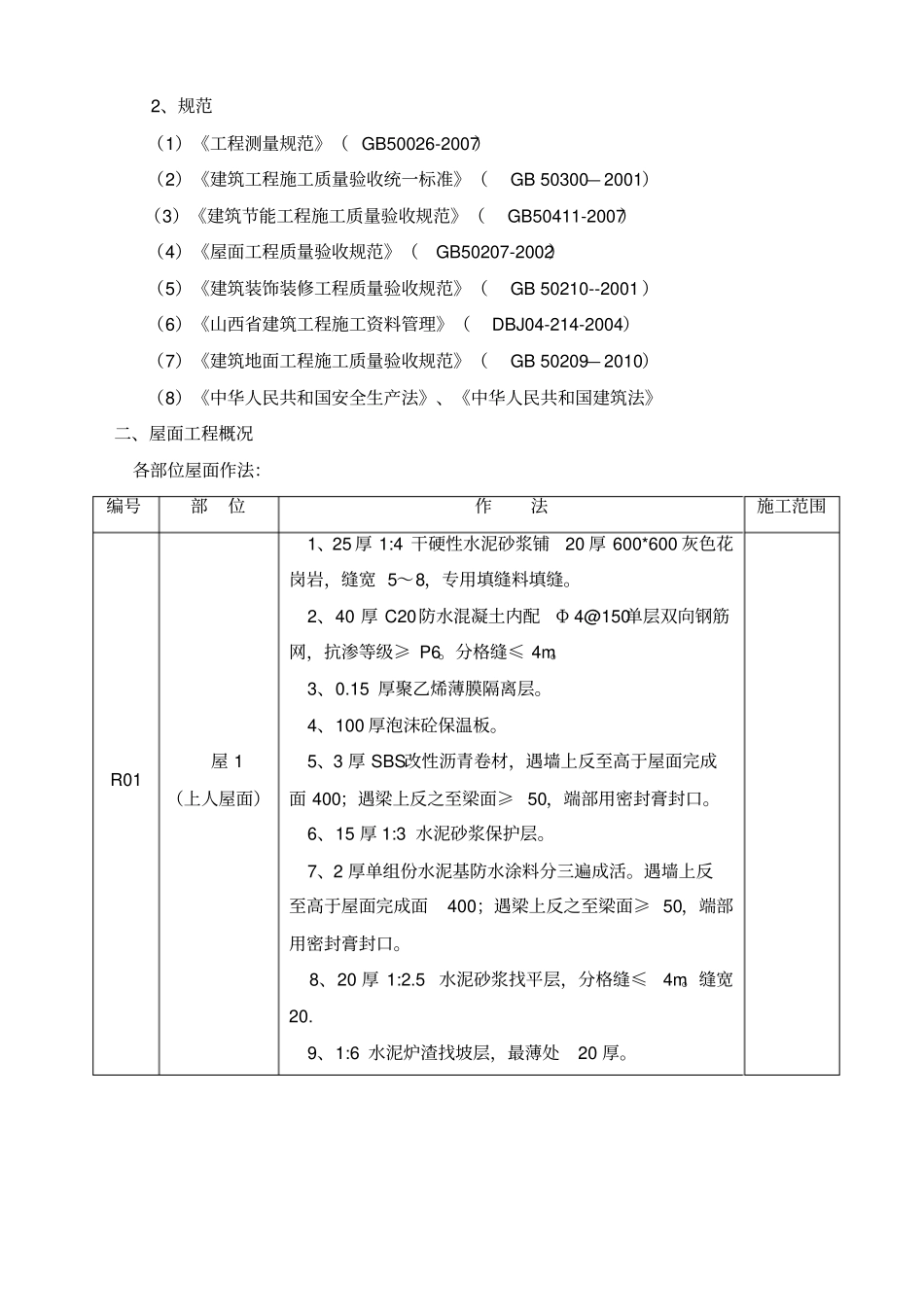

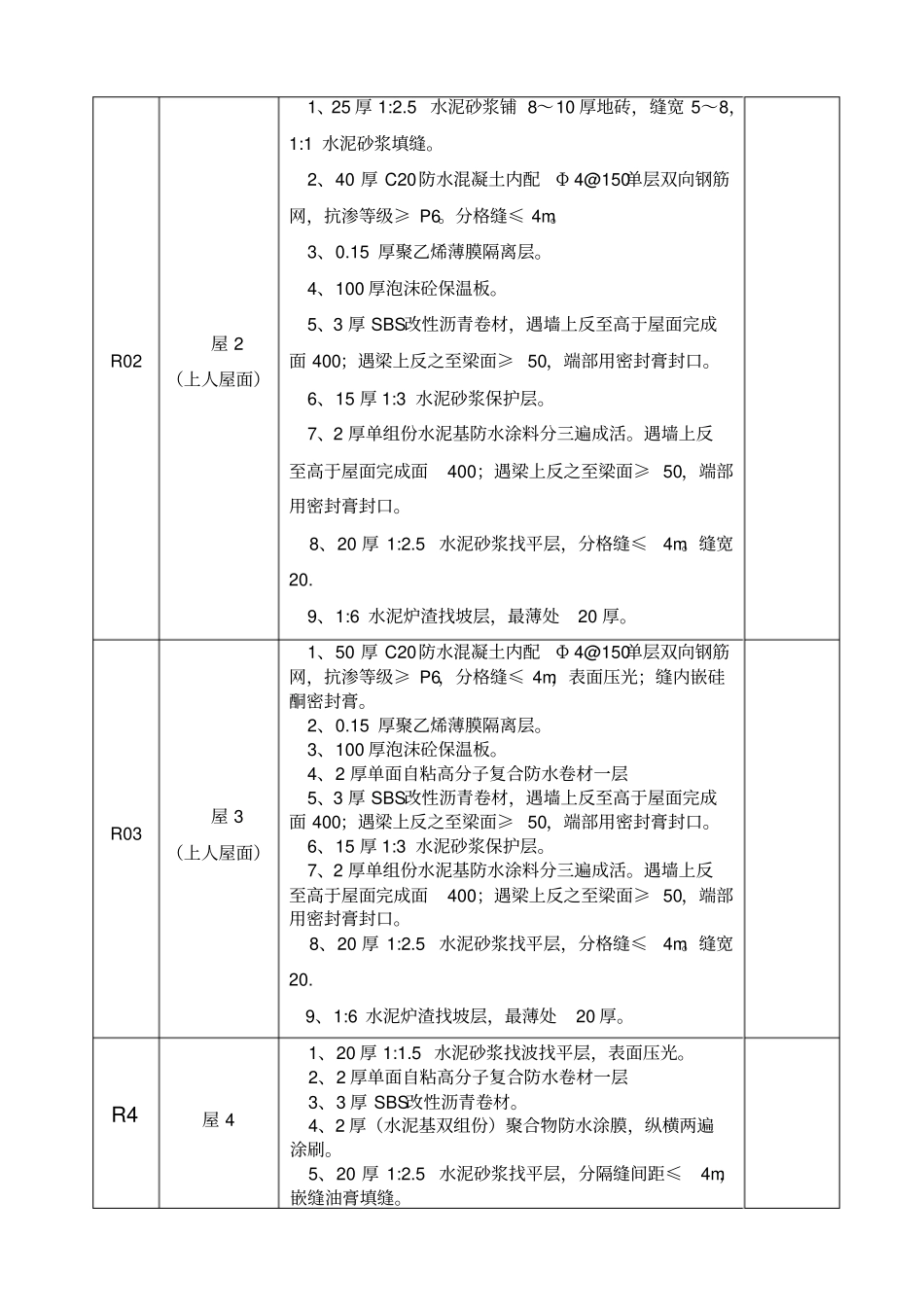

屋面工程施工方案编制:审核:审批:一、编制依据1、图文信息中心施工图纸。2、规范(1)《工程测量规范》( GB50026-2007)(2)《建筑工程施工质量验收统一标准》(GB 50300— 2001)(3)《建筑节能工程施工质量验收规范》(GB50411-2007)(4)《屋面工程质量验收规范》(GB50207-2002)(5)《建筑装饰装修工程质量验收规范》(GB 50210--2001 )(6)《山西省建筑工程施工资料管理》(DBJ04-214-2004)(7)《建筑地面工程施工质量验收规范》(GB 50209— 2010)(8)《中华人民共和国安全生产法》、《中华人民共和国建筑法》二、屋面工程概况各部位屋面作法:编号部位作法施工范围R01 屋 1 (上人屋面)1、25 厚 1:4 干硬性水泥砂浆铺20 厚 600*600 灰色花岗岩,缝宽 5~8,专用填缝料填缝。2、40 厚 C20防水混凝土内配Φ 4@150单层双向钢筋网,抗渗等级≥ P6。分格缝≤ 4m。3、0.15 厚聚乙烯薄膜隔离层。4、100 厚泡沫砼保温板。5、3 厚 SBS改性沥青卷材,遇墙上反至高于屋面完成面 400;遇梁上反之至梁面≥ 50,端部用密封膏封口。6、15 厚 1:3 水泥砂浆保护层。7、2 厚单组份水泥基防水涂料分三遍成活。遇墙上反至高于屋面完成面400;遇梁上反之至梁面≥ 50,端部用密封膏封口。8、20 厚 1:2.5 水泥砂浆找平层,分格缝≤4m。缝宽20. 9、1:6 水泥炉渣找坡层,最薄处20 厚。R02 屋 2 (上人屋面)1、25 厚 1:2.5 水泥砂浆铺 8~10 厚地砖,缝宽 5~8,1:1 水泥砂浆填缝。2、40 厚 C20防水混凝土内配Φ 4@150单层双向钢筋网,抗渗等级≥ P6。分格缝≤ 4m。3、0.15 厚聚乙烯薄膜隔离层。4、100 厚泡沫砼保温板。5、3 厚 SBS改性沥青卷材,遇墙上反至高于屋面完成面 400;遇梁上反之至梁面≥ 50,端部用密封膏封口。6、15 厚 1:3 水泥砂浆保护层。7、2 厚单组份水泥基防水涂料分三遍成活。遇墙上反至高于屋面完成面400;遇梁上反之至梁面≥ 50,端部用密封膏封口。8、20 厚 1:2.5 水泥砂浆找平层,分格缝≤4m。缝宽20. 9、1:6 水泥炉渣找坡层,最薄处20 厚。R03 屋 3 (上人屋面)1、50 厚 C20防水混凝土内配Φ 4@150单层双向钢筋网,抗渗等级≥ P6,分格缝≤ 4m,表面压光;缝内嵌硅酮密封膏。2、0.15 厚聚乙烯薄膜隔离层。3、100 厚泡沫砼保温板。4、2 厚单面自粘高分子复合防水卷材一层5、3 厚 SBS改性沥青卷材,遇墙上反至高于屋面完成面 400;遇...
