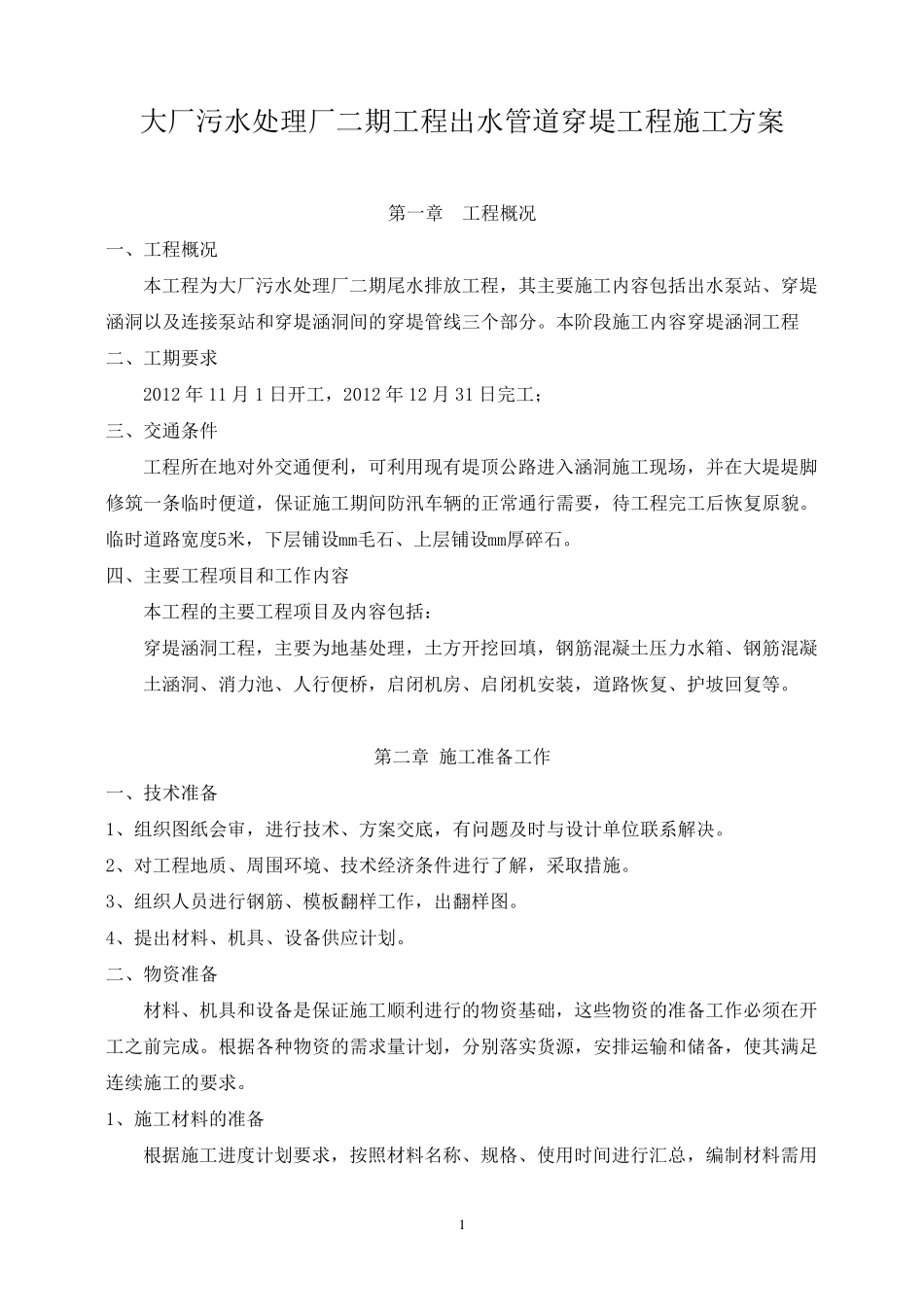

1 大厂污水处理厂二期工程出水管道穿堤工程施工方案 第一章 工程概况 一、工程概况 本工程为大厂污水处理厂二期尾水排放工程,其主要施工内容包括出水泵站、穿堤涵洞以及连接泵站和穿堤涵洞间的穿堤管线三个部分
本阶段施工内容穿堤涵洞工程 二、工期要求 2012 年 11 月 1 日开工,2012 年 12 月 31 日完工; 三、交通条件 工程所在地对外交通便利,可利用现有堤顶公路进入涵洞施工现场,并在大堤堤脚修筑一条临时便道,保证施工期间防汛车辆的正常通行需要,待工程完工后恢复原貌
临时道路宽度5米,下层铺设mm毛石、上层铺设mm厚碎石
四、主要工程项目和工作内容 本工程的主要工程项目及内容包括: 穿堤涵洞工程,主要为地基处理,土方开挖回填,钢筋混凝土压力水箱、钢筋混凝土涵洞、消力池、人行便桥,启闭机房、启闭机安装,道路恢复、护坡回复等
第二章 施工准备工作 一、技术准备 1、组织图纸会审,进行技术、方案交底,有问题 及时与 设计 单 位 联 系 解 决
2、对工程地质 、周 围 环 境 、技术经 济 条件进行了 解 ,采 取 措 施
3、组织人员 进行钢筋、模 板 翻 样 工作,出翻 样 图
4、提 出材 料 、机具 、设备供 应 计 划
二、物 资 准备 材 料 、机具 和设备是 保证施工顺 利进行的物 资 基础 ,这 些 物 资 的准备工作必 须 在开工之 前 完成
根 据 各 种 物 资 的需求量 计 划 ,分别 落 实 货 源 ,安排运 输 和储 备,使 其满 足连续 施工的要求

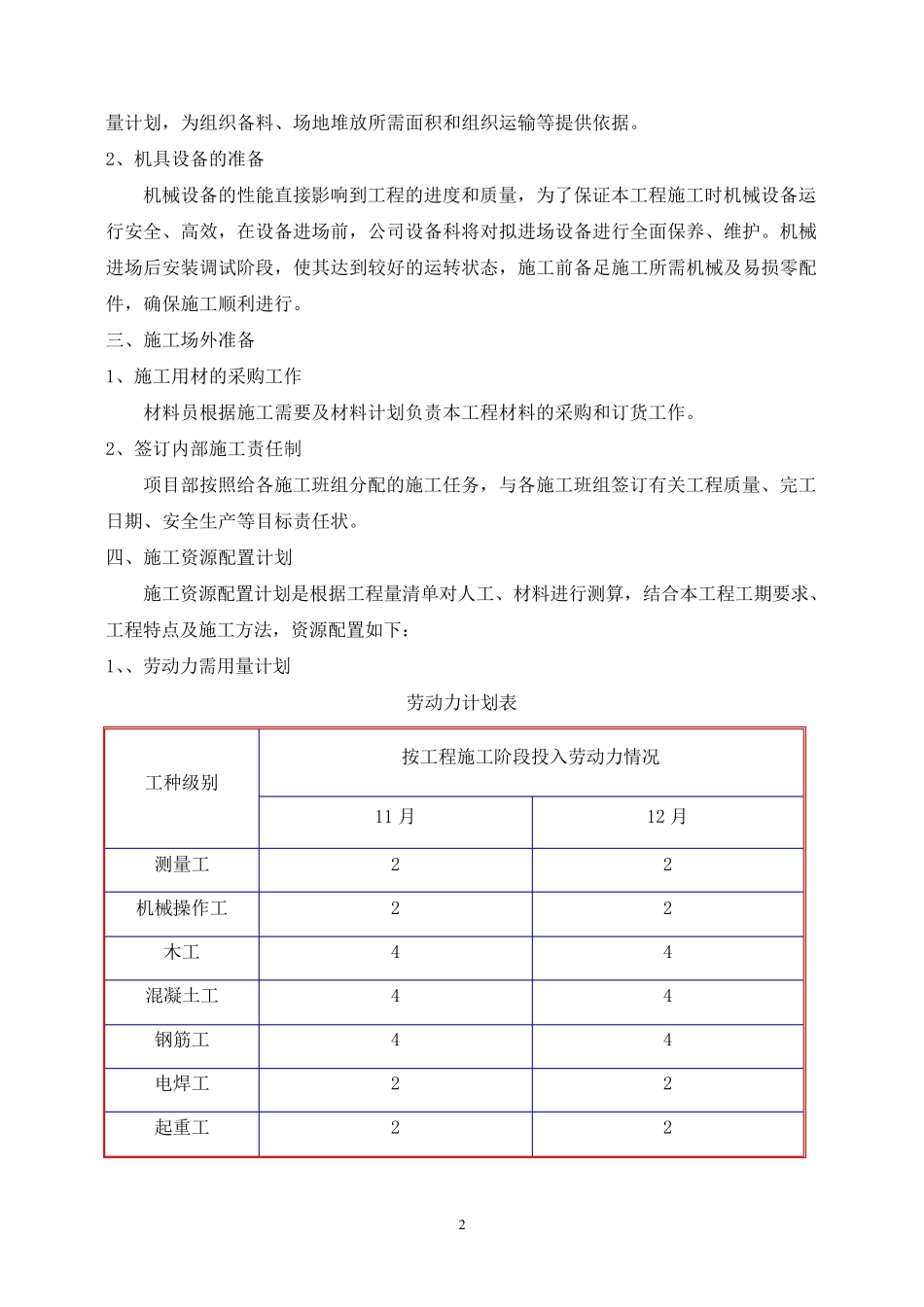

1、施工材 料 的准备 根 据 施工进度计 划 要求,按 照 材 料 名 称 、规 格 、使 用时间进行汇 总 ,编 制 材 料 需用 2 量计划,为组织备料、场地堆放所需面积和组织运输等提供依据

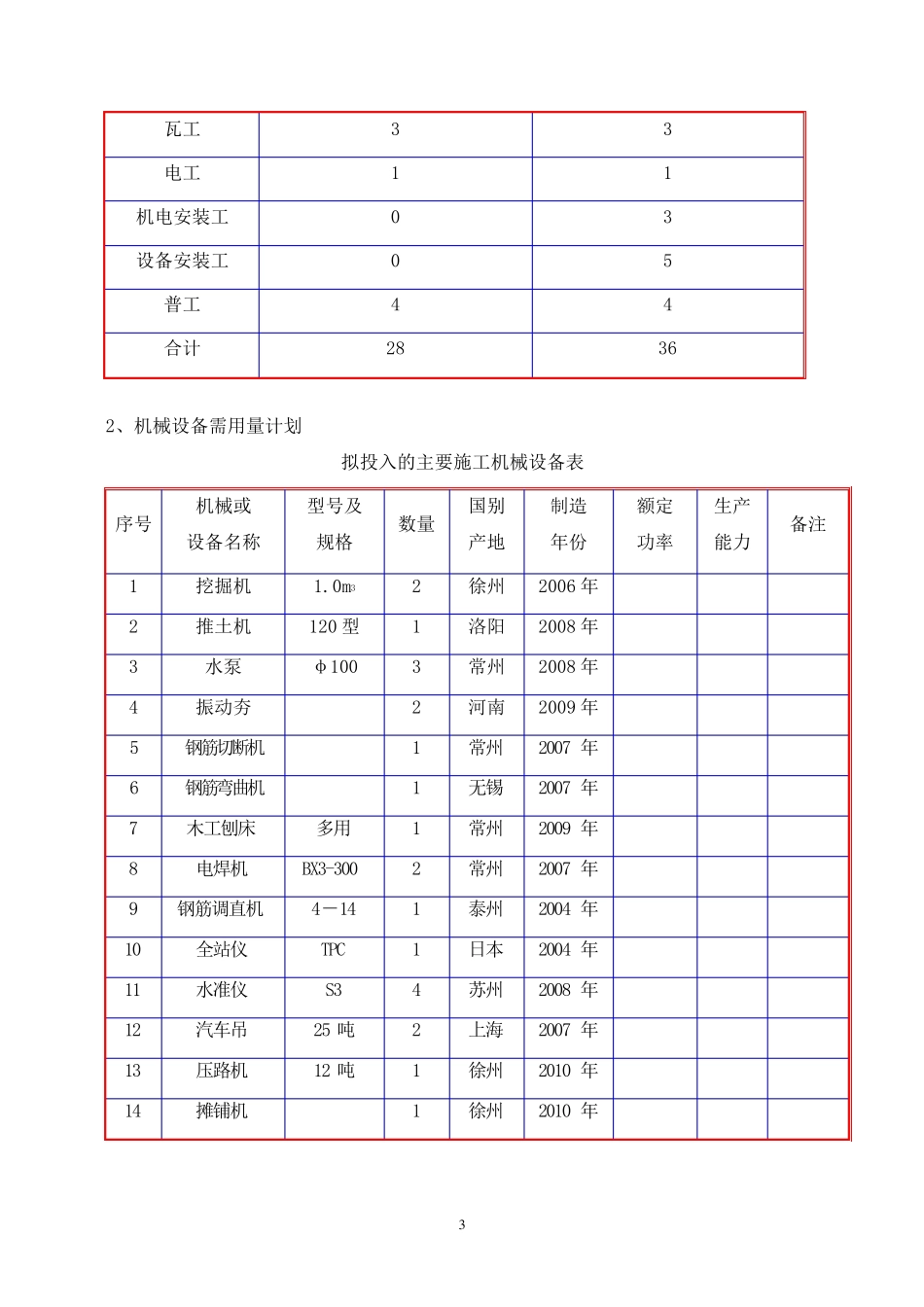

2、机具设备的准备 机械设备的性能直接影响到工程的进度和质量,为了保证
